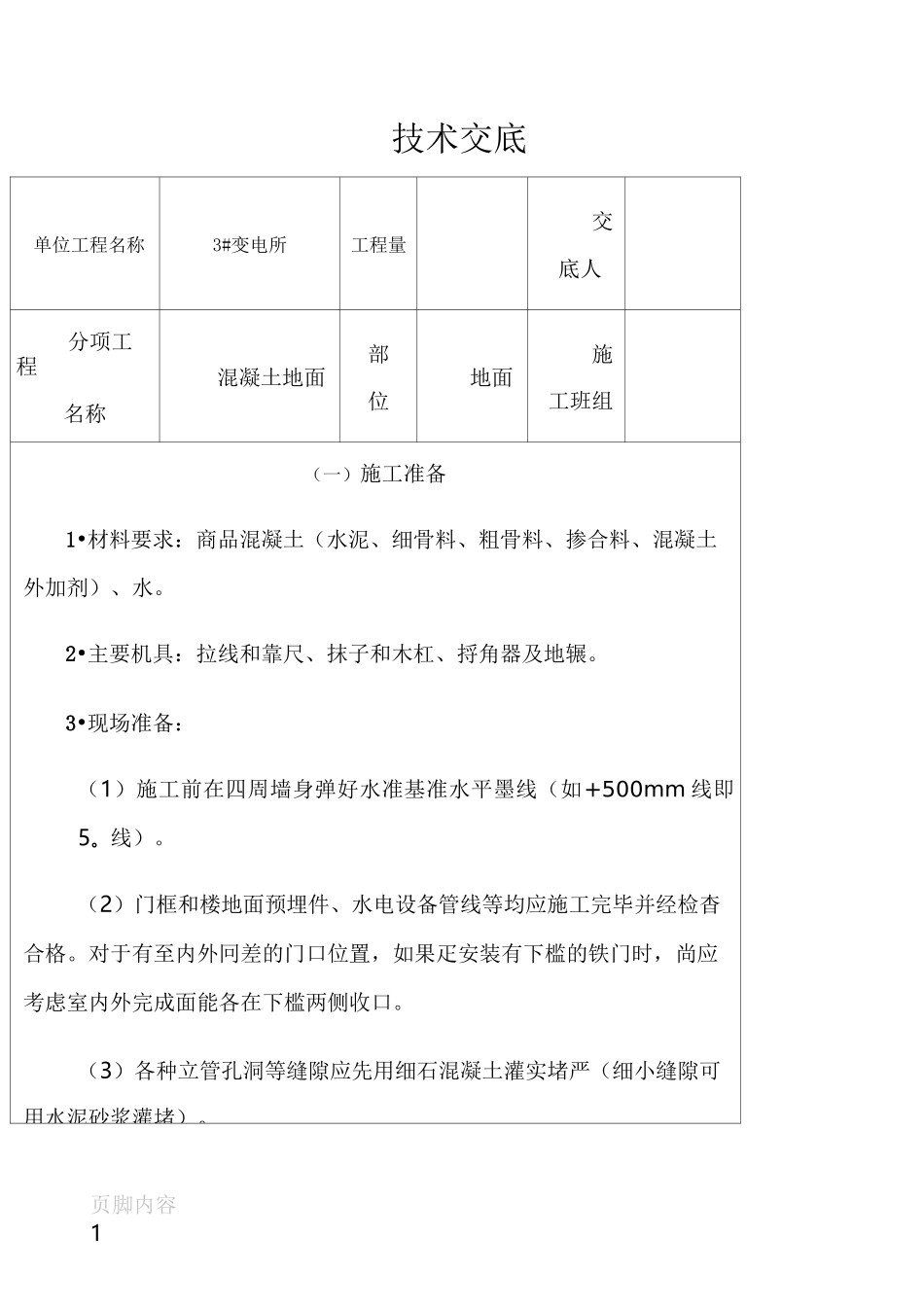

页脚内容1技术交底单位工程名称3#变电所工程量交底人分项工程名称混凝土地面部位地面施工班组(一)施工准备1•材料要求:商品混凝土(水泥、细骨料、粗骨料、掺合料、混凝土外加剂)、水
2•主要机具:拉线和靠尺、抹子和木杠、捋角器及地辗
3•现场准备:(1)施工前在四周墙身弹好水准基准水平墨线(如+500mm线即5
(2)门框和楼地面预埋件、水电设备管线等均应施工完毕并经检杳合格
对于有至内外冋差的门口位置,如果疋安装有下槛的铁门时,尚应考虑室内外完成面能各在下槛两侧收口
(3)各种立管孔洞等缝隙应先用细石混凝土灌实堵严(细小缝隙可用水泥砂浆灌堵)

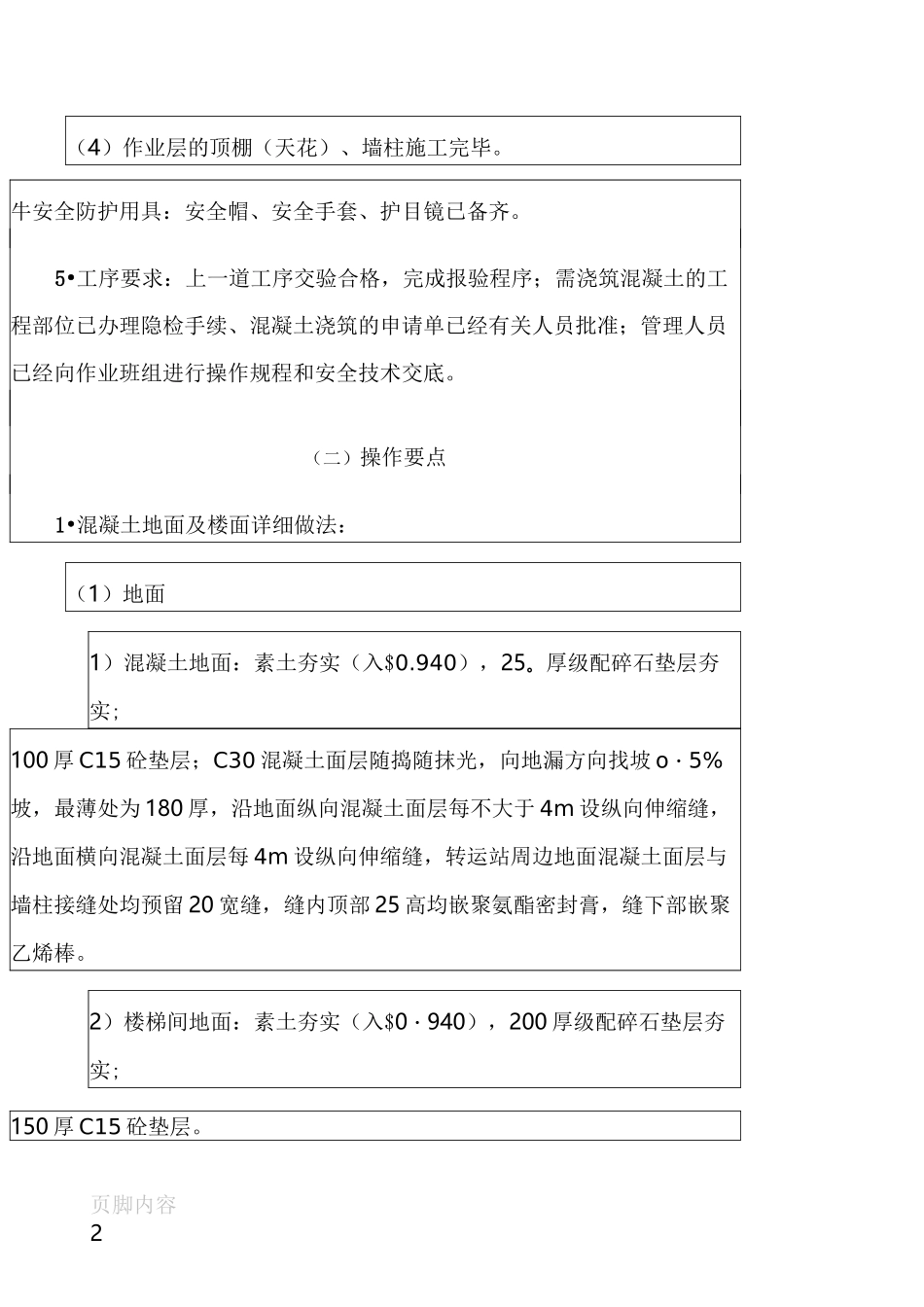

页脚内容2(4)作业层的顶棚(天花)、墙柱施工完毕
牛安全防护用具:安全帽、安全手套、护目镜已备齐
5•工序要求:上一道工序交验合格,完成报验程序;需浇筑混凝土的工程部位已办理隐检手续、混凝土浇筑的申请单已经有关人员批准;管理人员已经向作业班组进行操作规程和安全技术交底
(二)操作要点1•混凝土地面及楼面详细做法:(1)地面1)混凝土地面:素土夯实(入$0
940),25
厚级配碎石垫层夯实;100厚C15砼垫层;C30混凝土面层随捣随抹光,向地漏方向找坡o・5%坡,最薄处为180厚,沿地面纵向混凝土面层每不大于4m设纵向伸缩缝,沿地面横向混凝土面层每4m设纵向伸缩缝,转运站周边地面混凝土面层与墙柱接缝处均预留20宽缝,缝内顶部25高均嵌聚氨酯密封膏,缝下部嵌聚乙烯棒
2)楼梯间地面:素土夯实(入$0・940),200厚级配碎石垫层夯实;150厚C15砼垫层
页脚内容33)斜坡道:素土夯实(入$o・94
),200厚级配碎石垫层夯实;巧0厚C15砼垫层

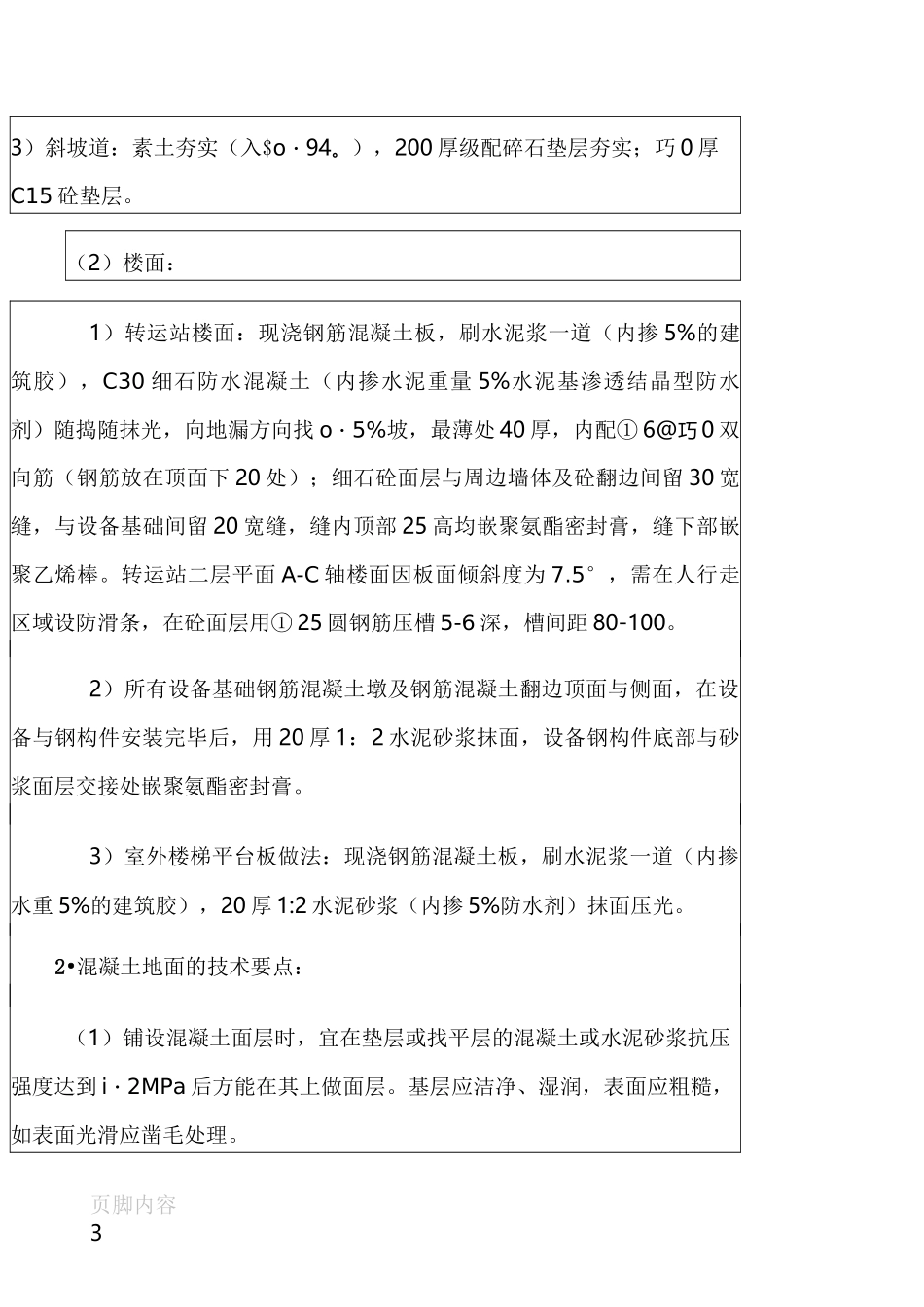

(2)楼面:1)转运站楼面:现浇钢筋混凝土板,刷水泥浆一道(内掺5%的建筑胶),C30细石防水混凝土(内掺水泥重量5%水泥基渗透结晶型防水剂)随捣随抹光,向地漏方向找o・5%坡,
