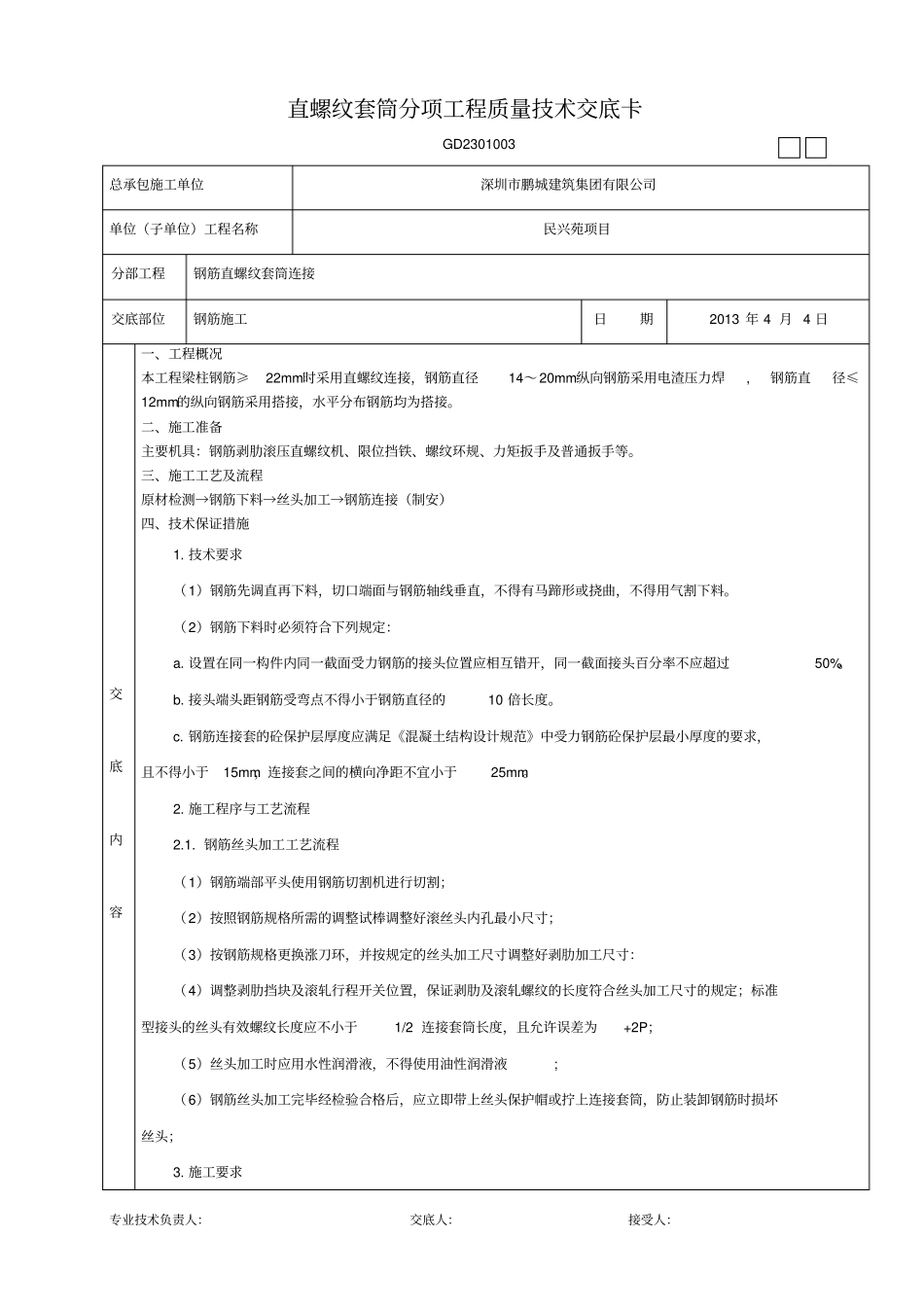

专业技术负责人:交底人:接受人:直螺纹套筒分项工程质量技术交底卡GD2301003总承包施工单位深圳市鹏城建筑集团有限公司单位(子单位)工程名称民兴苑项目分部工程钢筋直螺纹套筒连接交底部位钢筋施工日期2013年4月4日交底内容一、工程概况本工程梁柱钢筋≥22mm时采用直螺纹连接,钢筋直径14~20mm纵向钢筋采用电渣压力焊,钢筋直径≤12mm的纵向钢筋采用搭接,水平分布钢筋均为搭接
二、施工准备主要机具:钢筋剥肋滚压直螺纹机、限位挡铁、螺纹环规、力矩扳手及普通扳手等
三、施工工艺及流程原材检测→钢筋下料→丝头加工→钢筋连接(制安)四、技术保证措施1
技术要求(1)钢筋先调直再下料,切口端面与钢筋轴线垂直,不得有马蹄形或挠曲,不得用气割下料
(2)钢筋下料时必须符合下列规定:a
设置在同一构件内同一截面受力钢筋的接头位置应相互错开,同一截面接头百分率不应超过50%
接头端头距钢筋受弯点不得小于钢筋直径的10倍长度
钢筋连接套的砼保护层厚度应满足《混凝土结构设计规范》中受力钢筋砼保护层最小厚度的要求,且不得小于15mm,连接套之间的横向净距不宜小于25mm
施工程序与工艺流程2
钢筋丝头加工工艺流程(1)钢筋端部平头使用钢筋切割机进行切割;(2)按照钢筋规格所需的调整试棒调整好滚丝头内孔最小尺寸;(3)按钢筋规格更换涨刀环,并按规定的丝头加工尺寸调整好剥肋加工尺寸:(4)调整剥肋挡块及滚轧行程开关位置,保证剥肋及滚轧螺纹的长度符合丝头加工尺寸的规定;标准型接头的丝头有效螺纹长度应不小于1/2连接套筒长度,且允许误差为+2P;(5)丝头加工时应用水性润滑液,不得使用油性润滑液;(6)钢筋丝头加工完毕经检验合格后,应立即带上丝头保护帽或拧上连接套筒,防止装卸钢筋时损坏丝头;3
施工要求专业技术负责人:交底人:接受人:直螺纹套筒分项工程质量技术交底卡GD2301003
