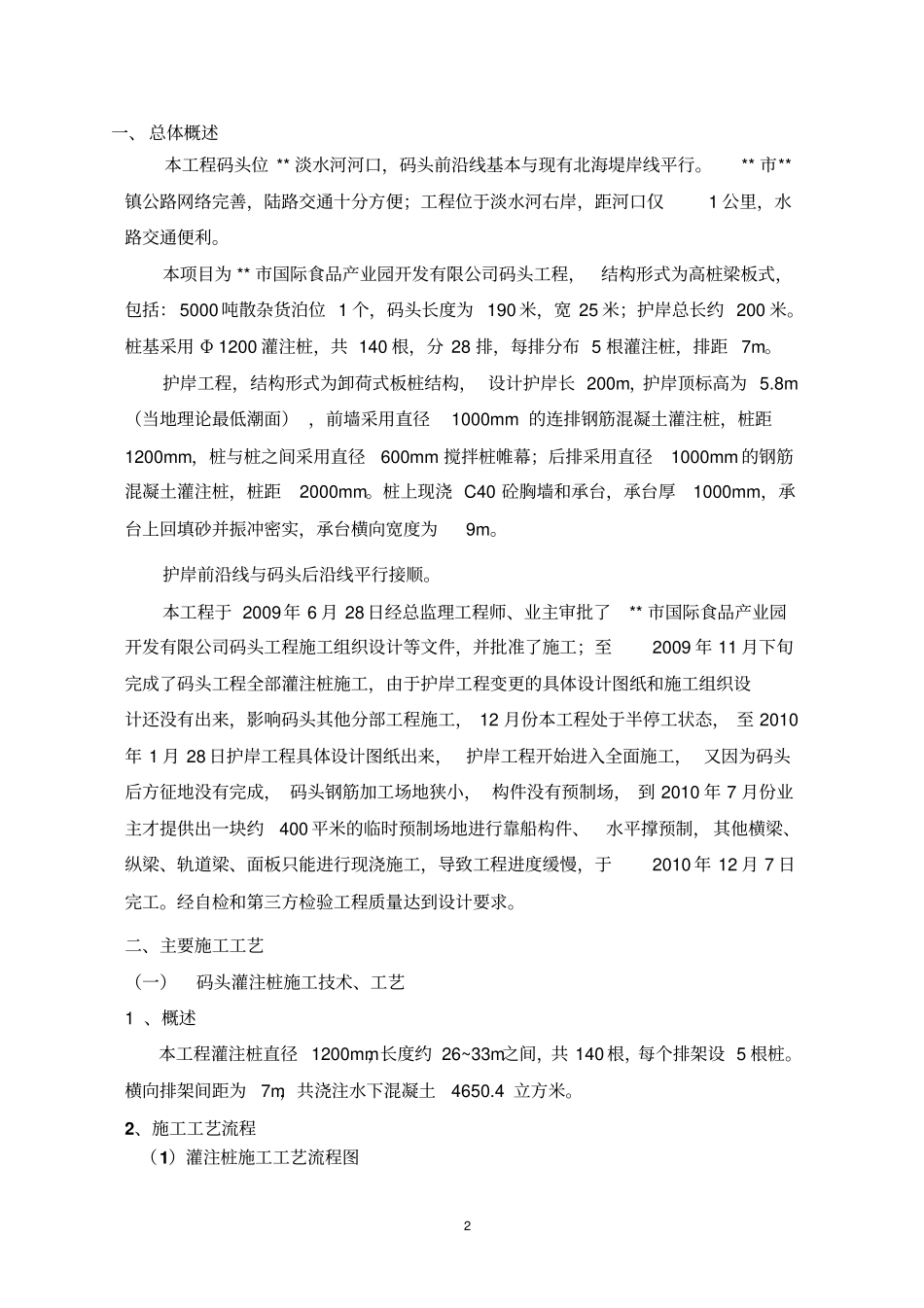

**有限公司码头工程施工总结**有限公司2010年12月2一、总体概述本工程码头位**淡水河河口,码头前沿线基本与现有北海堤岸线平行
**市**镇公路网络完善,陆路交通十分方便;工程位于淡水河右岸,距河口仅1公里,水路交通便利
本项目为**市国际食品产业园开发有限公司码头工程,结构形式为高桩梁板式,包括:5000吨散杂货泊位1个,码头长度为190米,宽25米;护岸总长约200米
桩基采用Φ1200灌注桩,共140根,分28排,每排分布5根灌注桩,排距7m
护岸工程,结构形式为卸荷式板桩结构,设计护岸长200m,护岸顶标高为5
8m(当地理论最低潮面),前墙采用直径1000mm的连排钢筋混凝土灌注桩,桩距1200mm,桩与桩之间采用直径600mm搅拌桩帷幕;后排采用直径1000mm的钢筋混凝土灌注桩,桩距2000mm
桩上现浇C40砼胸墙和承台,承台厚1000mm,承台上回填砂并振冲密实,承台横向宽度为9m
护岸前沿线与码头后沿线平行接顺
本工程于2009年6月28日经总监理工程师、业主审批了**市国际食品产业园开发有限公司码头工程施工组织设计等文件,并批准了施工;至2009年11月下旬完成了码头工程全部灌注桩施工,由于护岸工程变更的具体设计图纸和施工组织设计还没有出来,影响码头其他分部工程施工,12月份本工程处于半停工状态,至2010年1月28日护岸工程具体设计图纸出来,护岸工程开始进入全面施工,又因为码头后方征地没有完成,码头钢筋加工场地狭小,构件没有预制场,到2010年7月份业主才提供出一块约400平米的临时预制场地进行靠船构件、水平撑预制,其他横梁、纵梁、轨道梁、面板只能进行现浇施工,导致工程进度缓慢,于2010年12月7日完工
经自检和第三方检验工程质量达到设计要求

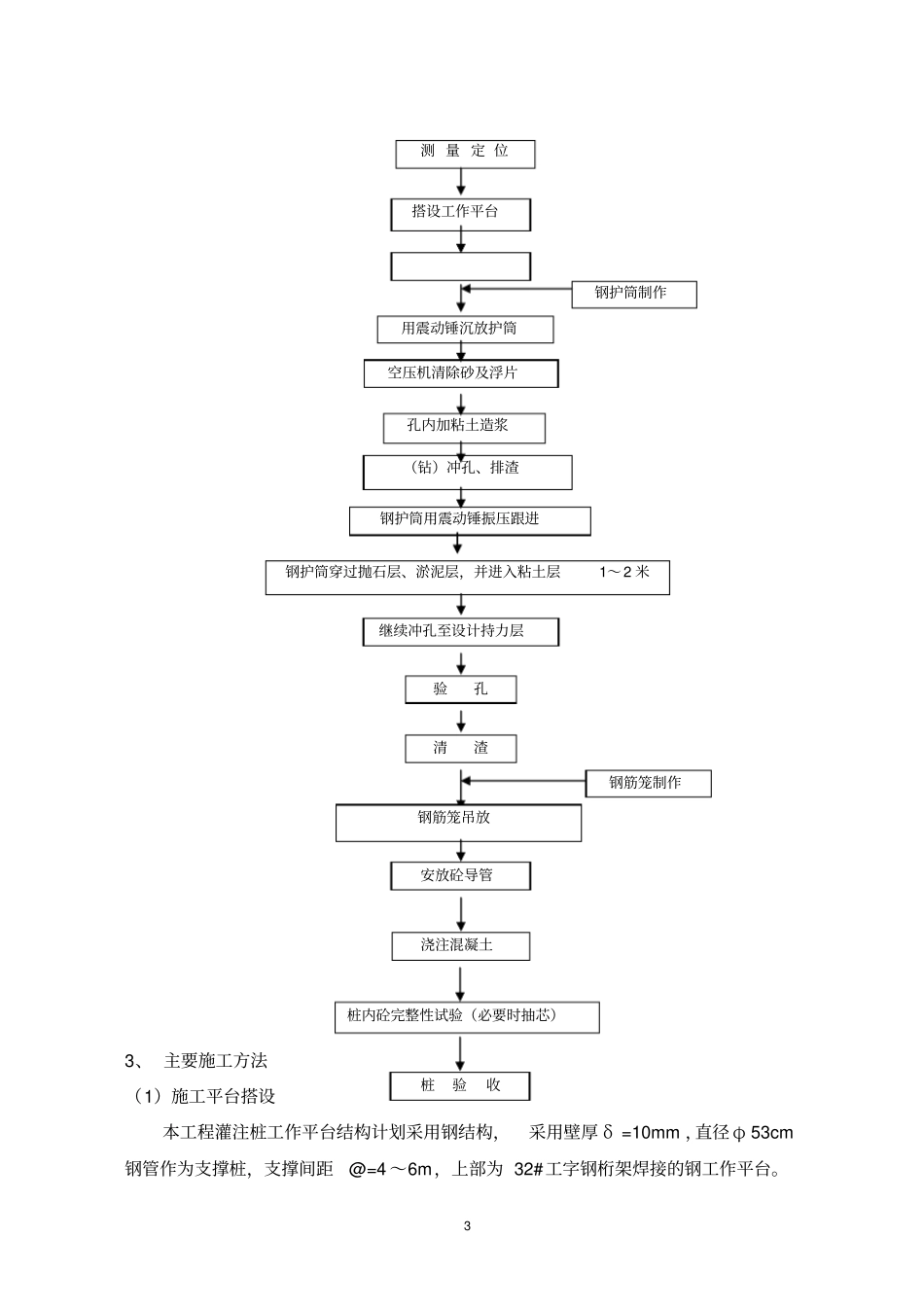

二、主要施工工艺(一)码头灌注桩施工技术、工艺1、概述本工程灌注桩直径1200mm,长度约26~33
