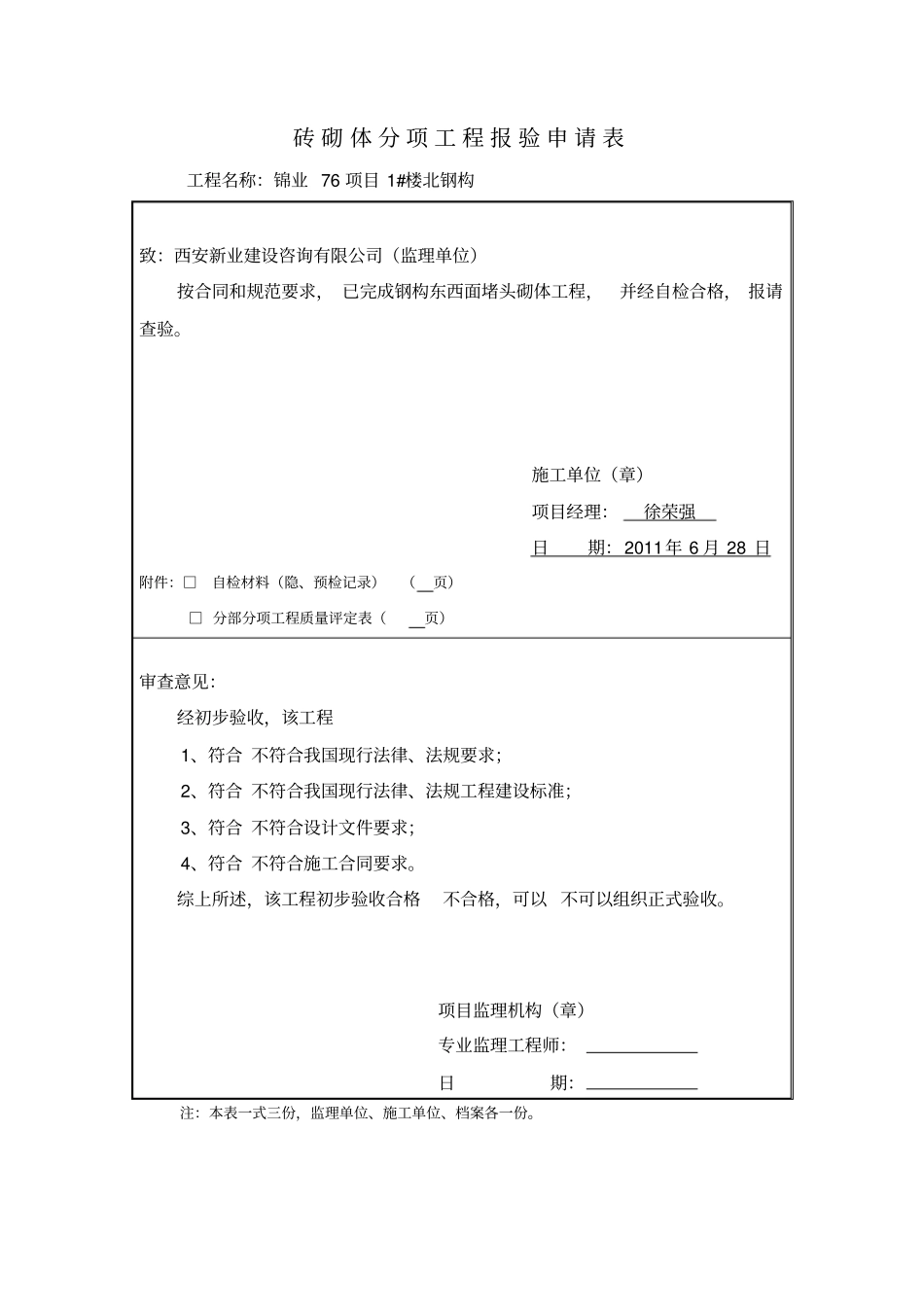

砖砌体分项工程报验申请表工程名称:锦业76项目1#楼北钢构致:西安新业建设咨询有限公司(监理单位)按合同和规范要求,已完成钢构东西面堵头砌体工程,并经自检合格,报请查验
施工单位(章)项目经理:徐荣强日期:2011年6月28日附件:□自检材料(隐、预检记录)(页)□分部分项工程质量评定表(页)审查意见:经初步验收,该工程1、符合不符合我国现行法律、法规要求;2、符合不符合我国现行法律、法规工程建设标准;3、符合不符合设计文件要求;4、符合不符合施工合同要求
综上所述,该工程初步验收合格不合格,可以不可以组织正式验收
项目监理机构(章)专业监理工程师:日期:注:本表一式三份,监理单位、施工单位、档案各一份

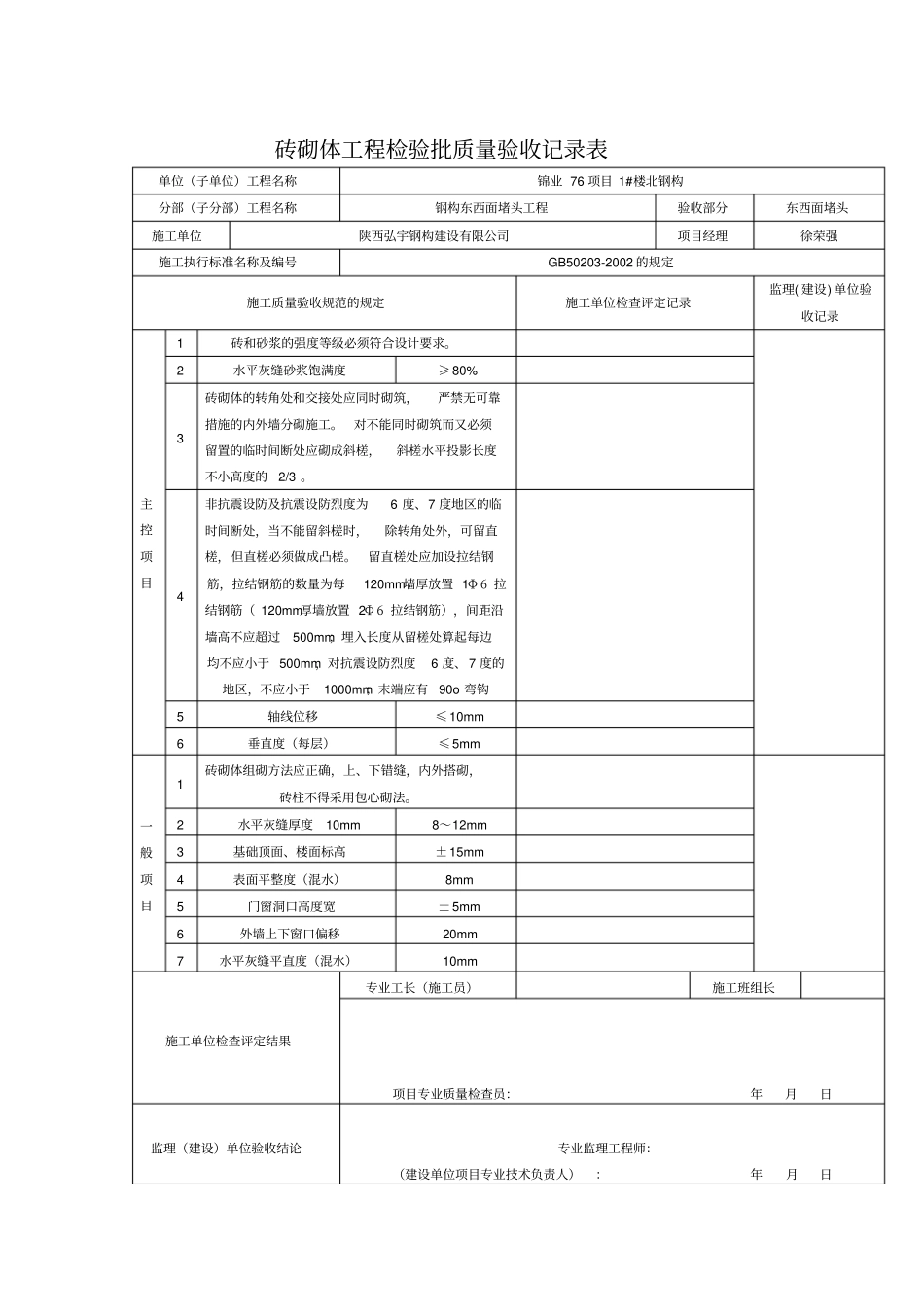

砖砌体工程检验批质量验收记录表单位(子单位)工程名称锦业76项目1#楼北钢构分部(子分部)工程名称钢构东西面堵头工程验收部分东西面堵头施工单位陕西弘宇钢构建设有限公司项目经理徐荣强施工执行标准名称及编号GB50203-2002的规定施工质量验收规范的规定施工单位检查评定记录监理(建设)单位验收记录主控项目1砖和砂浆的强度等级必须符合设计要求
2水平灰缝砂浆饱满度≥80%3砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工
对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不小高度的2/3
4非抗震设防及抗震设防烈度为6度、7度地区的临时间断处,当不能留斜槎时,除转角处外,可留直槎,但直槎必须做成凸槎
留直槎处应加设拉结钢筋,拉结钢筋的数量为每120mm墙厚放置1Φ6拉结钢筋(120mm厚墙放置2Φ6拉结钢筋),间距沿墙高不应超过500mm;埋入长度从留槎处算起每边均不应小于500mm,对抗震设防烈度6度、7度的地区,不应小于1000mm;末端应有90o弯钩5轴线位移≤10mm6垂直度(每层)≤5mm一般项目1砖砌体组砌方法应正确,上、下错缝,内
