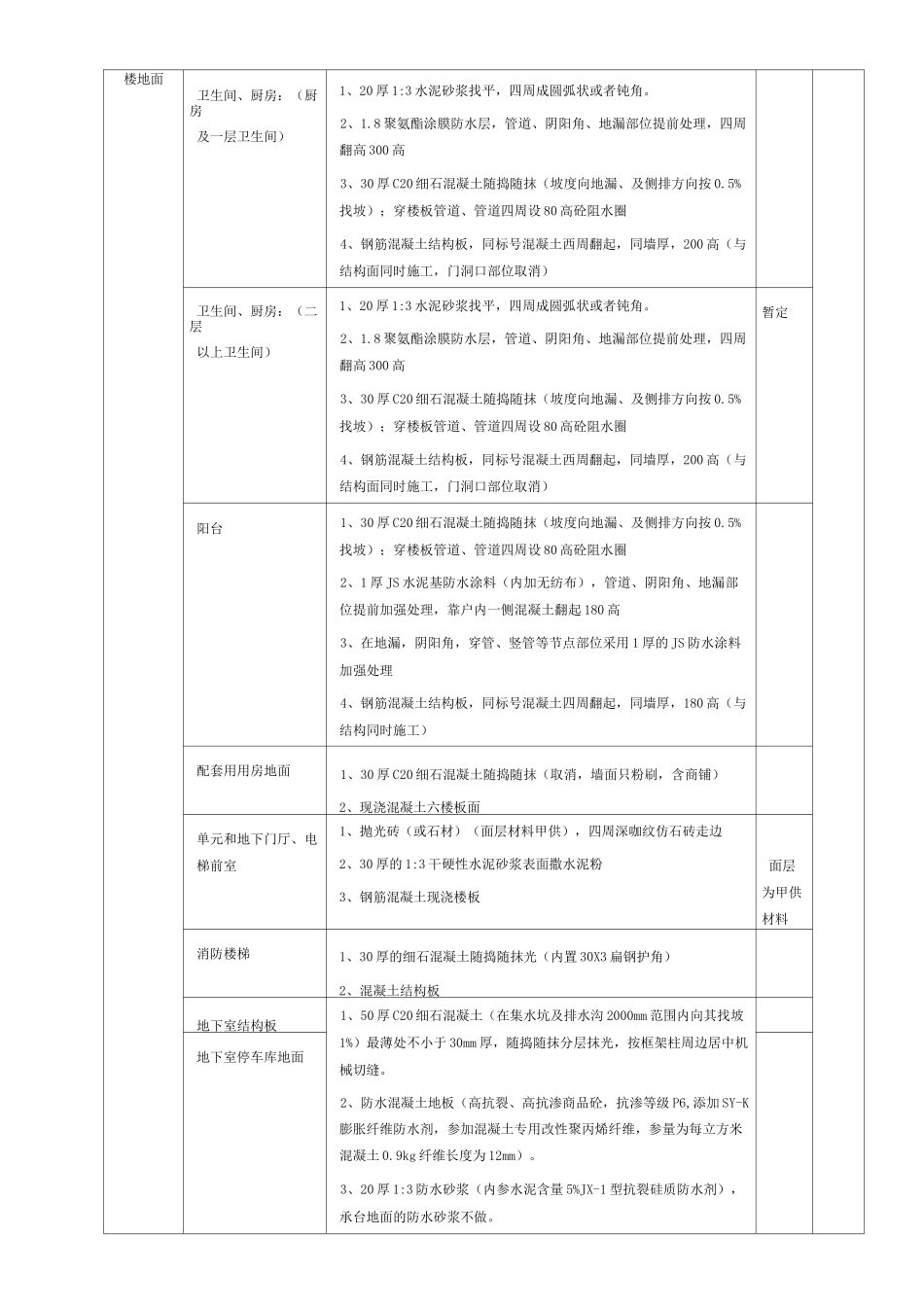

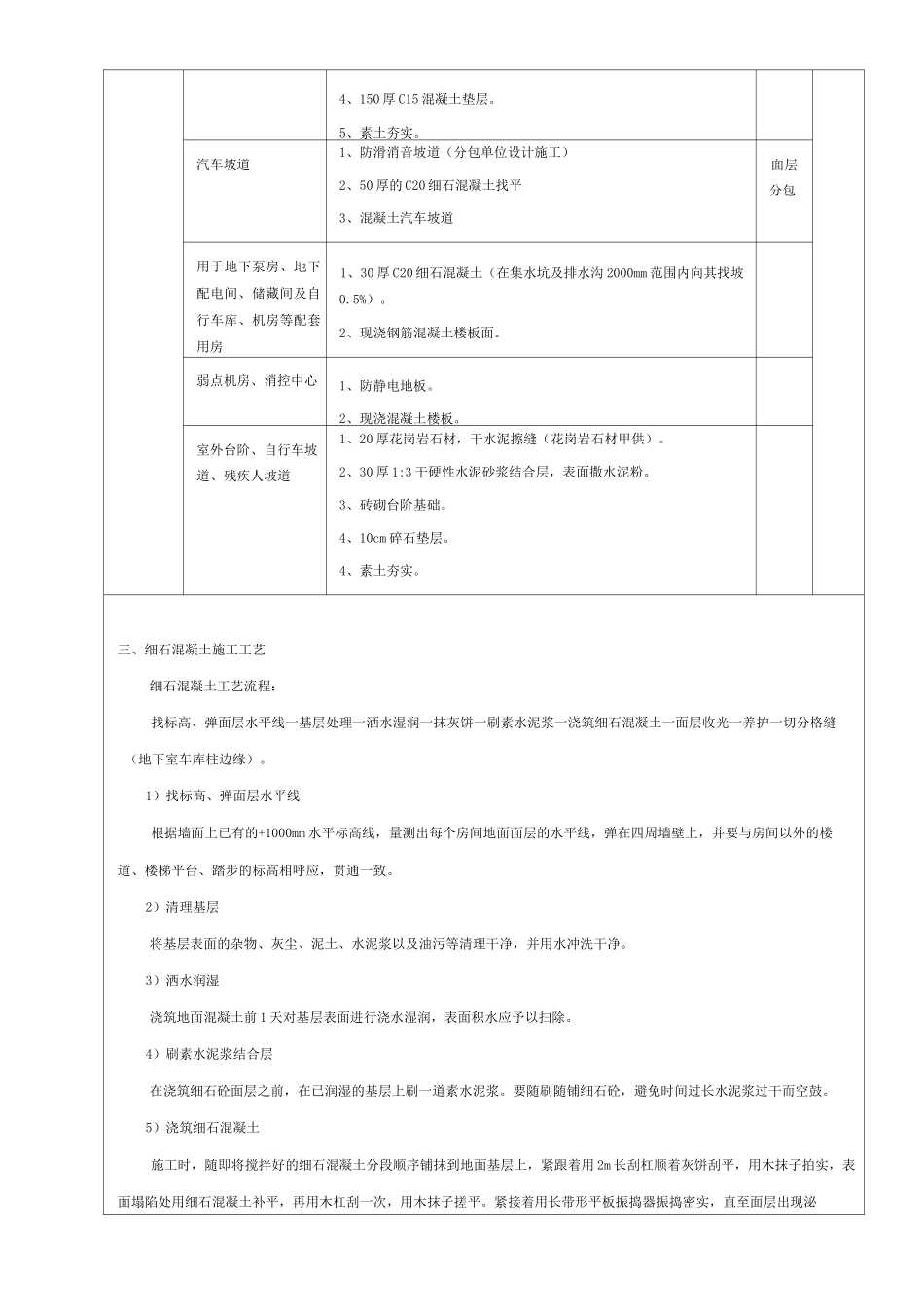

楼地面工程技术交底工程名称:张家港市新庄花苑一期二标段工程编号:20150714工程部位地面交底日期2015年7月14日施工单位中国对外建设有限公司分项工程名称楼地面工程内容摘要楼地面具体做法及质量要求一、施工准备1)材料:a)本工程细石混凝土全部采用自拌混凝土,坍落度控制在1400~1600mm。b)水泥:采用P32.5普通硅酸盐水泥,水泥必须随到随用,禁止使用积压时间较长的水泥(3个月),水泥进场经复试合格后方可使用,并具有出厂合格证;进场水泥应按品种、标号、出厂日期分别堆放,并保持干燥。不同品种的水泥不得混合使用。c)砂子:中砂,含泥量不得超过3%,使用前过3~5mm孔径的筛子。d)细石:用坚硬、耐磨级配良好的碎石,粒经不大于10mm或面层厚度的2/3,含泥量小于2%。e)水:搅拌用水洁净且水质稳定。2)主要机具:混凝土搅拌机,平板振捣器、运输小车、小水桶、半截桶、扫帚、2m靠尺、铁滚子、木抹子、平锹、钢丝刷、凿子、锤子、铁抹子。3)作业条件:a)地面或楼面基层清理完成。b)室内墙面已弹好建筑面+1000mm水平线。c)室内各种管道及地漏等已经安装完毕,管洞堵塞密实。埋在地面的电管已做完隐检手续。d)各种立管和套管通过面层孔洞已用掺膨胀剂的细石混凝土封严,并已作好防水处理(阳台除外)。e)基层为预制混凝土板时,板缝混凝土应填嵌密实,板端头缝隙应采取防裂措施。二、工程做法部位建筑做法备注客厅、餐厅、卧室、封闭阳台1、30厚C20细石混凝土随捣随抹表面撒1:1水泥中粗砂压实抹光。2、现浇钢筋混凝土楼面楼地面卫生间、厨房:(厨房及一层卫生间)1、20厚1:3水泥砂浆找平,四周成圆弧状或者钝角。2、1.8聚氨酯涂膜防水层,管道、阴阳角、地漏部位提前处理,四周翻高300高3、30厚C20细石混凝土随捣随抹(坡度向地漏、及侧排方向按0.5%找坡);穿楼板管道、管道四周设80高砼阻水圈4、钢筋混凝土结构板,同标号混凝土西周翻起,同墙厚,200高(与结构面同时施工,门洞口部位取消)卫生间、厨房:(二层以上卫生间)1、20厚1:3水泥砂浆找平,四周成圆弧状或者钝角。2、1.8聚氨酯涂膜防水层,管道、阴阳角、地漏部位提前处理,四周翻高300高3、30厚C20细石混凝土随捣随抹(坡度向地漏、及侧排方向按0.5%找坡);穿楼板管道、管道四周设80高砼阻水圈4、钢筋混凝土结构板,同标号混凝土西周翻起,同墙厚,200高(与结构面同时施工,门洞口部位取消)暂定阳台1、30厚C20细石混凝土随捣随抹(坡度向地漏、及侧排方向按0.5%找坡);穿楼板管道、管道四周设80高砼阻水圈2、1厚JS水泥基防水涂料(内加无纺布),管道、阴阳角、地漏部位提前加强处理,靠户内一侧混凝土翻起180高3、在地漏,阴阳角,穿管、竖管等节点部位采用1厚的JS防水涂料加强处理4、钢筋混凝土结构板,同标号混凝土四周翻起,同墙厚,180高(与结构同时施工)配套用用房地面1、30厚C20细石混凝土随捣随抹(取消,墙面只粉刷,含商铺)2、现浇混凝土六楼板面单元和地下门厅、电梯前室1、抛光砖(或石材)(面层材料甲供),四周深咖纹仿石砖走边2、30厚的1:3干硬性水泥砂浆表面撒水泥粉3、钢筋混凝土现浇楼板面层为甲供材料消防楼梯1、30厚的细石混凝土随捣随抹光(内置30X3扁钢护角)2、混凝土结构板地下室结构板1、50厚C20细石混凝土(在集水坑及排水沟2000mm范围内向其找坡1%)最薄处不小于30mm厚,随捣随抹分层抹光,按框架柱周边居中机械切缝。2、防水混凝土地板(高抗裂、高抗渗商品砼,抗渗等级P6,添加SY-K膨胀纤维防水剂,参加混凝土专用改性聚丙烯纤维,参量为每立方米混凝土0.9kg纤维长度为12mm)。3、20厚1:3防水砂浆(内参水泥含量5%JX-1型抗裂硅质防水剂),承台地面的防水砂浆不做。地下室停车库地面4、150厚C15混凝土垫层。5、素土夯实。汽车坡道1、防滑消音坡道(分包单位设计施工)2、50厚的C20细石混凝土找平3、混凝土汽车坡道面层分包用于地下泵房、地下配电间、储藏间及自行车库、机房等配套用房1、30厚C20细石混凝土(在集水坑及排水沟2000mm范围内向其找坡0.5%)。2、现浇钢筋混凝土楼板面。弱点机房、消控中心1、防静电地板。2、现浇混凝土楼板。室外台阶、自行车坡道、残疾人坡道1、20...
