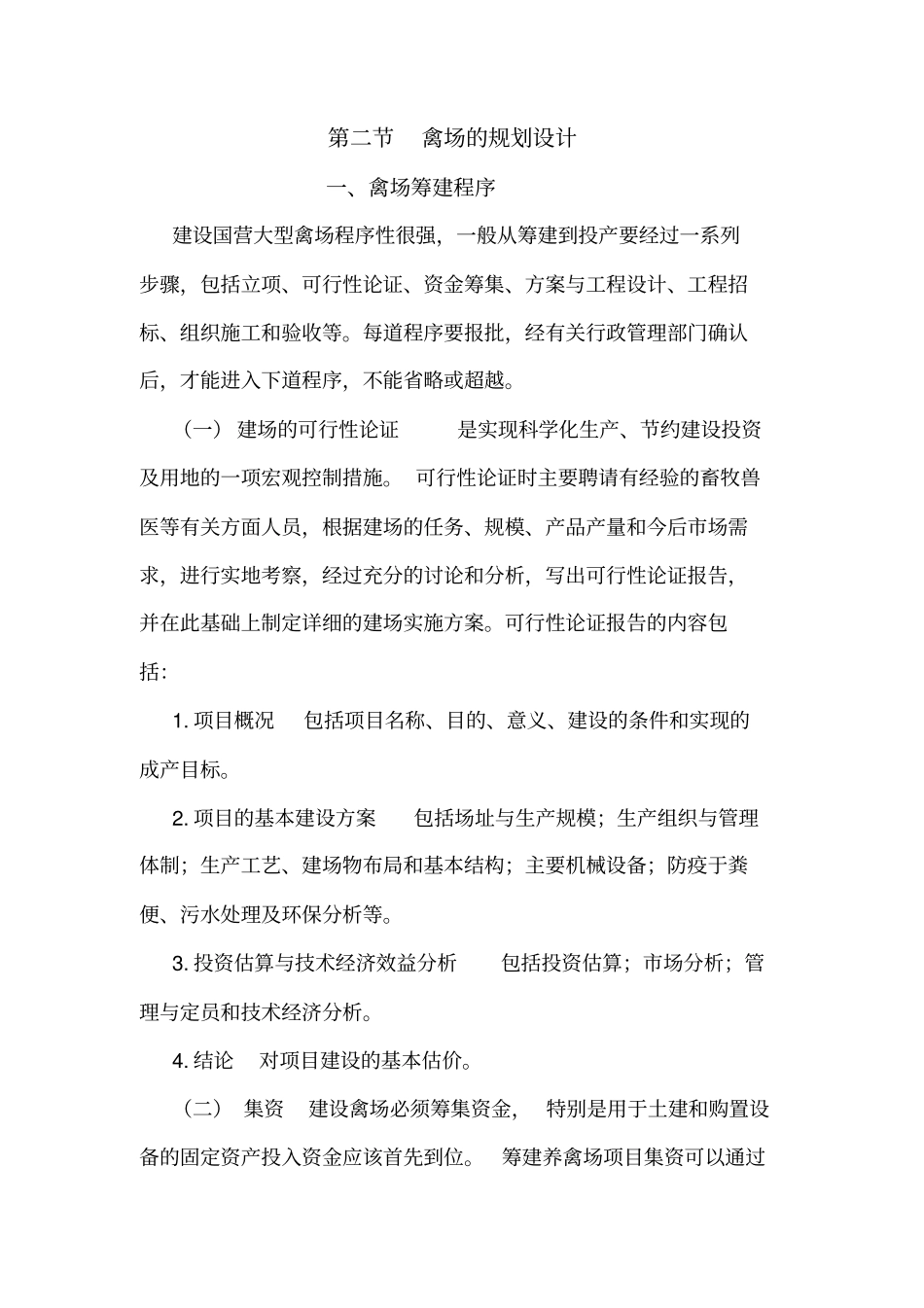

第二节禽场的规划设计一、禽场筹建程序建设国营大型禽场程序性很强,一般从筹建到投产要经过一系列步骤,包括立项、可行性论证、资金筹集、方案与工程设计、工程招标、组织施工和验收等
每道程序要报批,经有关行政管理部门确认后,才能进入下道程序,不能省略或超越
(一)建场的可行性论证是实现科学化生产、节约建设投资及用地的一项宏观控制措施
可行性论证时主要聘请有经验的畜牧兽医等有关方面人员,根据建场的任务、规模、产品产量和今后市场需求,进行实地考察,经过充分的讨论和分析,写出可行性论证报告,并在此基础上制定详细的建场实施方案
可行性论证报告的内容包括:1
项目概况包括项目名称、目的、意义、建设的条件和实现的成产目标
项目的基本建设方案包括场址与生产规模;生产组织与管理体制;生产工艺、建场物布局和基本结构;主要机械设备;防疫于粪便、污水处理及环保分析等
投资估算与技术经济效益分析包括投资估算;市场分析;管理与定员和技术经济分析
结论对项目建设的基本估价

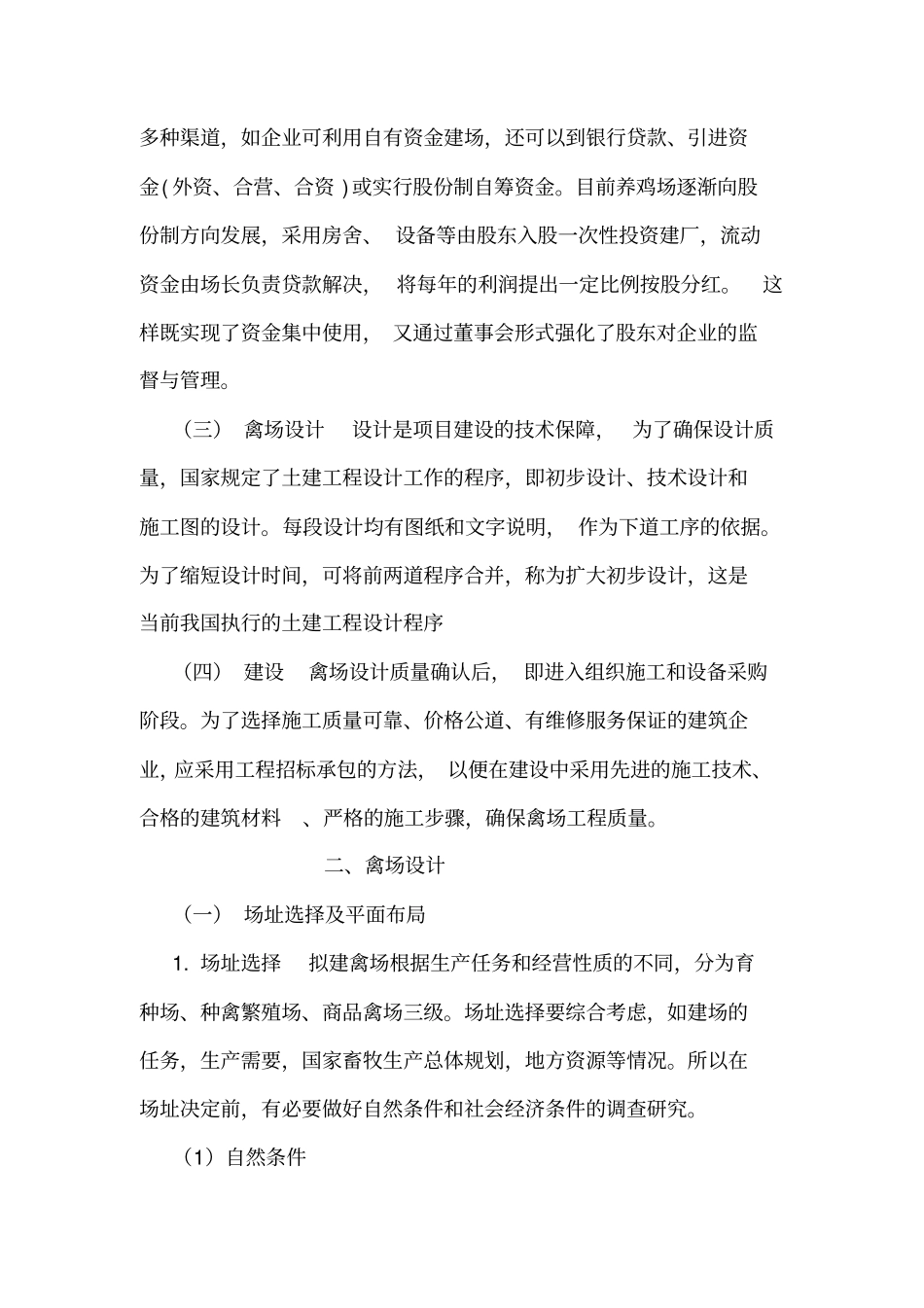

(二)集资建设禽场必须筹集资金,特别是用于土建和购置设备的固定资产投入资金应该首先到位
筹建养禽场项目集资可以通过多种渠道,如企业可利用自有资金建场,还可以到银行贷款、引进资金(外资、合营、合资)或实行股份制自筹资金
目前养鸡场逐渐向股份制方向发展,采用房舍、设备等由股东入股一次性投资建厂,流动资金由场长负责贷款解决,将每年的利润提出一定比例按股分红
这样既实现了资金集中使用,又通过董事会形式强化了股东对企业的监督与管理
(三)禽场设计设计是项目建设的技术保障,为了确保设计质量,国家规定了土建工程设计工作的程序,即初步设计、技术设计和施工图的设计
每段设计均有图纸和文字说明,作为下道工序的依据
为了缩短设计时间,可将前两道程序合并,称为扩大初步设计,这是当前我国执行的土建工程设计程序(四)建设禽场设计质量确认后,即进入组织施工和
