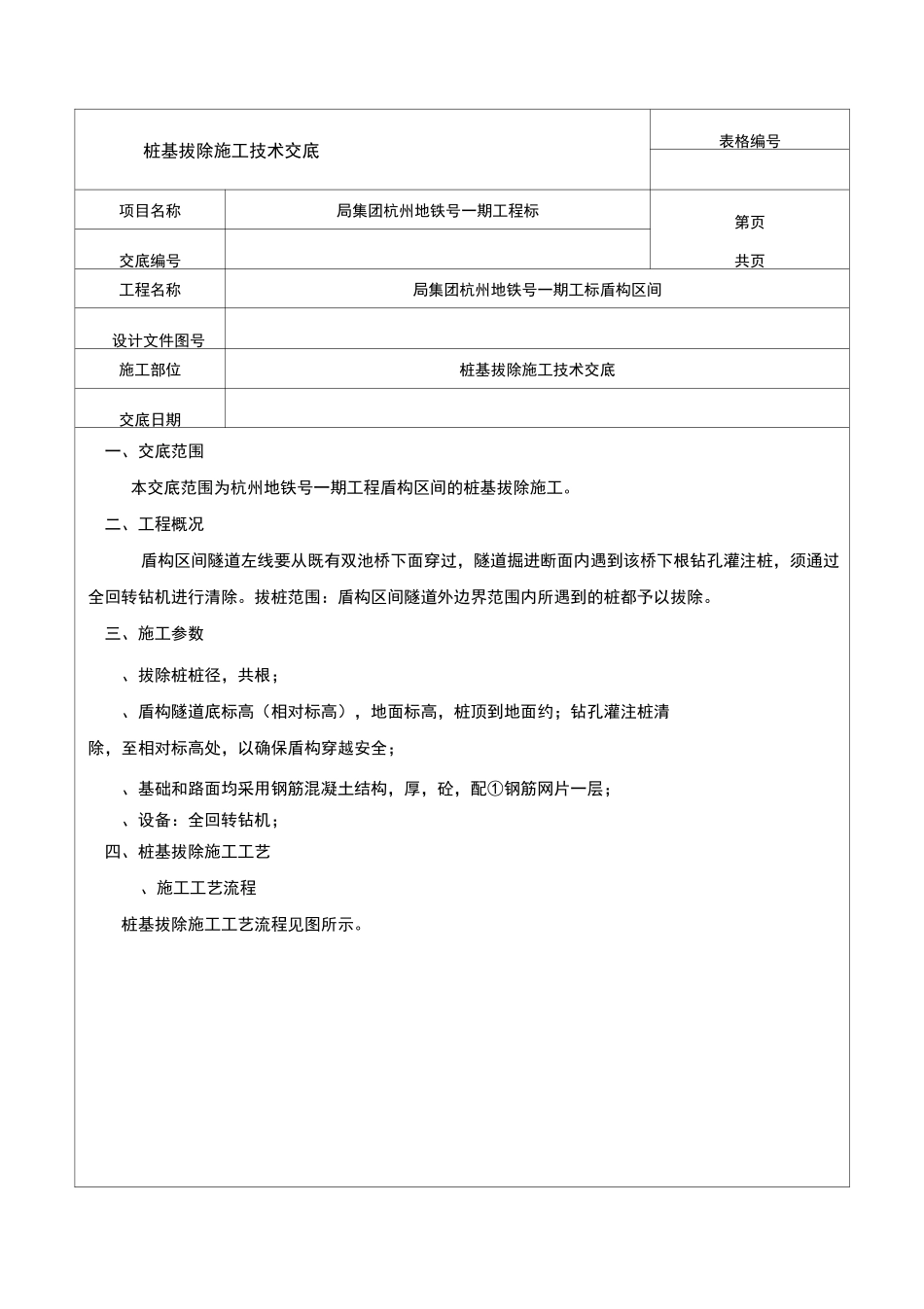

桩基拔除施工技术交底表格编号项目名称局集团杭州地铁号一期工程标第页共页交底编号工程名称局集团杭州地铁号一期工标盾构区间设计文件图号施工部位桩基拔除施工技术交底交底日期一、交底范围本交底范围为杭州地铁号一期工程盾构区间的桩基拔除施工
二、工程概况盾构区间隧道左线要从既有双池桥下面穿过,隧道掘进断面内遇到该桥下根钻孔灌注桩,须通过全回转钻机进行清除
拔桩范围:盾构区间隧道外边界范围内所遇到的桩都予以拔除

三、施工参数、拔除桩桩径,共根;、盾构隧道底标高(相对标高),地面标高,桩顶到地面约;钻孔灌注桩清除,至相对标高处,以确保盾构穿越安全;、基础和路面均采用钢筋混凝土结构,厚,砼,配①钢筋网片一层;、设备:全回转钻机;四、桩基拔除施工工艺、施工工艺流程桩基拔除施工工艺流程见图所示
、施工方法()、全回转设备就位、固定先将全回转钻机固定在钻孔桩中心上方,然后将钻机和动力箱、操作室相接,然后安装反力架,反力架的另一头停置一部吨吊车,该吊车履带压住反力架,反力架的作用是当钻机全回转钻进过程中防止机器发生扭动,吨吊车配合清障、挖土、配合拆卸钢套管
()、钢套管周钻进施工钢套管①,钻进深度待实测后确定
)、工艺流程全回转反力钢筋混凝土基础施工-设备安装及固定-第一节钢套管压入-第二节钢套管螺栓连接-第二节钢套管压入-直至钢套管底部达到预定标高
)、①钢套管钻入按预先放好桩中心位置钻入钢套管,将钢套管与灌注桩同心压入,如切到桩体,则适当移动钢套管位置,直到能完全套住灌注桩位准,由于钢套管是全回转钻进的,且端部刀头配置了负载控制装置机构,可以确保刀头的负载在最合适的范围内,且钻机在钻进过程中可任意调节套管的回转扭矩、回转速度、压入力以及夹紧力等的最高值,并且可以设定发动机的高速、中速、低速,所以可以根据地质和障碍物情况,进行高效施工

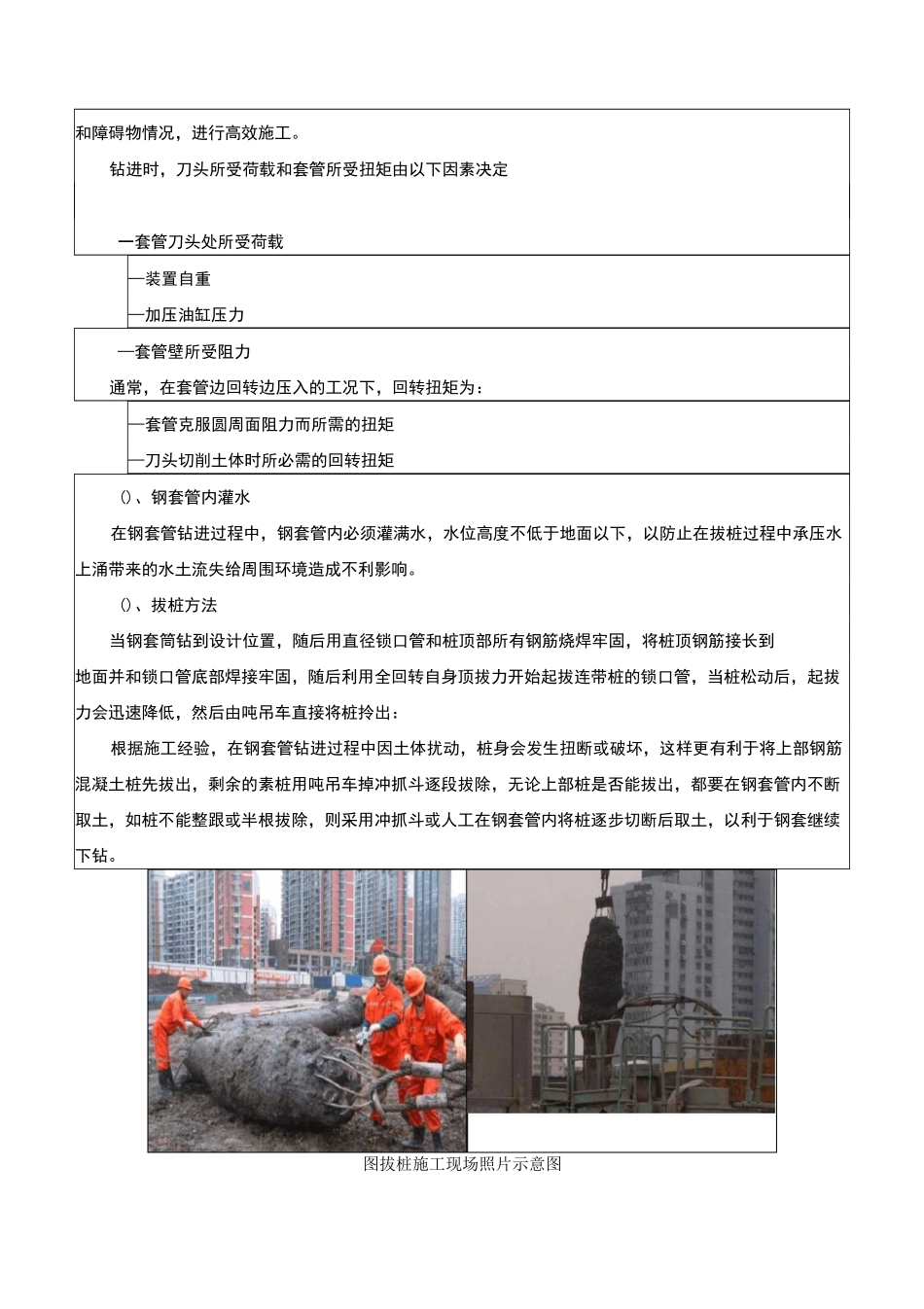

钻进时,刀头所受荷载和套管所受扭矩由以下因素决定一套管刀头处
