室外配套工程施工方案一、绿化工程施工(一)绿化地平整清理1、依据周围环境平整场地,按龟背型堆坡填土以满路自然排水,其中种植草坪处按照30cm厚度换土,其他地被处按照45cm厚度换土,灌木种植穴按照每株0
45立方米换土,乔木种植穴按照每株0
55立方米换土,树池内按照每个1立方米换土
2、所有靠路边或侧石沿线的绿地地面应低于侧石顶沿线5cm,平整好的绿地最高点应高于侧石顶沿线10cm
3、绿地地形处理除满足景观要求外,还应考虑将地面水最终汇集至市政管网排走
(二)施工条件及气候条件本工程施工机具和材料可经周边道路进入施工现场
交通较为便利,临时施工设施需我方自行安排,施工用水、电须由我方自行解决
本项目位于陵水县,属亚热带季风型气候,日照充足,长夏冬短,雨量充沛,终年温暖湿润
风向季节变化明显,春夏盛行东南风,常风变化不大
(三)绿化施工工艺流程1、绿化地平整、清理1)将种植地表按设计要求平整绿化地面,同时清除砾石杂草杂物2)平整要顺地形和周围环境,整成龟背形、斜坡形等,未设计之地形,坡度定在2
0%之间以利排水

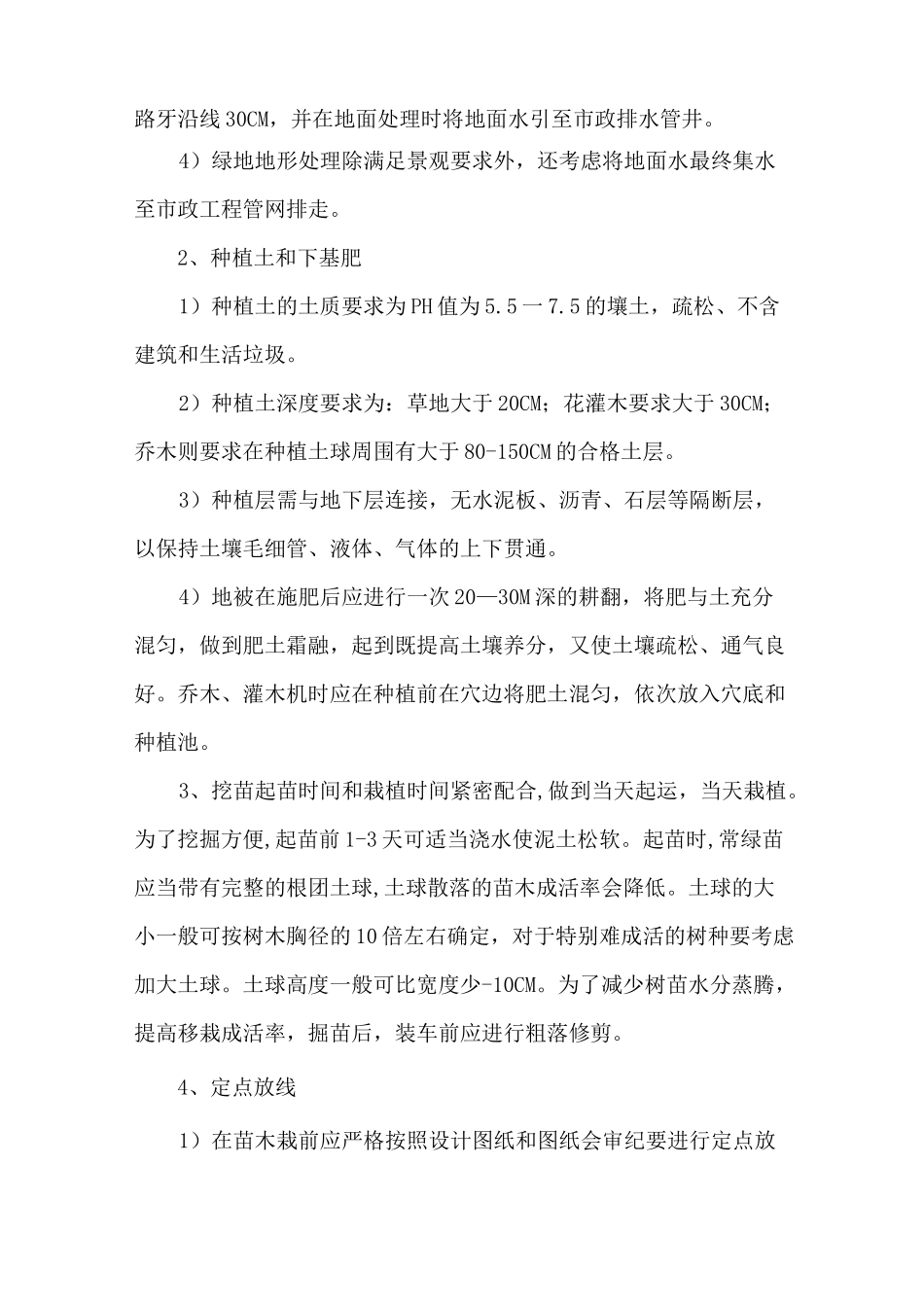

3)所有靠路边或路牙沿线50—100CM宽内的绿地地面低于路边或路牙沿线30CM,并在地面处理时将地面水引至市政排水管井
4)绿地地形处理除满足景观要求外,还考虑将地面水最终集水至市政工程管网排走
2、种植土和下基肥1)种植土的土质要求为PH值为5
5的壤土,疏松、不含建筑和生活垃圾
2)种植土深度要求为:草地大于20CM;花灌木要求大于30CM;乔木则要求在种植土球周围有大于80-150CM的合格土层
3)种植层需与地下层连接,无水泥板、沥青、石层等隔断层,以保持土壤毛细管、液体、气体的上下贯通
4)地被在施肥后应进行一次20—30M深的耕翻,将肥与土充分混匀,做到肥土霜融,起到既提高土壤养分,又使土壤疏松、通气良好

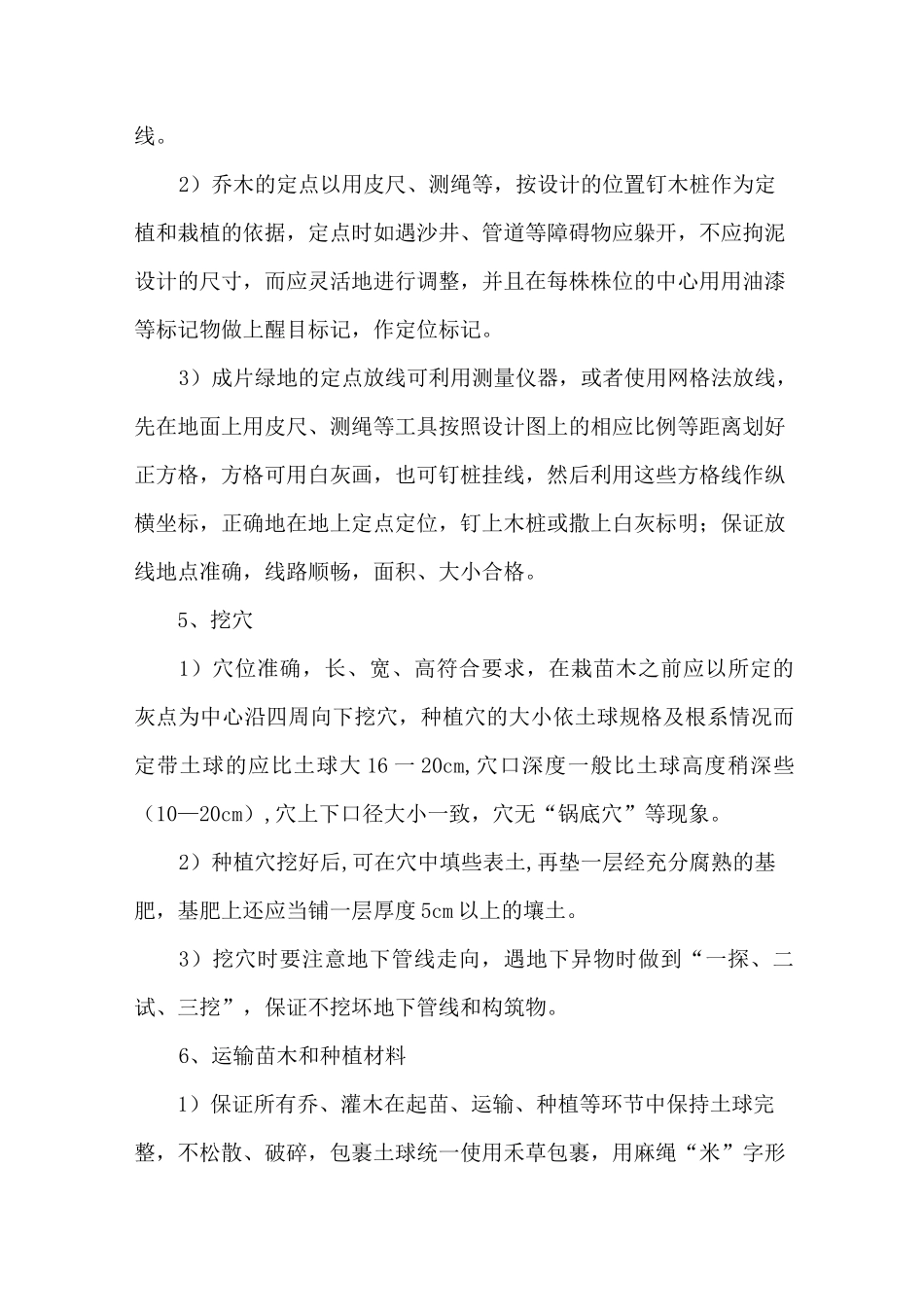

乔木、灌木机时应在种植前在
