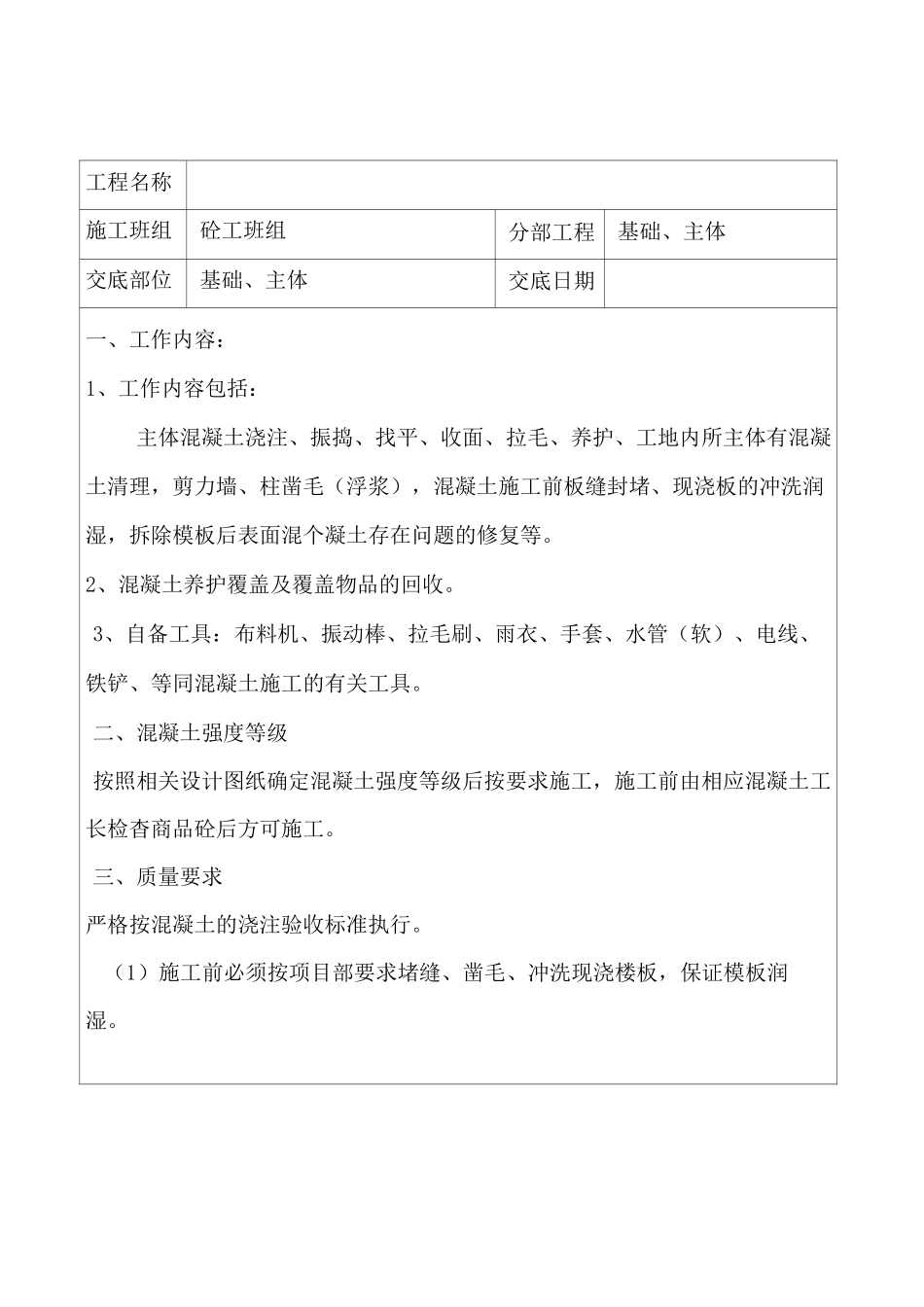

工程名称施工班组砼工班组分部工程基础、主体交底部位基础、主体交底日期一、工作内容:1、工作内容包括:主体混凝土浇注、振捣、找平、收面、拉毛、养护、工地内所主体有混凝土清理,剪力墙、柱凿毛(浮浆),混凝土施工前板缝封堵、现浇板的冲洗润湿,拆除模板后表面混个凝土存在问题的修复等
2、混凝土养护覆盖及覆盖物品的回收
3、自备工具:布料机、振动棒、拉毛刷、雨衣、手套、水管(软)、电线、铁铲、等同混凝土施工的有关工具
二、混凝土强度等级按照相关设计图纸确定混凝土强度等级后按要求施工,施工前由相应混凝土工长检杳商品砼后方可施工
三、质量要求严格按混凝土的浇注验收标准执行
(1)施工前必须按项目部要求堵缝、凿毛、冲洗现浇楼板,保证模板润湿

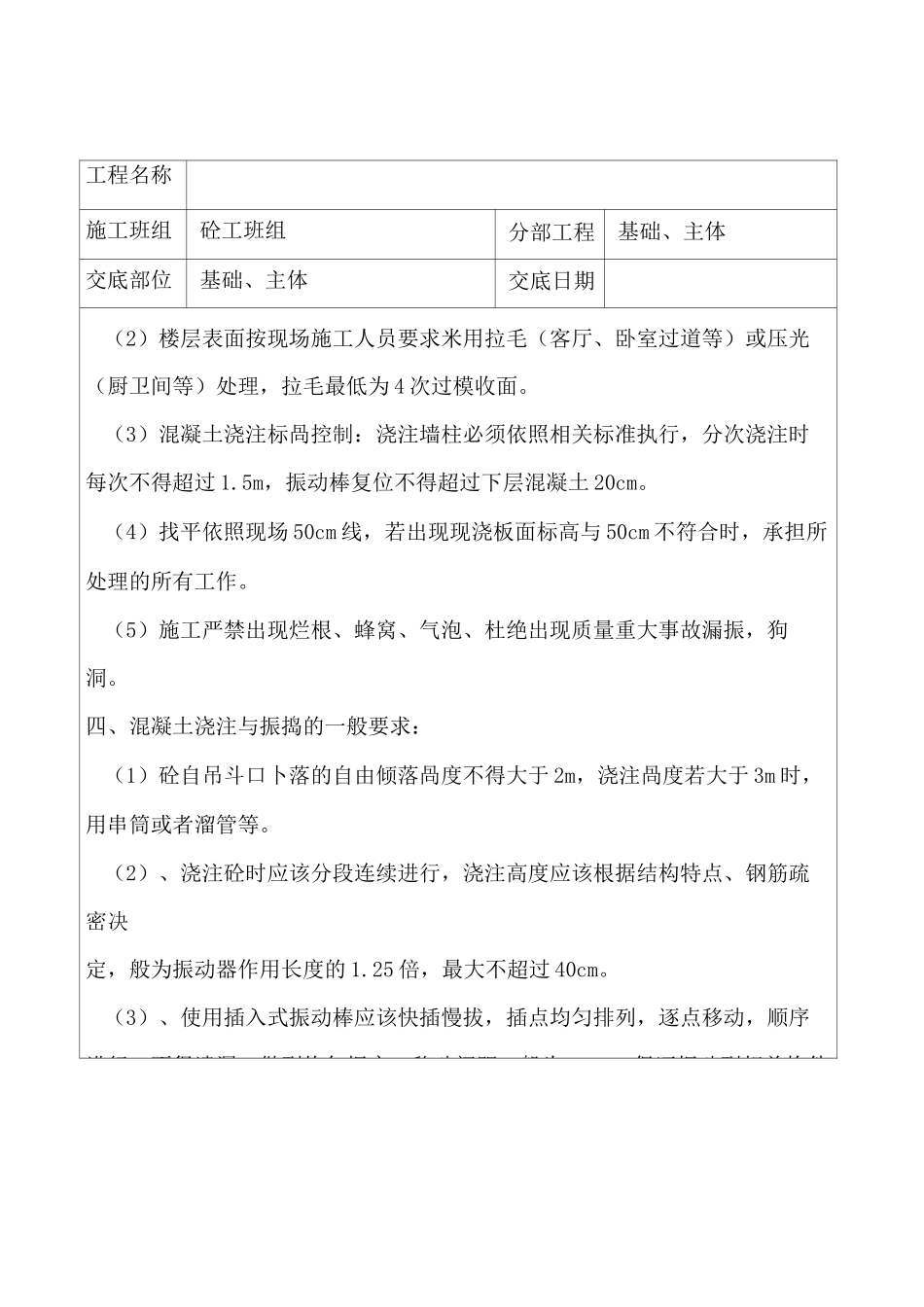

工程名称施工班组砼工班组分部工程基础、主体交底部位基础、主体交底日期(2)楼层表面按现场施工人员要求米用拉毛(客厅、卧室过道等)或压光(厨卫间等)处理,拉毛最低为4次过模收面
(3)混凝土浇注标咼控制:浇注墙柱必须依照相关标准执行,分次浇注时每次不得超过1
5m,振动棒复位不得超过下层混凝土20cm
(4)找平依照现场50cm线,若出现现浇板面标高与50cm不符合时,承担所处理的所有工作
(5)施工严禁出现烂根、蜂窝、气泡、杜绝出现质量重大事故漏振,狗洞
四、混凝土浇注与振捣的一般要求:(1)砼自吊斗口卜落的自由倾落咼度不得大于2m,浇注咼度若大于3m时,用串筒或者溜管等
(2)、浇注砼时应该分段连续进行,浇注高度应该根据结构特点、钢筋疏密决定,般为振动器作用长度的1
25倍,最大不超过40cm
(3)、使用插入式振动棒应该快插慢拔,插点均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实
移动间距一般为40cm,保证振动到相关构件工程名称施工班组砼工班组分部工程基础、主体交底部位基础、主体交底日期(4)、浇注混凝土应该连续进行
如有间歇,其间歇时间应
