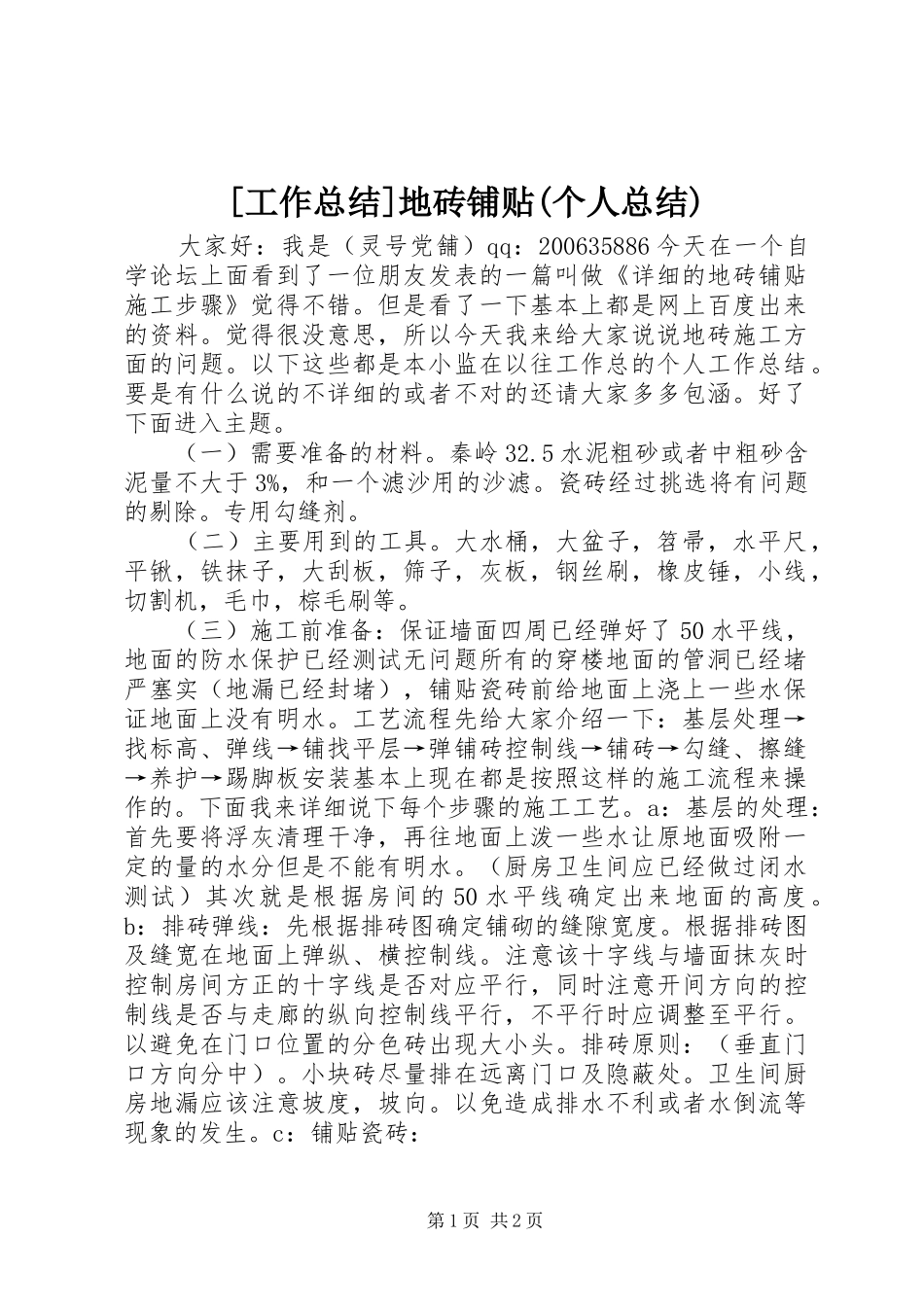

[工作总结]地砖铺贴(个人总结)大家好:我是(灵号党舗)qq:200635886今天在一个自学论坛上面看到了一位朋友发表的一篇叫做《详细的地砖铺贴施工步骤》觉得不错
但是看了一下基本上都是网上百度出来的资料
觉得很没意思,所以今天我来给大家说说地砖施工方面的问题
以下这些都是本小监在以往工作总的个人工作总结
要是有什么说的不详细的或者不对的还请大家多多包涵
好了下面进入主题
(一)需要准备的材料
5水泥粗砂或者中粗砂含泥量不大于3%,和一个滤沙用的沙滤
瓷砖经过挑选将有问题的剔除
(二)主要用到的工具
大水桶,大盆子,笤帚,水平尺,平锹,铁抹子,大刮板,筛子,灰板,钢丝刷,橡皮锤,小线,切割机,毛巾,棕毛刷等
(三)施工前准备:保证墙面四周已经弹好了50水平线,地面的防水保护已经测试无问题所有的穿楼地面的管洞已经堵严塞实(地漏已经封堵),铺贴瓷砖前给地面上浇上一些水保证地面上没有明水
工艺流程先给大家介绍一下:基层处理→找标高、弹线→铺找平层→弹铺砖控制线→铺砖→勾缝、擦缝→养护→踢脚板安装基本上现在都是按照这样的施工流程来操作的
下面我来详细说下每个步骤的施工工艺
a:基层的处理:首先要将浮灰清理干净,再往地面上泼一些水让原地面吸附一定的量的水分但是不能有明水
(厨房卫生间应已经做过闭水测试)其次就是根据房间的50水平线确定出来地面的高度
b:排砖弹线:先根据排砖图确定铺砌的缝隙宽度
根据排砖图及缝宽在地面上弹纵、横控制线
注意该十字线与墙面抹灰时控制房间方正的十字线是否对应平行,同时注意开间方向的控制线是否与走廊的纵向控制线平行,不平行时应调整至平行
以避免在门口位置的分色砖出现大小头
排砖原则:(垂直门口方向分中)
小块砖尽量排在远离门口及隐蔽处
卫生间厨房地漏应该注意坡度,坡向
以免造成排水不利或者水倒流等现象的发生
c:铺贴瓷砖:第1页共2页
