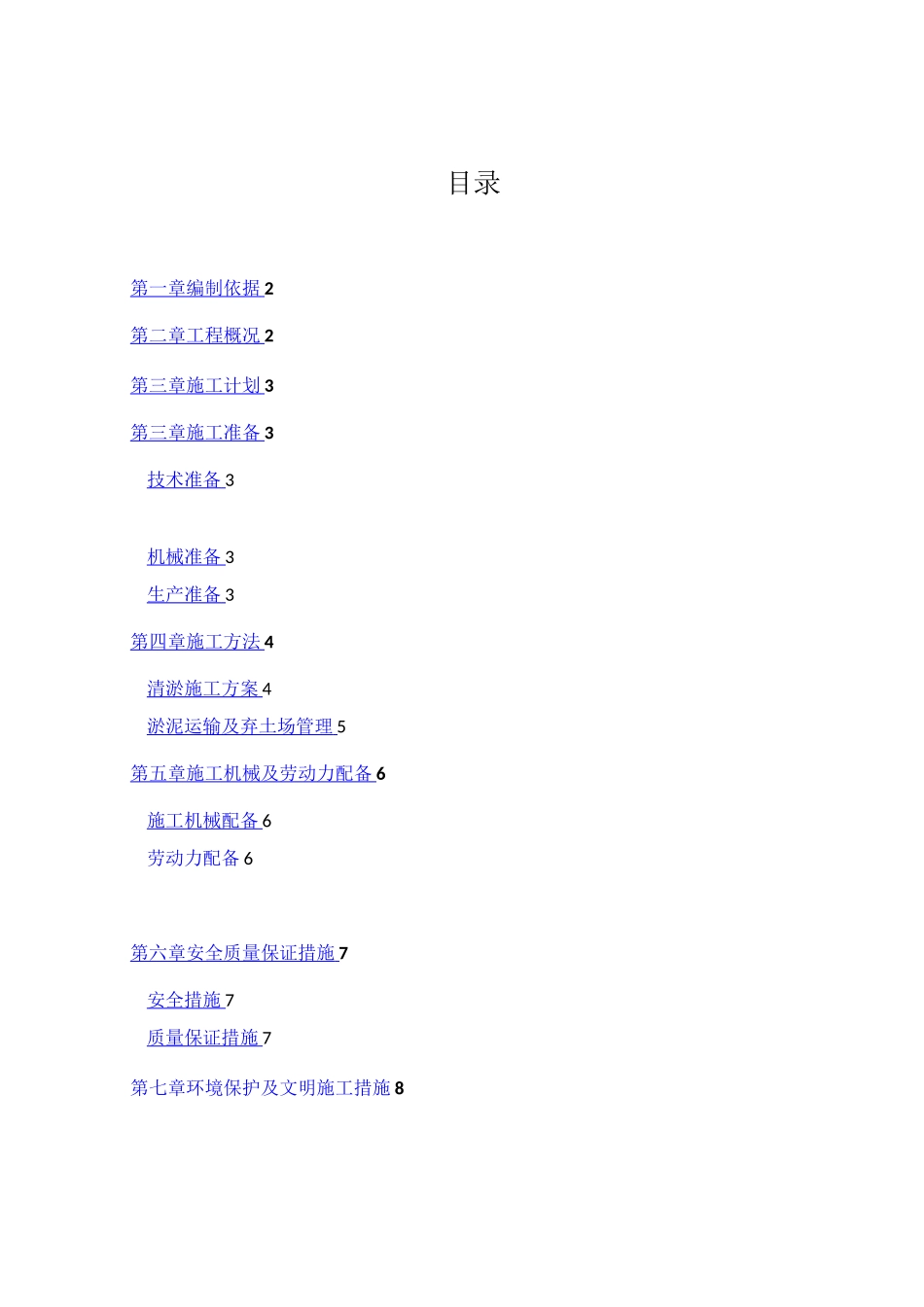

目录第一章编制依据2第二章工程概况2第三章施工计划3第三章施工准备3技术准备3机械准备3生产准备3第四章施工方法4清淤施工方案4淤泥运输及弃土场管理5第五章施工机械及劳动力配备6施工机械配备6劳动力配备6第六章安全质量保证措施7安全措施7质量保证措施7第七章环境保护及文明施工措施8第一章编制依据及原则1、编制依据⑴北京清城华筑设计研究院有限公司设计的天全县第一农村敬老院设计图
⑵项目部制定的总体施工组织设计
⑶天全县第一农村敬老院总平施工图
⑷根据四川煤田一四一建设投资有限公司所做的《四川省天全县仁义乡敬老院岩土工程勘察报告》
2、编制原则⑴施工总体布置体现确保质量,满足工期的原则
⑵施工过程坚持安全第一,预防为主和保护环境的原则
⑶遵循专业队伍施工,机械配套的原则

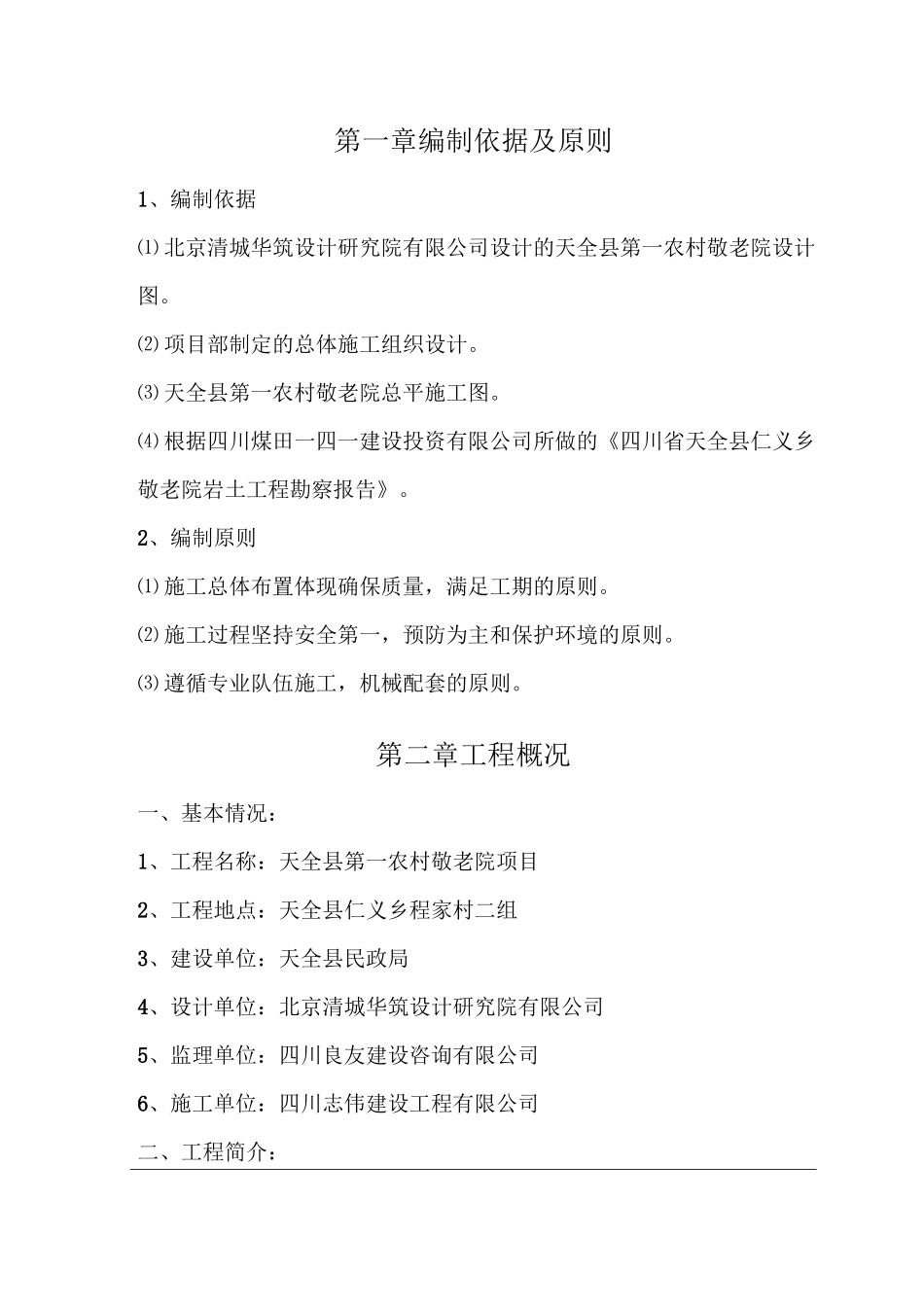

第二章工程概况一、基本情况:1、工程名称:天全县第一农村敬老院项目2、工程地点:天全县仁义乡程家村二组3、建设单位:天全县民政局4、设计单位:北京清城华筑设计研究院有限公司5、监理单位:四川良友建设咨询有限公司6、施工单位:四川志伟建设工程有限公司二、工程简介:场地位于天全县仁义乡程家村二组,紧临天全——芦山的公路旁,交通方便

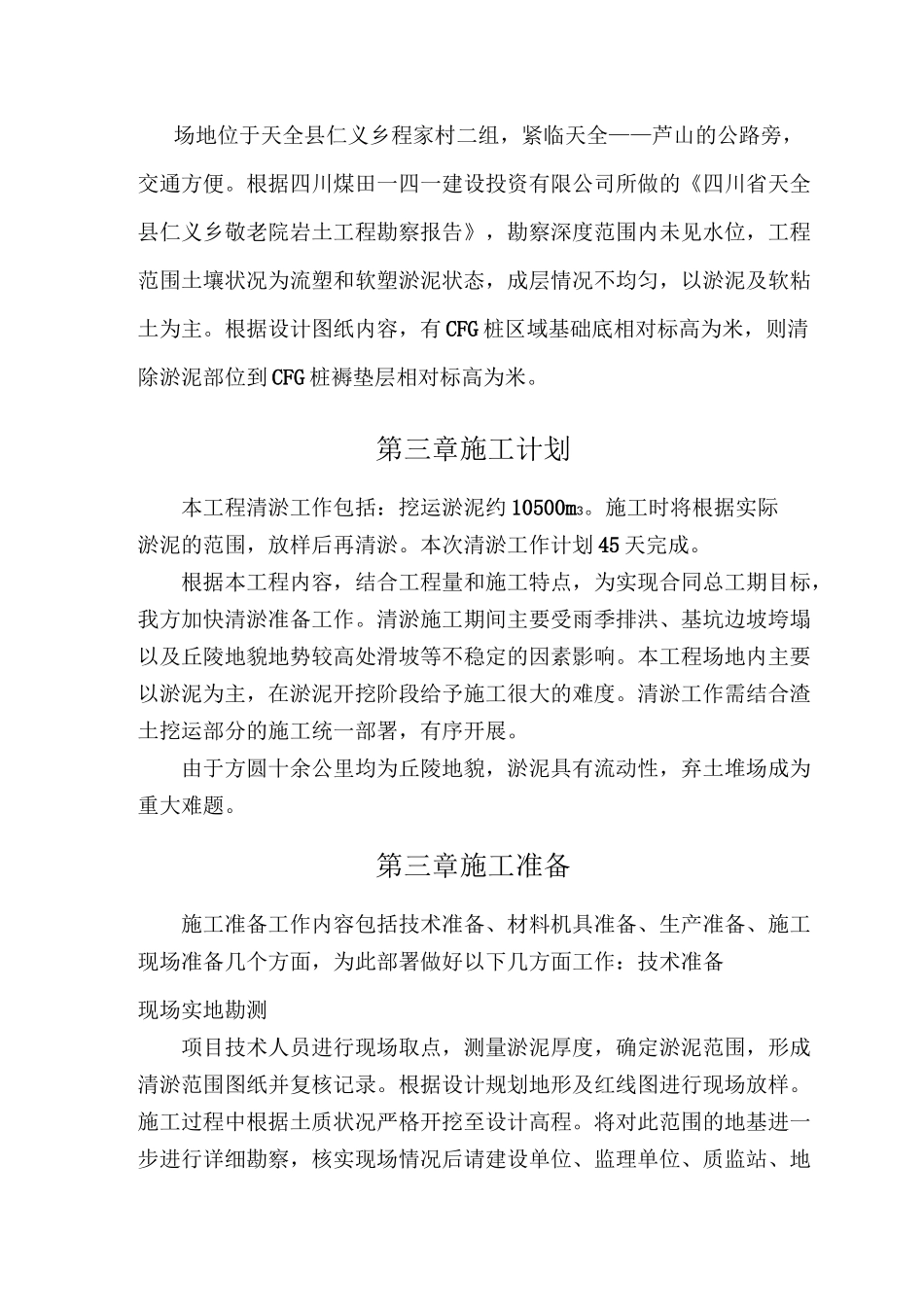

根据四川煤田一四一建设投资有限公司所做的《四川省天全县仁义乡敬老院岩土工程勘察报告》,勘察深度范围内未见水位,工程范围土壤状况为流塑和软塑淤泥状态,成层情况不均匀,以淤泥及软粘土为主
根据设计图纸内容,有CFG桩区域基础底相对标高为米,则清除淤泥部位到CFG桩褥垫层相对标高为米
第三章施工计划本工程清淤工作包括:挖运淤泥约10500m3
施工时将根据实际淤泥的范围,放样后再清淤
本次清淤工作计划45天完成
根据本工程内容,结合工程量和施工特点,为实现合同总工期目标,我方加快清淤准备工作
清淤施工期间主要受雨季排洪、基坑边坡垮塌以及丘陵地貌地势较高处滑坡等不稳定的因素影响
本工程场地内主要
