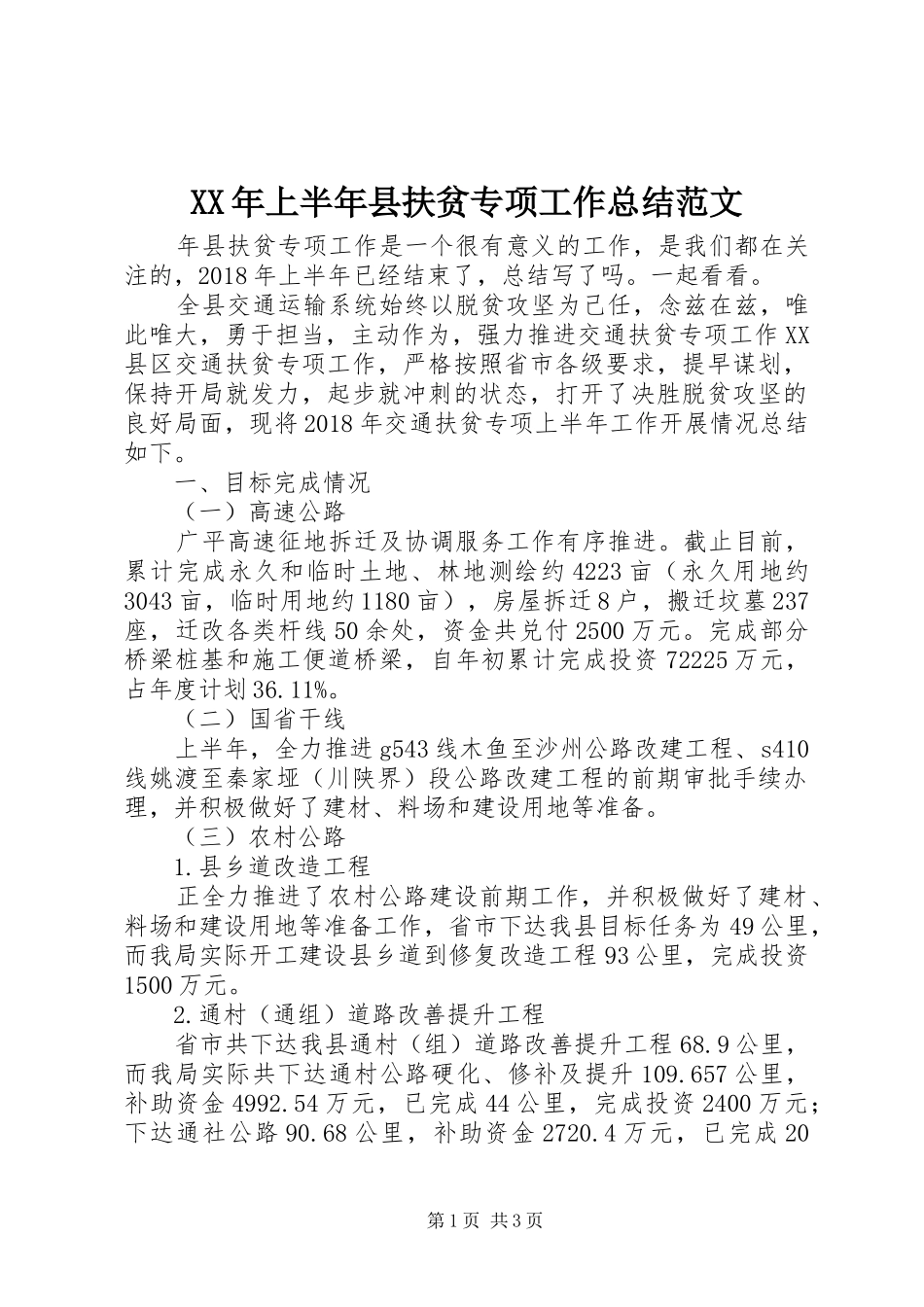

XX年上半年县扶贫专项工作总结范文年县扶贫专项工作是一个很有意义的工作,是我们都在关注的,2018年上半年已经结束了,总结写了吗
全县交通运输系统始终以脱贫攻坚为己任,念兹在兹,唯此唯大,勇于担当,主动作为,强力推进交通扶贫专项工作XX县区交通扶贫专项工作,严格按照省市各级要求,提早谋划,保持开局就发力,起步就冲刺的状态,打开了决胜脱贫攻坚的良好局面,现将2018年交通扶贫专项上半年工作开展情况总结如下
一、目标完成情况(一)高速公路广平高速征地拆迁及协调服务工作有序推进
截止目前,累计完成永久和临时土地、林地测绘约4223亩(永久用地约3043亩,临时用地约1180亩),房屋拆迁8户,搬迁坟墓237座,迁改各类杆线50余处,资金共兑付2500万元
完成部分桥梁桩基和施工便道桥梁,自年初累计完成投资72225万元,占年度计划36
(二)国省干线上半年,全力推进g543线木鱼至沙州公路改建工程、s410线姚渡至秦家垭(川陕界)段公路改建工程的前期审批手续办理,并积极做好了建材、料场和建设用地等准备
(三)农村公路1
县乡道改造工程正全力推进了农村公路建设前期工作,并积极做好了建材、料场和建设用地等准备工作,省市下达我县目标任务为49公里,而我局实际开工建设县乡道到修复改造工程93公里,完成投资1500万元
通村(通组)道路改善提升工程省市共下达我县通村(组)道路改善提升工程68
9公里,而我局实际共下达通村公路硬化、修补及提升109
657公里,补助资金4992
54万元,已完成44公里,完成投资2400万元;下达通社公路90
68公里,补助资金2720

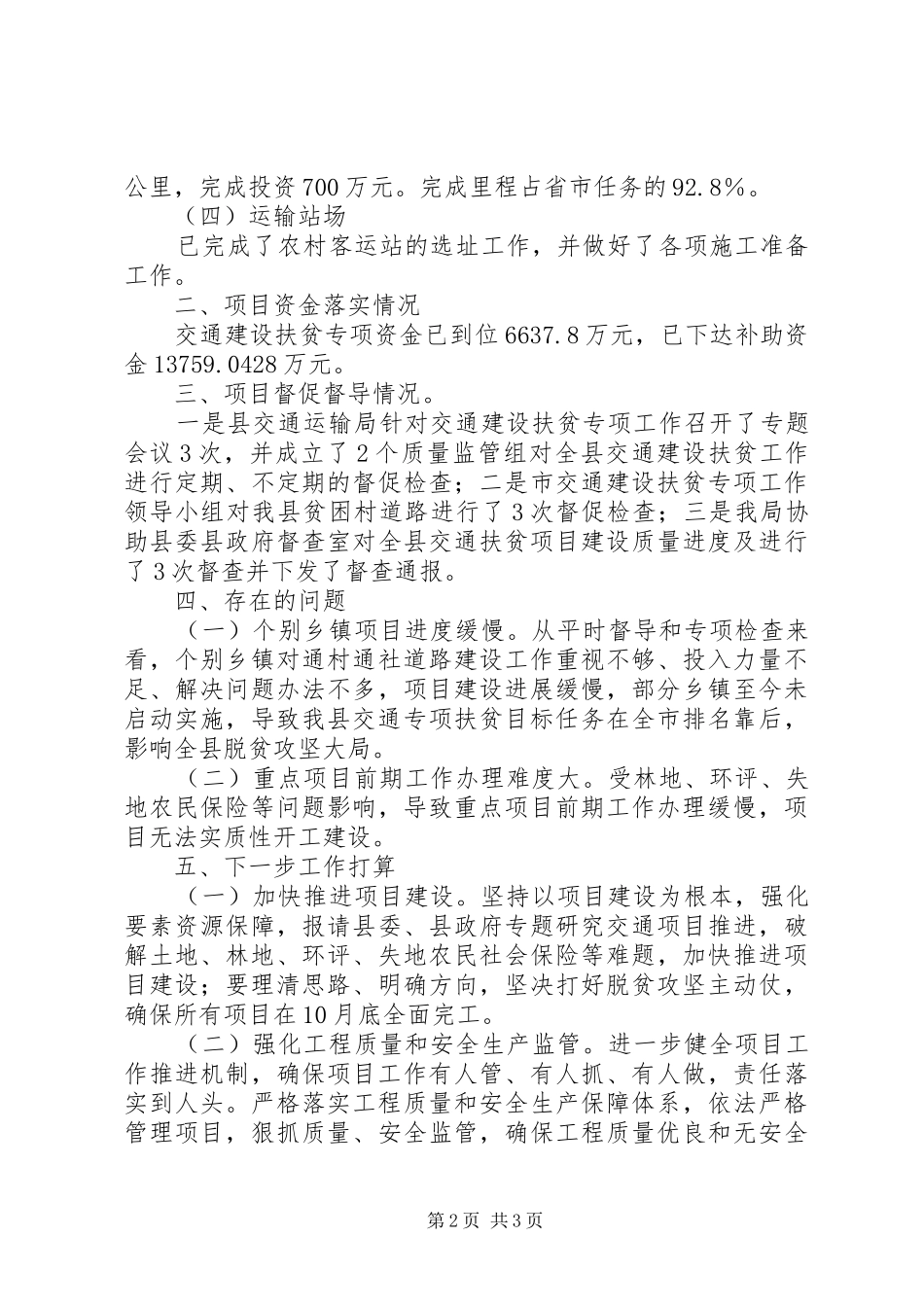

4万元,已完成20第1页共3页公里,完成投资700万元
完成里程占省市任务的92
(四)运输站场已完成了农村客运站的选址工作,并做好了各项施工准备工作

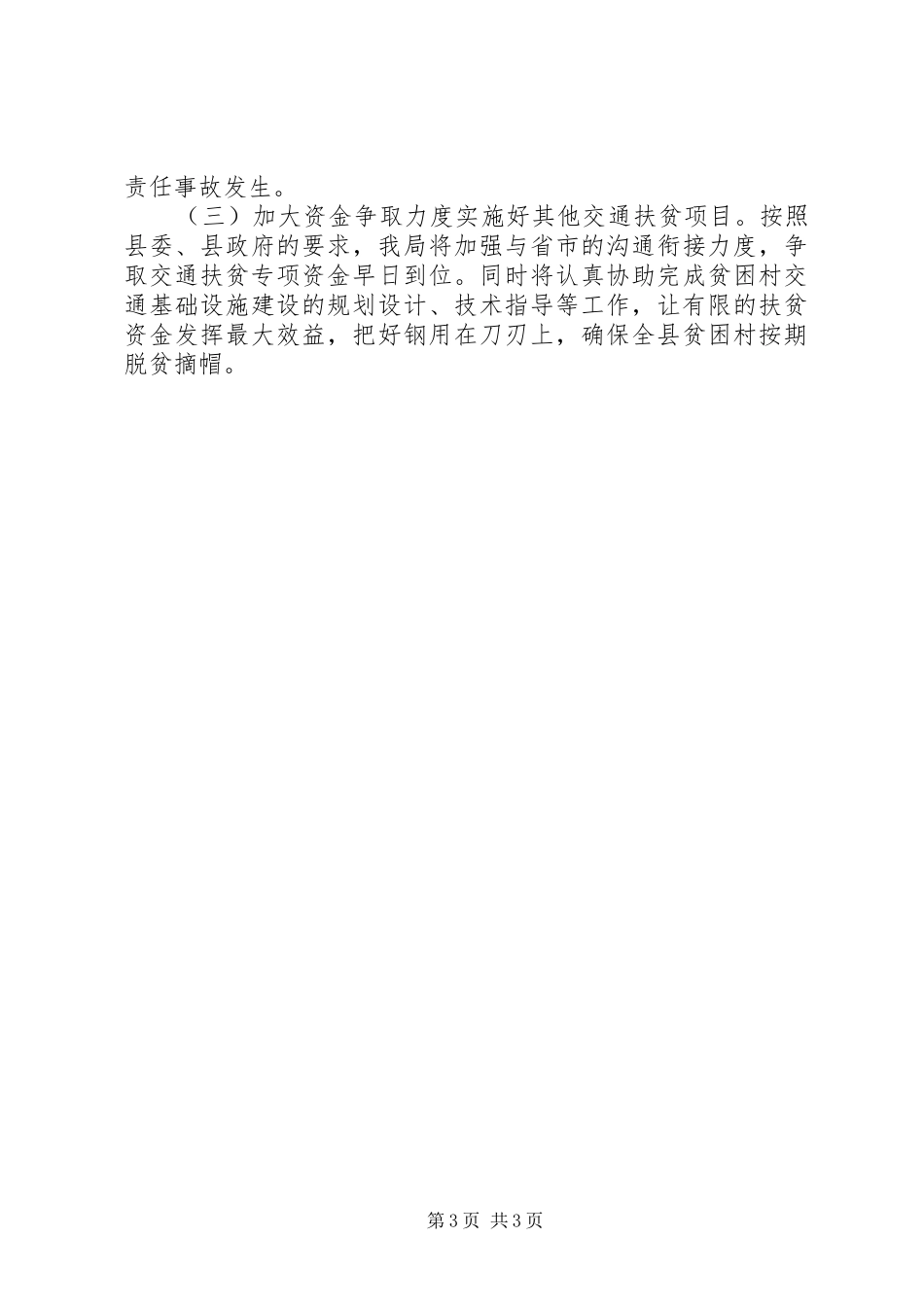

二、项目资金落实情况交通建设扶贫专项资金已到
