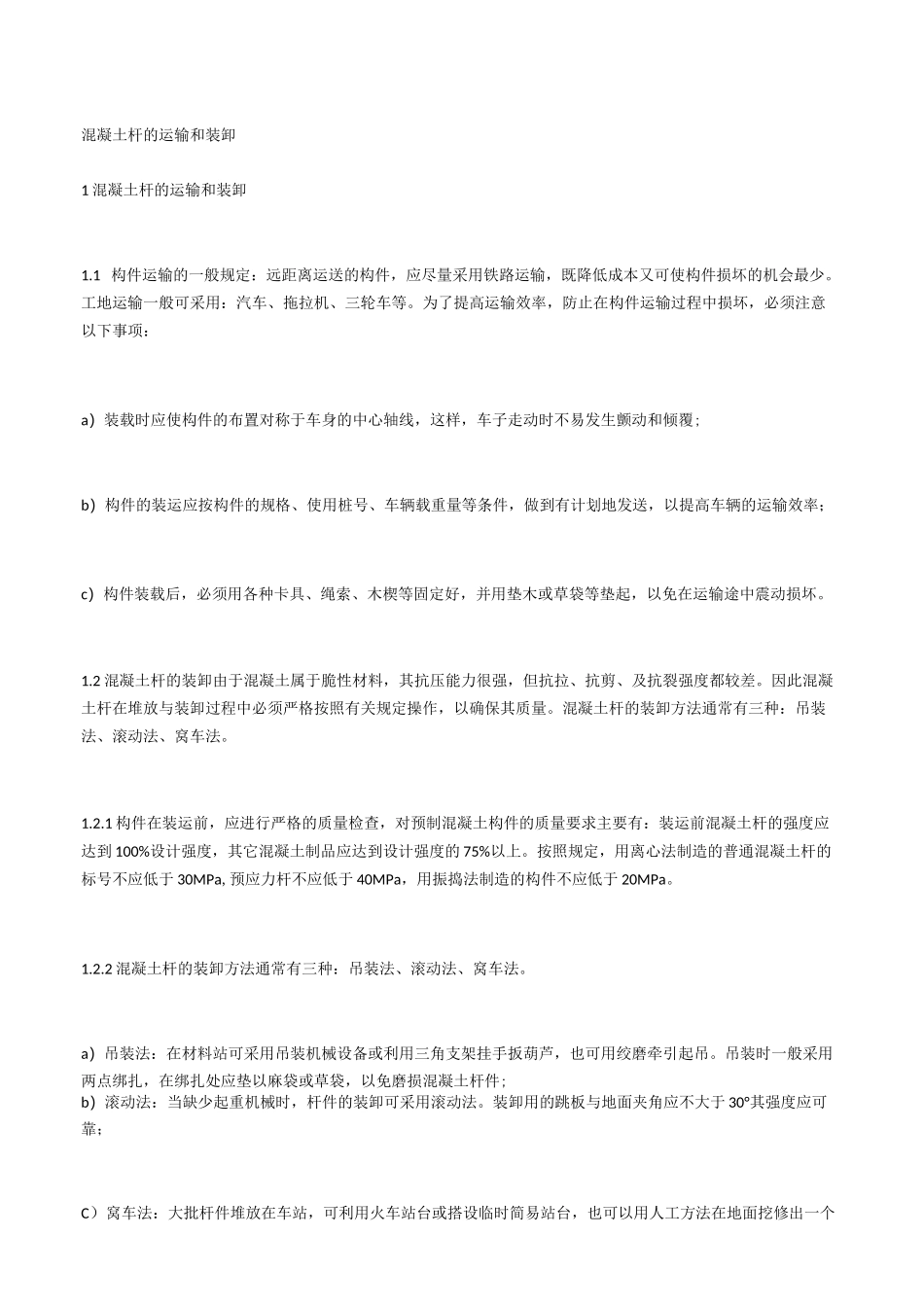

混凝土杆的运输和装卸1混凝土杆的运输和装卸1
1构件运输的一般规定:远距离运送的构件,应尽量采用铁路运输,既降低成本又可使构件损坏的机会最少
工地运输一般可采用:汽车、拖拉机、三轮车等
为了提高运输效率,防止在构件运输过程中损坏,必须注意以下事项:a)装载时应使构件的布置对称于车身的中心轴线,这样,车子走动时不易发生颤动和倾覆;b)构件的装运应按构件的规格、使用桩号、车辆载重量等条件,做到有计划地发送,以提高车辆的运输效率;c)构件装载后,必须用各种卡具、绳索、木楔等固定好,并用垫木或草袋等垫起,以免在运输途中震动损坏
2混凝土杆的装卸由于混凝土属于脆性材料,其抗压能力很强,但抗拉、抗剪、及抗裂强度都较差
因此混凝土杆在堆放与装卸过程中必须严格按照有关规定操作,以确保其质量
混凝土杆的装卸方法通常有三种:吊装法、滚动法、窝车法
1构件在装运前,应进行严格的质量检查,对预制混凝土构件的质量要求主要有:装运前混凝土杆的强度应达到100%设计强度,其它混凝土制品应达到设计强度的75%以上
按照规定,用离心法制造的普通混凝土杆的标号不应低于30MPa,预应力杆不应低于40MPa,用振捣法制造的构件不应低于20MPa
2混凝土杆的装卸方法通常有三种:吊装法、滚动法、窝车法
a)吊装法:在材料站可采用吊装机械设备或利用三角支架挂手扳葫芦,也可用绞磨牵引起吊
吊装时一般采用两点绑扎,在绑扎处应垫以麻袋或草袋,以免磨损混凝土杆件;b)滚动法:当缺少起重机械时,杆件的装卸可采用滚动法
装卸用的跳板与地面夹角应不大于30°其强度应可靠;C)窝车法:大批杆件堆放在车站,可利用火车站台或搭设临时简易站台,也可以用人工方法在地面挖修出一个站台,将汽车开进站台下,将杆件滚动牵引上车

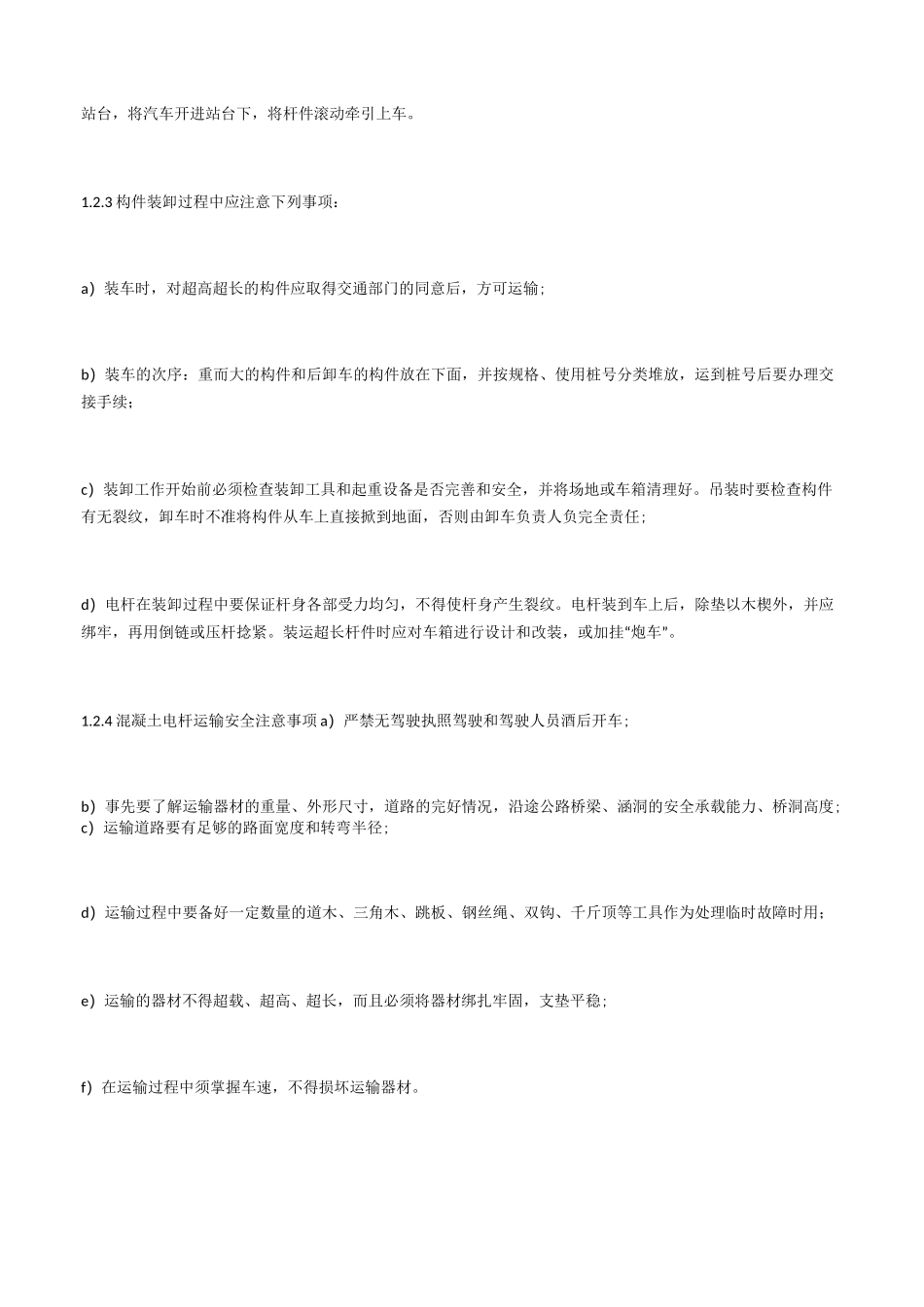

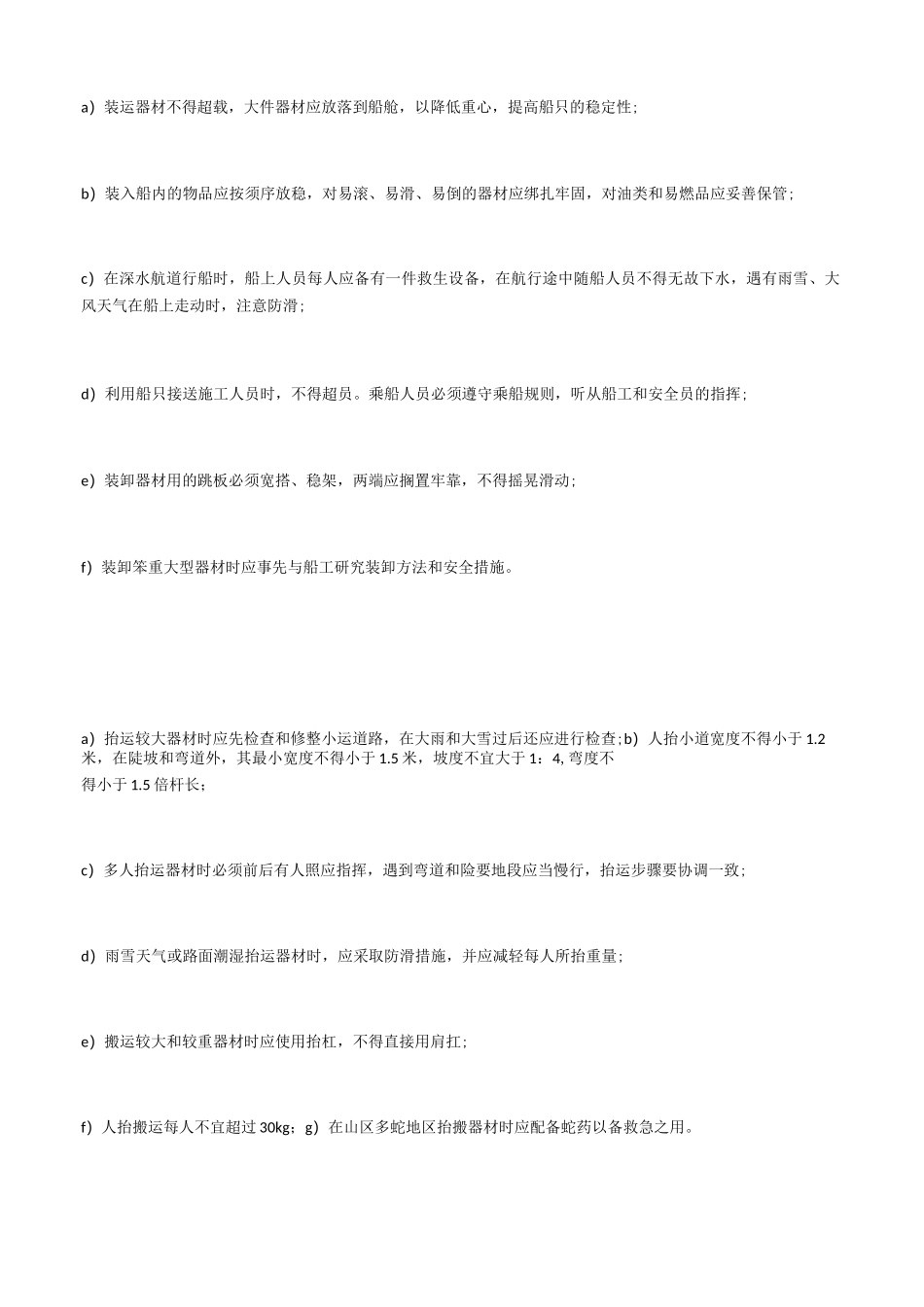

3构件装卸过程中应注意下列事项:a)装车时,对超高超长的构件应取得交通部门的同意后,方可运输
