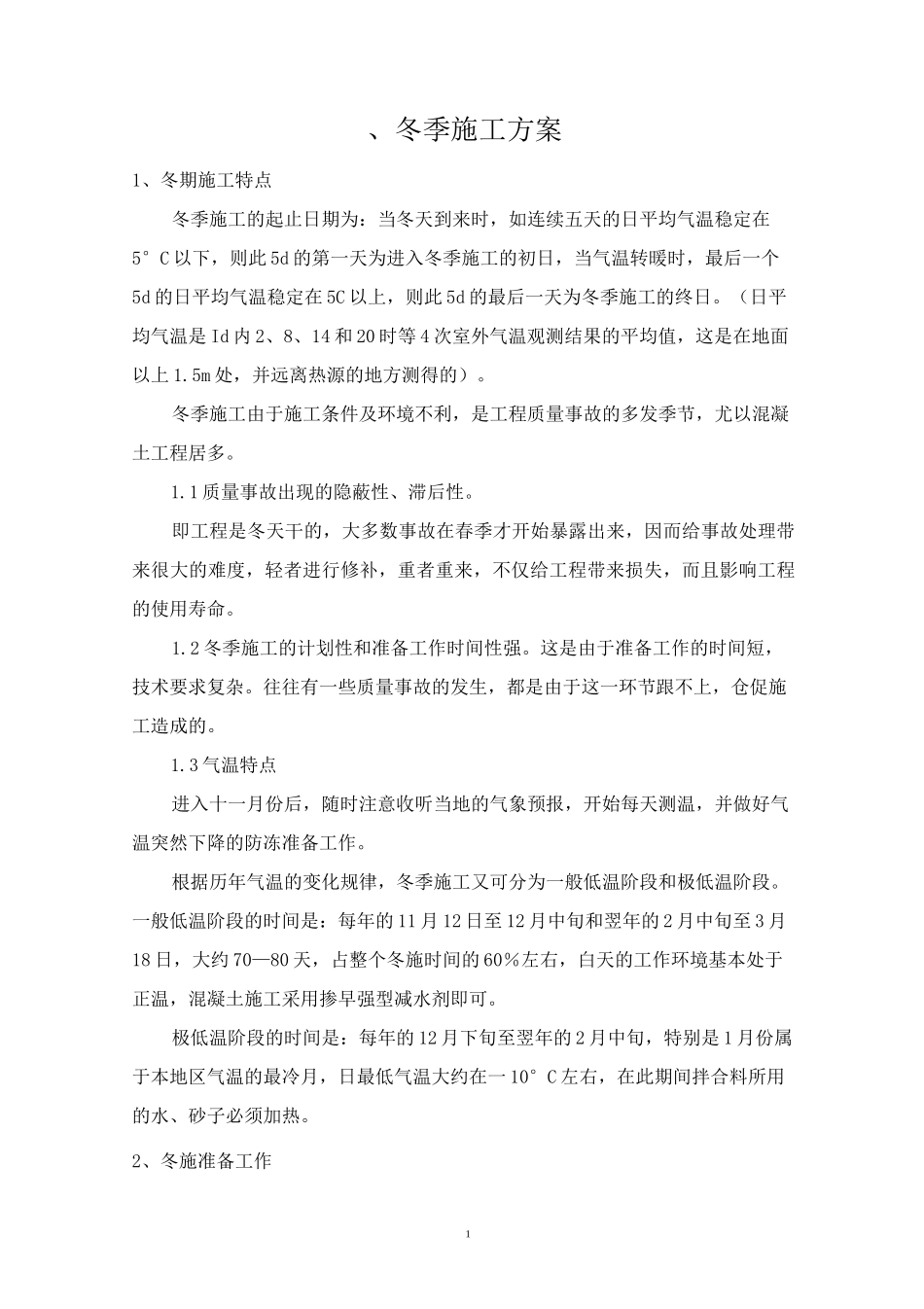

建筑工程冬季和雨季施工方案一、冬季施工方案11、冬期施工特点12、冬施准备工作23、安全与防火24、冬期施工措施35、冬期施工安全消防要求5二、雨季施工方案61、雨季施工准备工作62、土方工程雨季施工措施73、模板工程74、钢筋工程75、混凝土工程86、脚手架工程87、装修施工98、外墙保温工程雨季施工措施109、屋面工程1010、临建设施1111、临电1112、机电设备111、冬季施工方案1、冬期施工特点冬季施工的起止日期为:当冬天到来时,如连续五天的日平均气温稳定在5°C以下,则此5d的第一天为进入冬季施工的初日,当气温转暖时,最后一个5d的日平均气温稳定在5C以上,则此5d的最后一天为冬季施工的终日
(日平均气温是Id内2、8、14和20时等4次室外气温观测结果的平均值,这是在地面以上1
5m处,并远离热源的地方测得的)
冬季施工由于施工条件及环境不利,是工程质量事故的多发季节,尤以混凝土工程居多
1质量事故出现的隐蔽性、滞后性
即工程是冬天干的,大多数事故在春季才开始暴露出来,因而给事故处理带来很大的难度,轻者进行修补,重者重来,不仅给工程带来损失,而且影响工程的使用寿命
2冬季施工的计划性和准备工作时间性强
这是由于准备工作的时间短,技术要求复杂
往往有一些质量事故的发生,都是由于这一环节跟不上,仓促施工造成的
3气温特点进入十一月份后,随时注意收听当地的气象预报,开始每天测温,并做好气温突然下降的防冻准备工作
根据历年气温的变化规律,冬季施工又可分为一般低温阶段和极低温阶段
一般低温阶段的时间是:每年的11月12日至12月中旬和翌年的2月中旬至3月18日,大约70—80天,占整个冬施时间的60%左右,白天的工作环境基本处于正温,混凝土施工采用掺早强型减水剂即可
极低温阶段的时间是:每年的12月下旬至翌年的2月中旬,特别是1月份属于本地区气温的最冷月,
