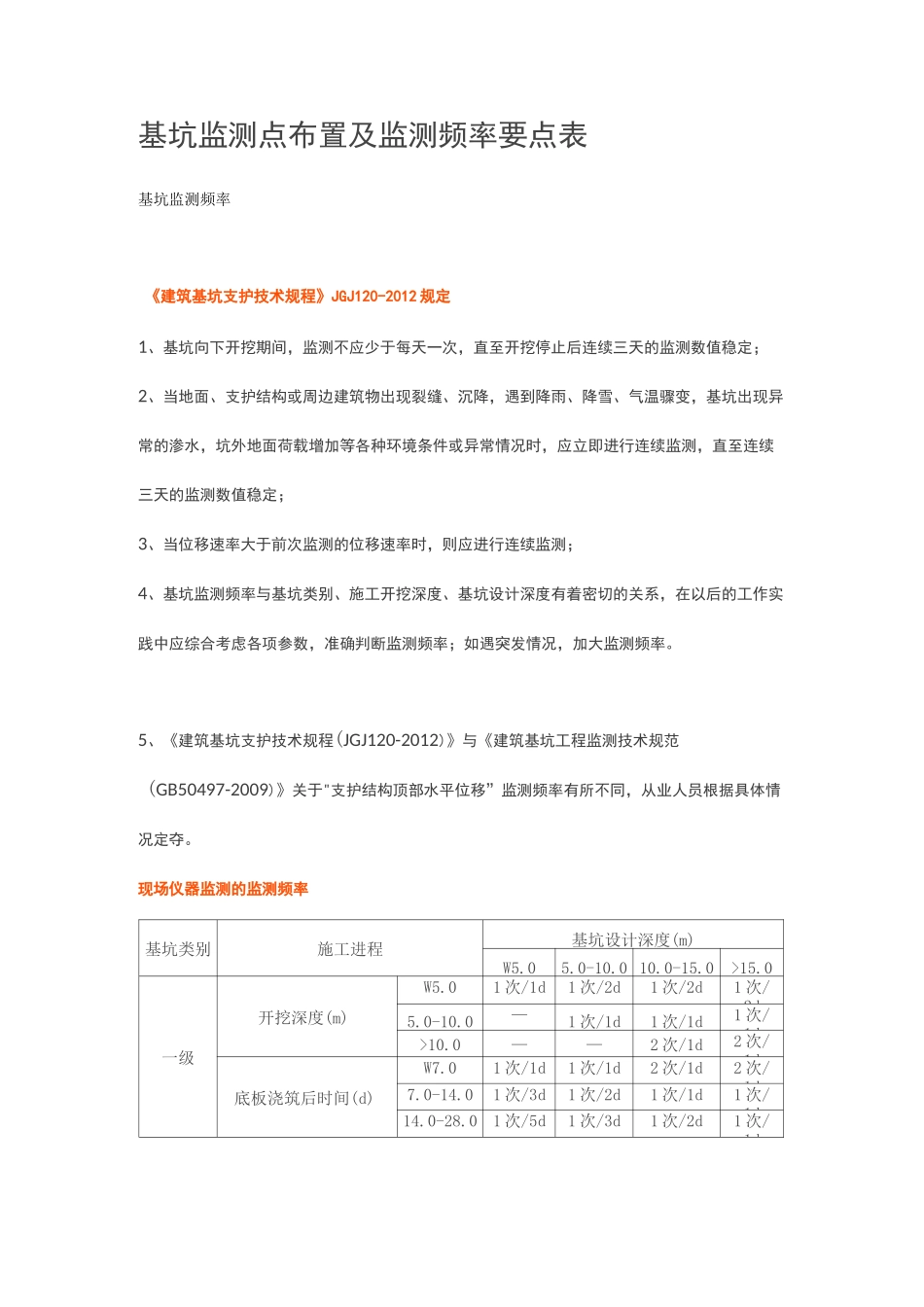

基坑监测点布置及监测频率要点表基坑监测频率《建筑基坑支护技术规程》JGJ120-2012规定1、基坑向下开挖期间,监测不应少于每天一次,直至开挖停止后连续三天的监测数值稳定;2、当地面、支护结构或周边建筑物出现裂缝、沉降,遇到降雨、降雪、气温骤变,基坑出现异常的渗水,坑外地面荷载增加等各种环境条件或异常情况时,应立即进行连续监测,直至连续三天的监测数值稳定;3、当位移速率大于前次监测的位移速率时,则应进行连续监测;4、基坑监测频率与基坑类别、施工开挖深度、基坑设计深度有着密切的关系,在以后的工作实践中应综合考虑各项参数,准确判断监测频率;如遇突发情况,加大监测频率
5、《建筑基坑支护技术规程(JGJ120-2012)》与《建筑基坑工程监测技术规范(GB50497-2009)》关于"支护结构顶部水平位移”监测频率有所不同,从业人员根据具体情况定夺
现场仪器监测的监测频率基坑类别施工进程基坑设计深度(m)W5
0一级开挖深度(m)W5
01次/1d1次/2d1次/2d1次/2d5
0—1次/1d1次/1d1次/1d>10
0——2次/1d2次/1d底板浇筑后时间(d)W7
01次/1d1次/1d2次/1d2次/1d7
01次/3d1次/2d1次/1d1次/1d14
01次/5d1次/3d1次/2d1次/1d>28

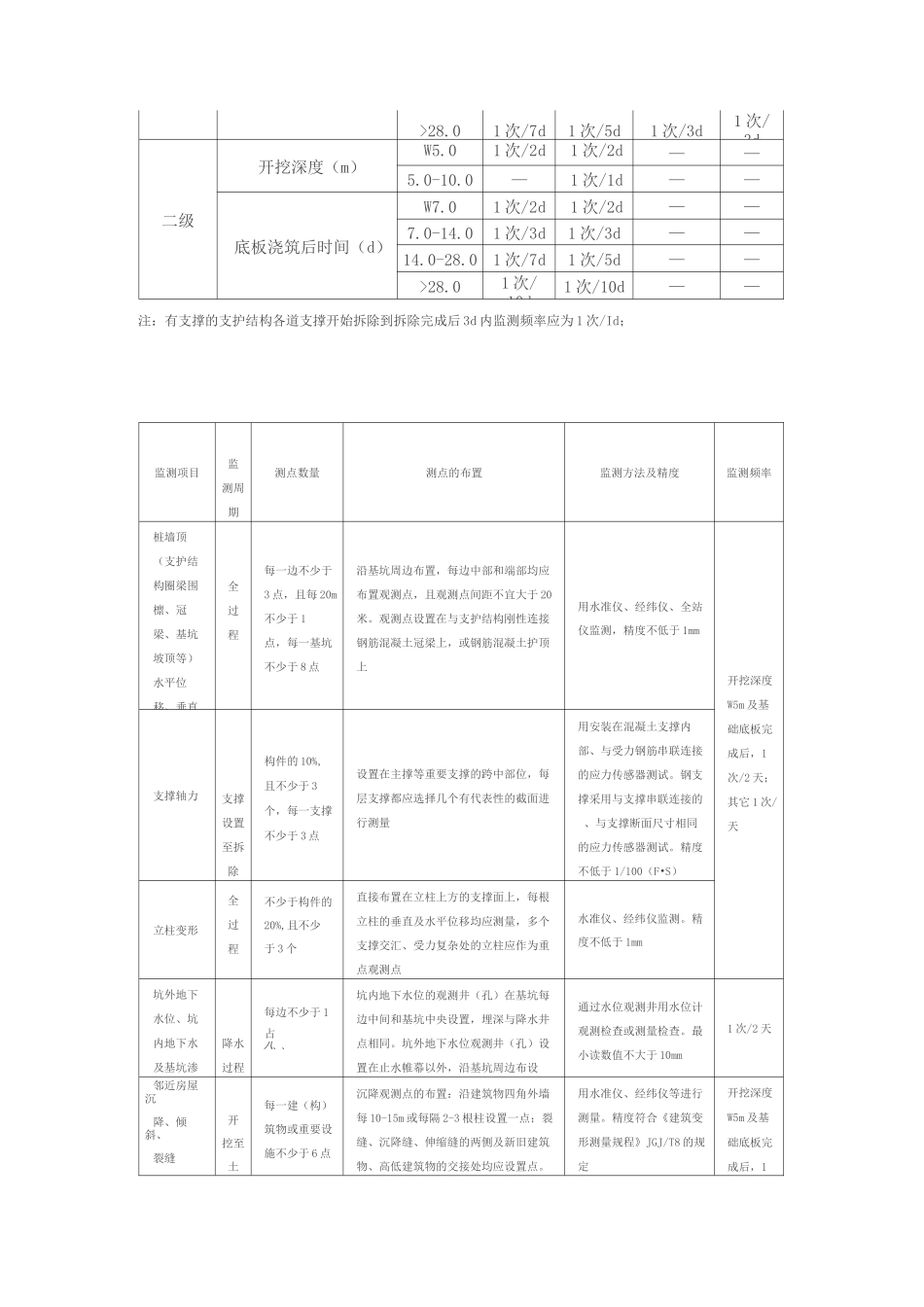

01次/7d1次/5d1次/3d1次/3d二级开挖深度(m)W5
01次/2d1次/2d——5
0—1次/1d——底板浇筑后时间(d)W7
01次/2d1次/2d——7
01次/3d1次/3d——14
01次/7d1次/5d——>28
01次/10d1次/10d——注:有支撑的支护结构各道支撑开始拆除到拆除完成后3d内监测频率应为1次/Id;监测项目监测周期测点数量
