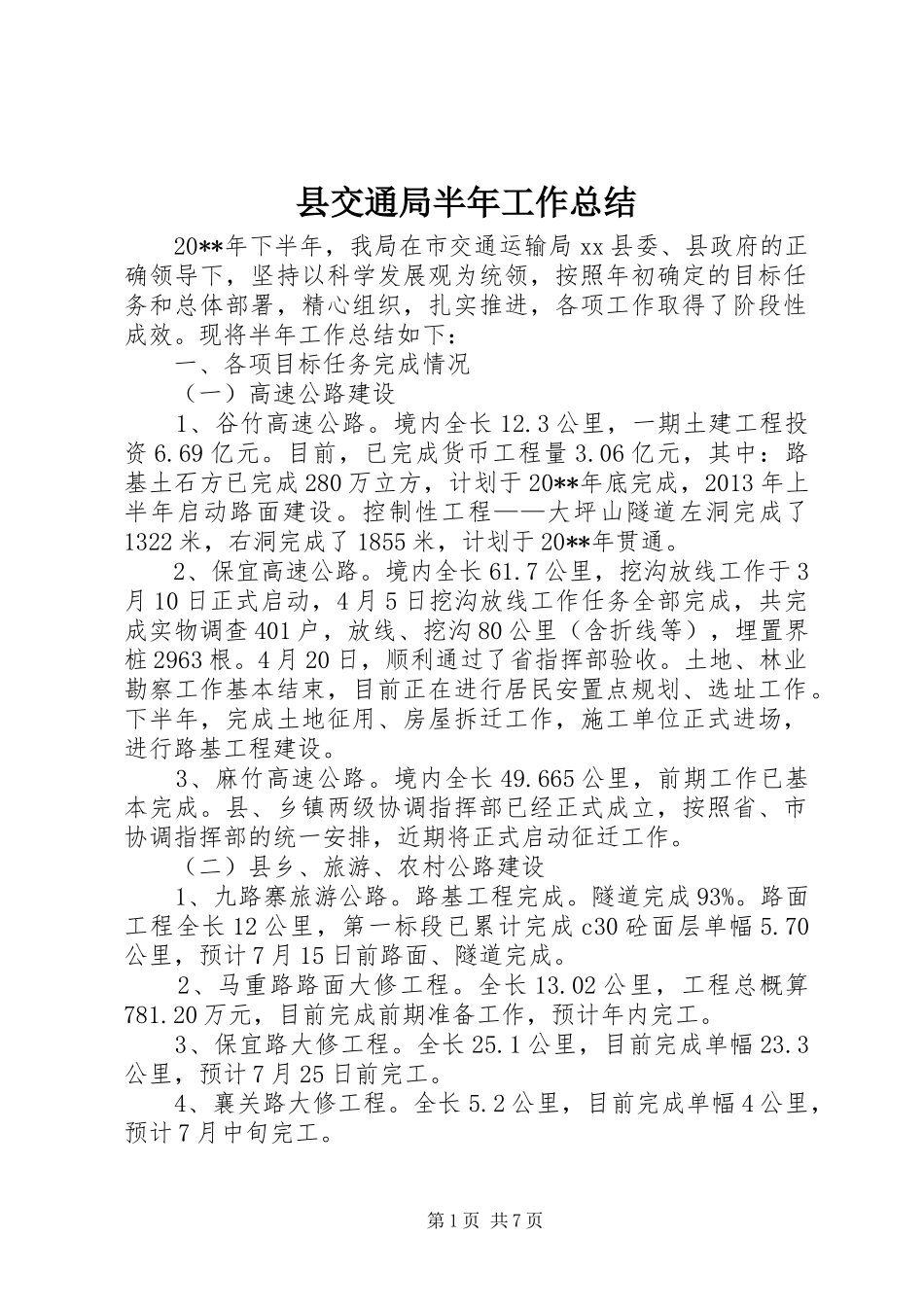

县交通局半年工作总结20**年下半年,我局在市交通运输局xx县委、县政府的正确领导下,坚持以科学发展观为统领,按照年初确定的目标任务和总体部署,精心组织,扎实推进,各项工作取得了阶段性成效
现将半年工作总结如下:一、各项目标任务完成情况(一)高速公路建设1、谷竹高速公路
境内全长12
3公里,一期土建工程投资6
目前,已完成货币工程量3
06亿元,其中:路基土石方已完成280万立方,计划于20**年底完成,2013年上半年启动路面建设
控制性工程——大坪山隧道左洞完成了1322米,右洞完成了1855米,计划于20**年贯通
2、保宜高速公路
境内全长61
7公里,挖沟放线工作于3月10日正式启动,4月5日挖沟放线工作任务全部完成,共完成实物调查401户,放线、挖沟80公里(含折线等),埋置界桩2963根
4月20日,顺利通过了省指挥部验收
土地、林业勘察工作基本结束,目前正在进行居民安置点规划、选址工作
下半年,完成土地征用、房屋拆迁工作,施工单位正式进场,进行路基工程建设
3、麻竹高速公路
境内全长49
665公里,前期工作已基本完成
县、乡镇两级协调指挥部已经正式成立,按照省、市协调指挥部的统一安排,近期将正式启动征迁工作
(二)县乡、旅游、农村公路建设1、九路寨旅游公路
路基工程完成
隧道完成93%
路面工程全长12公里,第一标段已累计完成c30砼面层单幅5
70公里,预计7月15日前路面、隧道完成
2、马重路路面大修工程
02公里,工程总概算781
20万元,目前完成前期准备工作,预计年内完工
3、保宜路大修工程
1公里,目前完成单幅23
3公里,预计7月25日前完工
4、襄关路大修工程
2公里,目前完成单幅4公里,预计7月中旬完工

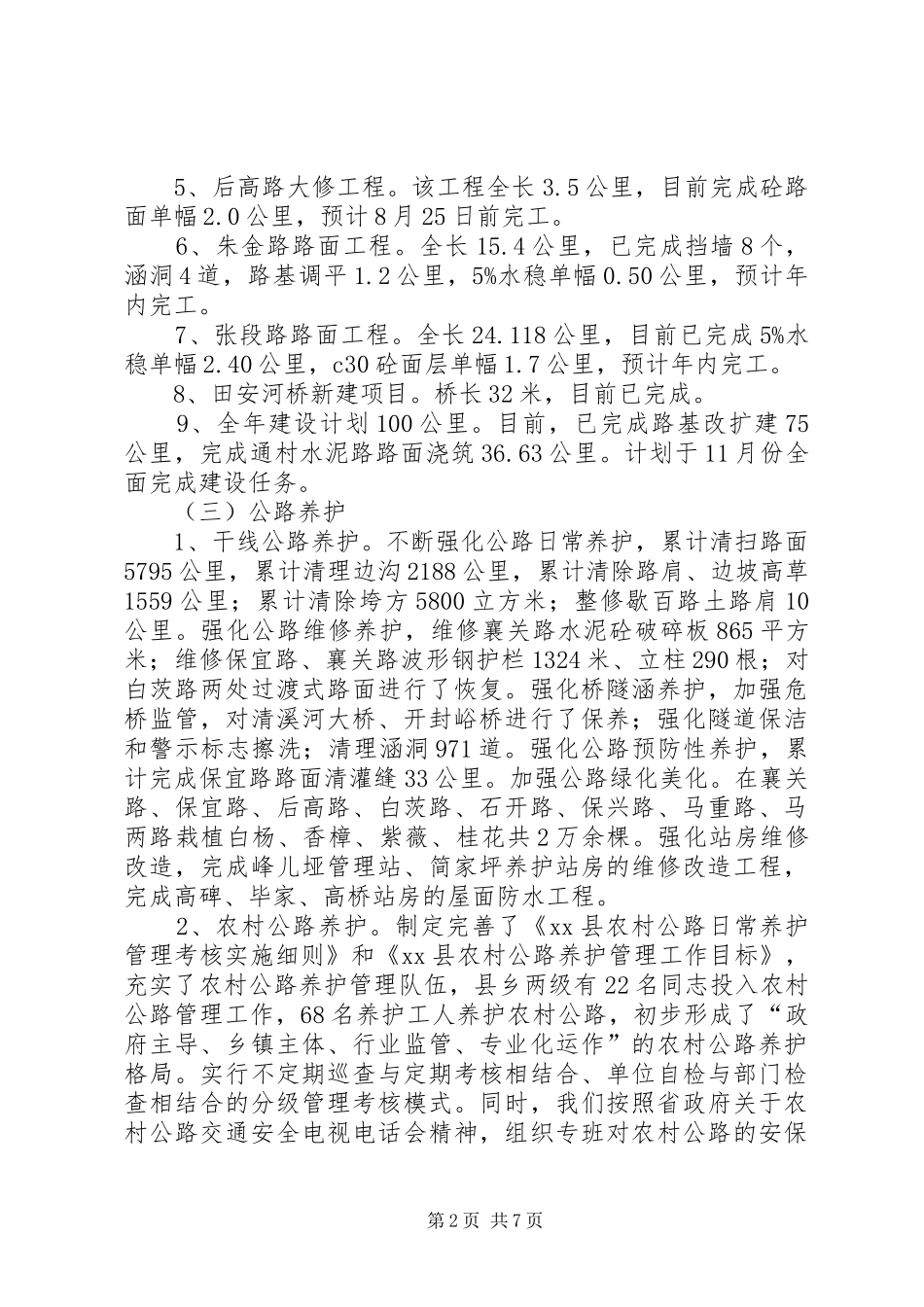

第1页共7页5、后高路大修工程
该工程全长3
5公里,目前完成砼路面单幅2
0公里,预计8月25
