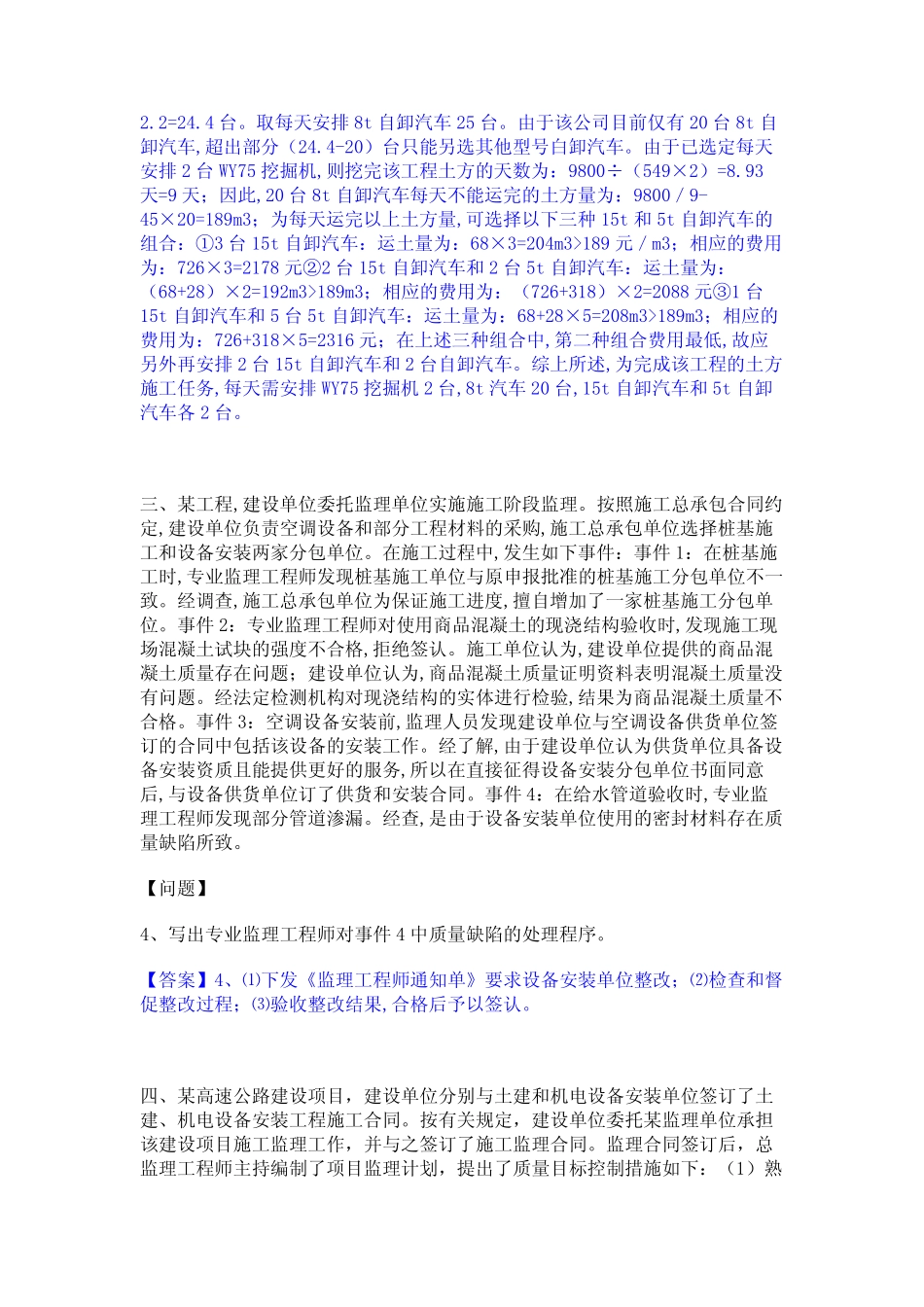

2024年监理工程师之交通工程监理案例分析题库与答案大题(共12题)一、某机械化施工公司承包了某工程的土方施工任务,坑深为4
Om,土方工程量为9800m3,平均运土距离为8km,合同工期为1Od
该公司现有WY50、WY75、WY100液压挖掘机各4台、2台、1台及5t、8t、15t自卸汽车各10辆,20辆、10辆,其主要参数见表
【问题】(3)按上述安排的挖掘机和自卸汽车的型号和数量,每立方米土方的挖运直接费为多少
【答案】(3)按上述安排的挖掘机和自卸汽车的数量,每立方米土方相应的挖运直接费为:(1060×2+458×20+726×2+318×2)×9÷9800=12
28元/m3二、某机械化施工公司承包了某工程的土方施工任务,坑深为4
Om,土方工程量为9800m3,平均运土距离为8km,合同工期为1Od
该公司现有WY50、WY75、WY100液压挖掘机各4台、2台、1台及5t、8t、15t自卸汽车各10辆,20辆、10辆,其主要参数见表
【问题】(2)若该工程只允许白天一班施工,且每天安排的挖掘机和自卸汽车的型号、数量不变,需安排几台何种型号的挖掘机和几台何种型号的自卸汽车
【答案】(2)每天需WY75挖掘机的数量为:9800÷(549×10)=1
取每天安排WY75挖掘机2台
按问题1的组合,每天需要的挖掘机和自卸汽车的台数比例为:549÷45=12
2,则:每天应安排8t自卸汽车2×12
取每天安排8t自卸汽车25台
由于该公司目前仅有20台8t自卸汽车,超出部分(24
4-20)台只能另选其他型号白卸汽车
由于已选定每天安排2台WY75挖掘机,则挖完该工程土方的天数为:9800÷(549×2)=8
93天=9天;因此,20台8t自卸汽车每天不能运完的土方量为:9800/9-45×20=189m3;为每天运完以上土方量,可选择以下三种
