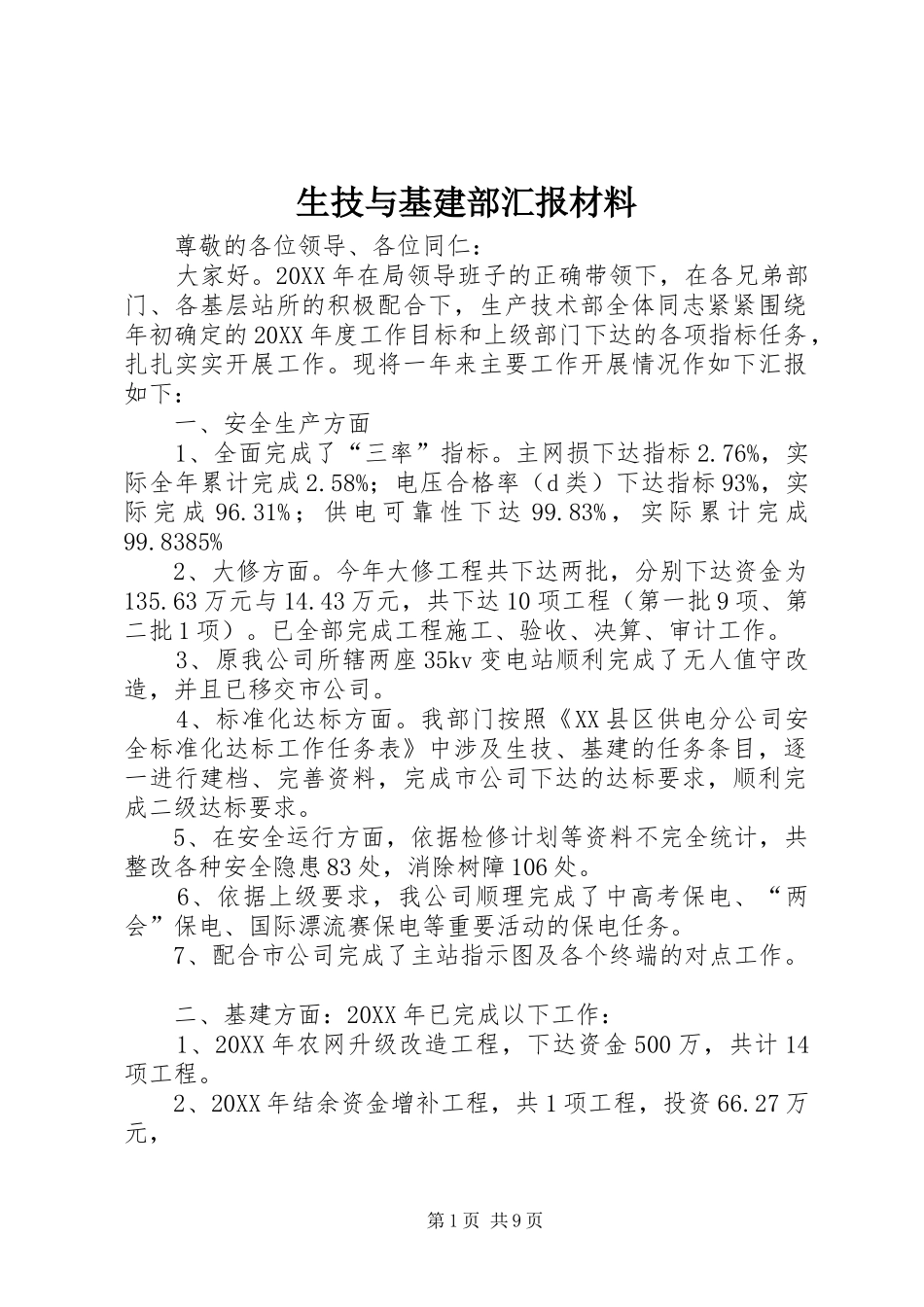

生技与基建部汇报材料尊敬的各位领导、各位同仁:大家好
20XX年在局领导班子的正确带领下,在各兄弟部门、各基层站所的积极配合下,生产技术部全体同志紧紧围绕年初确定的20XX年度工作目标和上级部门下达的各项指标任务,扎扎实实开展工作
现将一年来主要工作开展情况作如下汇报如下:一、安全生产方面1、全面完成了“三率”指标
主网损下达指标2
76%,实际全年累计完成2
58%;电压合格率(d类)下达指标93%,实际完成96
31%;供电可靠性下达99
83%,实际累计完成99
8385%2、大修方面
今年大修工程共下达两批,分别下达资金为135
63万元与14
43万元,共下达10项工程(第一批9项、第二批1项)
已全部完成工程施工、验收、决算、审计工作
3、原我公司所辖两座35kv变电站顺利完成了无人值守改造,并且已移交市公司
4、标准化达标方面
我部门按照《XX县区供电分公司安全标准化达标工作任务表》中涉及生技、基建的任务条目,逐一进行建档、完善资料,完成市公司下达的达标要求,顺利完成二级达标要求
5、在安全运行方面,依据检修计划等资料不完全统计,共整改各种安全隐患83处,消除树障106处
6、依据上级要求,我公司顺理完成了中高考保电、“两会”保电、国际漂流赛保电等重要活动的保电任务
7、配合市公司完成了主站指示图及各个终端的对点工作
二、基建方面:20XX年已完成以下工作:1、20XX年农网升级改造工程,下达资金500万,共计14项工程

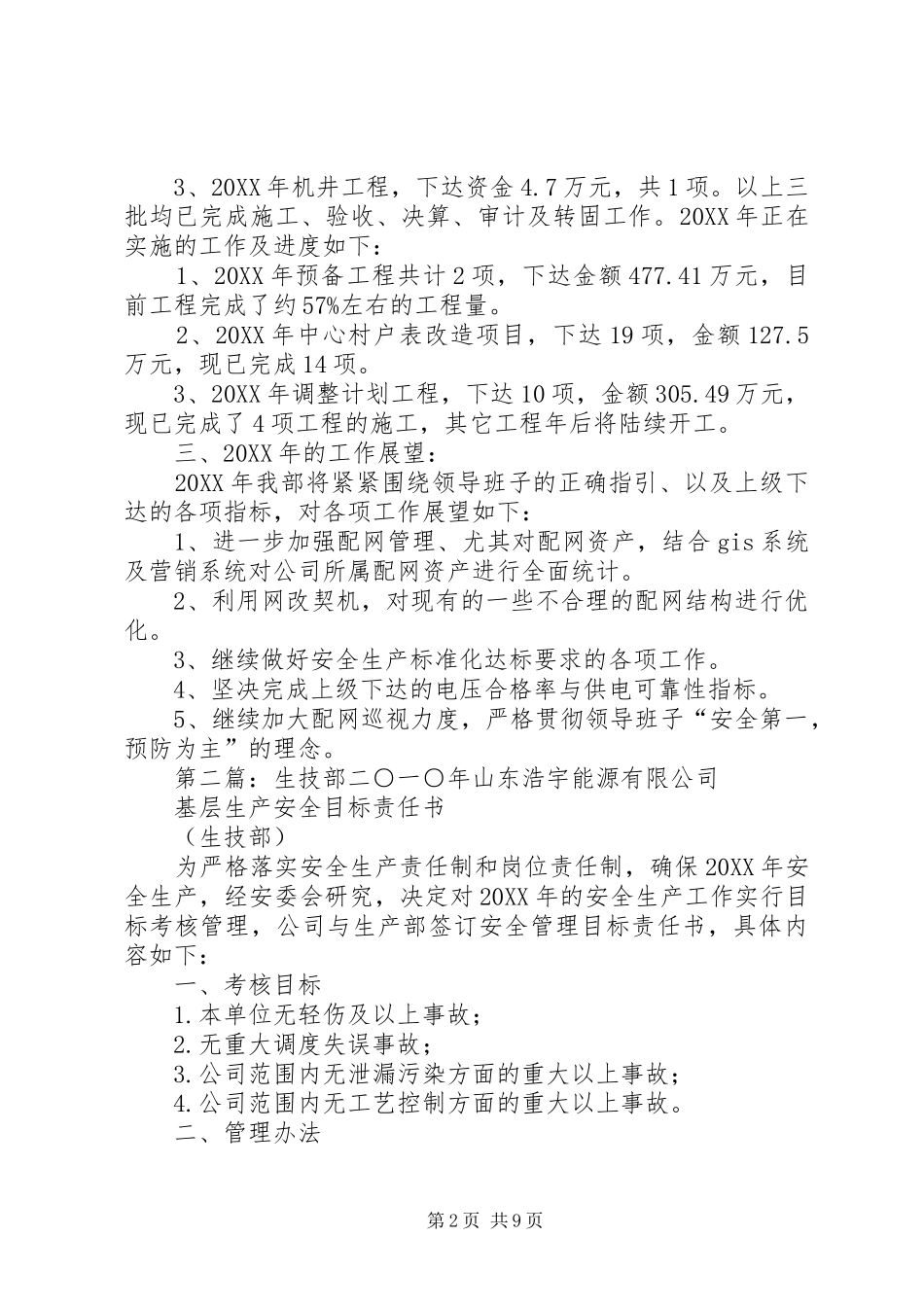

2、20XX年结余资金增补工程,共1项工程,投资66
27万元,第1页共9页3、20XX年机井工程,下达资金4
7万元,共1项
以上三批均已完成施工、验收、决算、审计及转固工作
20XX年正在实施的工作及进度如下:1、20XX年预备工程共计2项,下达金额477
41万元,目前工程完成了约57%左右的工程量
2、20XX年中心村户表改造项目,下
