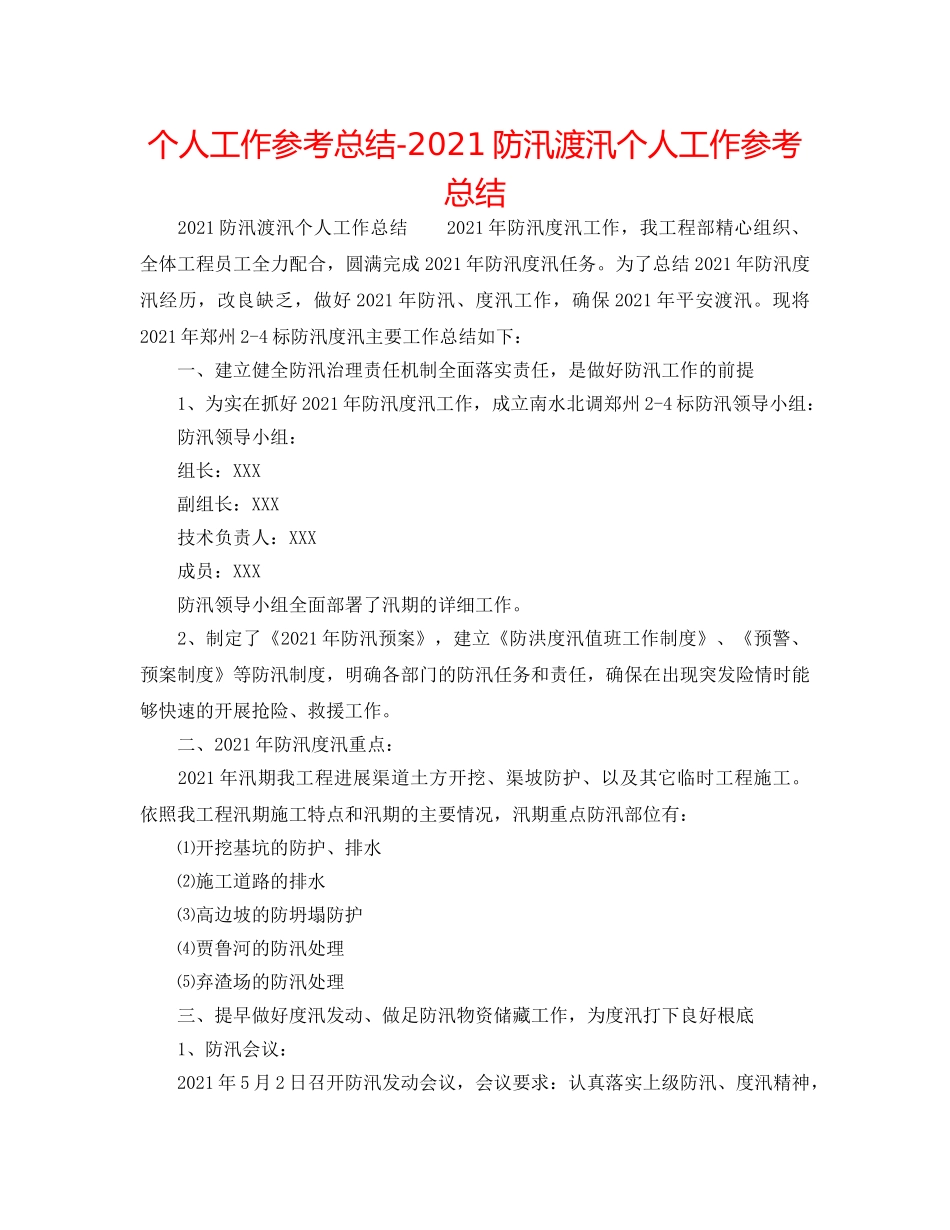

个人工作参考总结-2021防汛渡汛个人工作参考总结2021防汛渡汛个人工作总结2021年防汛度汛工作,我工程部精心组织、全体工程员工全力配合,圆满完成2021年防汛度汛任务
为了总结2021年防汛度汛经历,改良缺乏,做好2021年防汛、度汛工作,确保2021年平安渡汛
现将2021年郑州2-4标防汛度汛主要工作总结如下:一、建立健全防汛治理责任机制全面落实责任,是做好防汛工作的前提1、为实在抓好2021年防汛度汛工作,成立南水北调郑州2-4标防汛领导小组:防汛领导小组:组长:XXX副组长:XXX技术负责人:XXX成员:XXX防汛领导小组全面部署了汛期的详细工作
2、制定了《2021年防汛预案》,建立《防洪度汛值班工作制度》、《预警、预案制度》等防汛制度,明确各部门的防汛任务和责任,确保在出现突发险情时能够快速的开展抢险、救援工作
二、2021年防汛度汛重点:2021年汛期我工程进展渠道土方开挖、渠坡防护、以及其它临时工程施工
依照我工程汛期施工特点和汛期的主要情况,汛期重点防汛部位有:⑴开挖基坑的防护、排水⑵施工道路的排水⑶高边坡的防坍塌防护⑷贾鲁河的防汛处理⑸弃渣场的防汛处理三、提早做好度汛发动、做足防汛物资储藏工作,为度汛打下良好根底1、防汛会议:2021年5月2日召开防汛发动会议,会议要求:认真落实上级防汛、度汛精神,严格按照制度实行值班,要求跟部门克服麻木、幸运心理,充分做好各方面防汛预备工作
为完成2021年防汛度汛工作做好思想发动工作

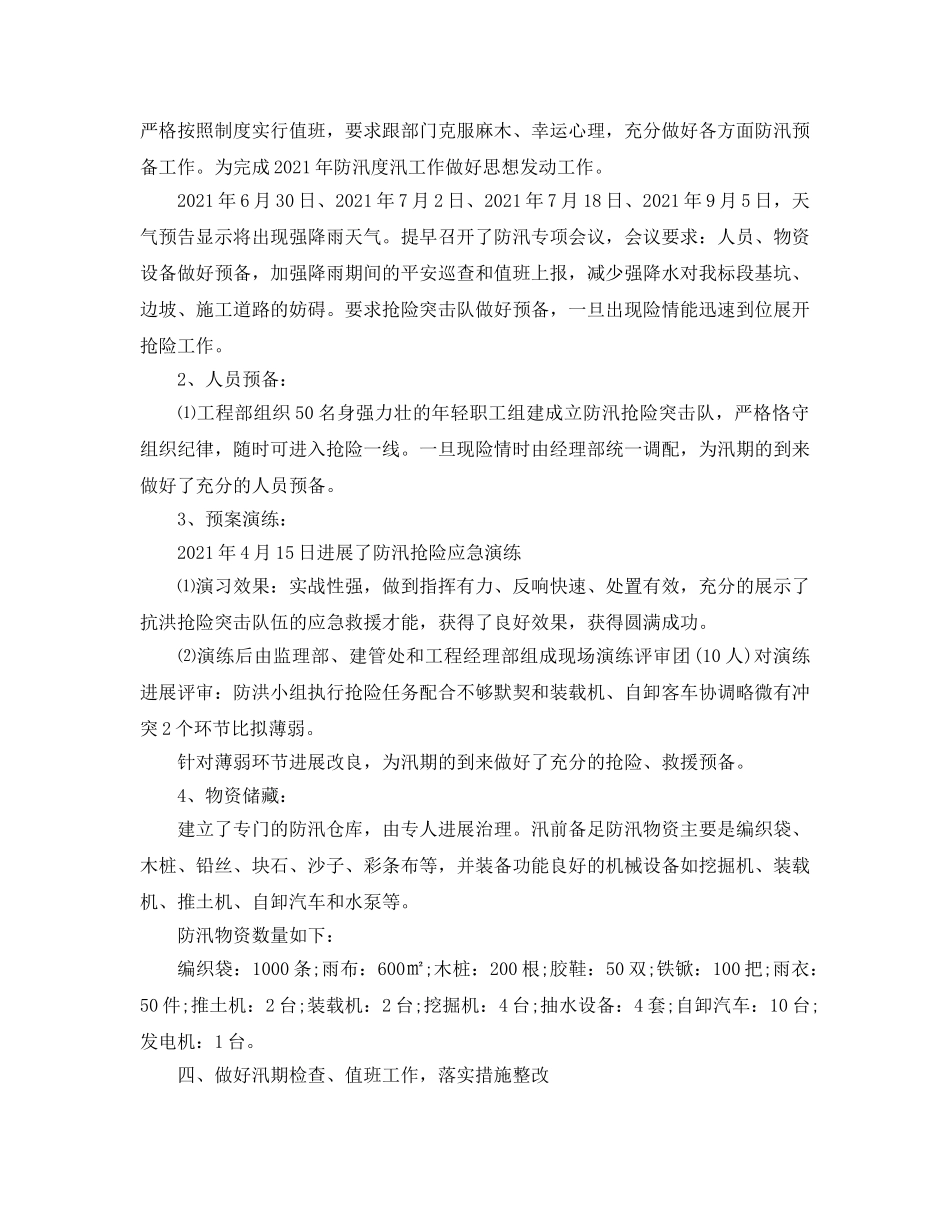

2021年6月30日、2021年7月2日、2021年7月18日、2021年9月5日,天气预告显示将出现强降雨天气
提早召开了防汛专项会议,会议要求:人员、物资设备做好预备,加强降雨期间的平安巡查和值班上报,减少强降水对我标段基坑、边坡、施工道路的妨碍
要求抢险突击队做好预备,一旦出现险情能迅速到位展开抢险工作

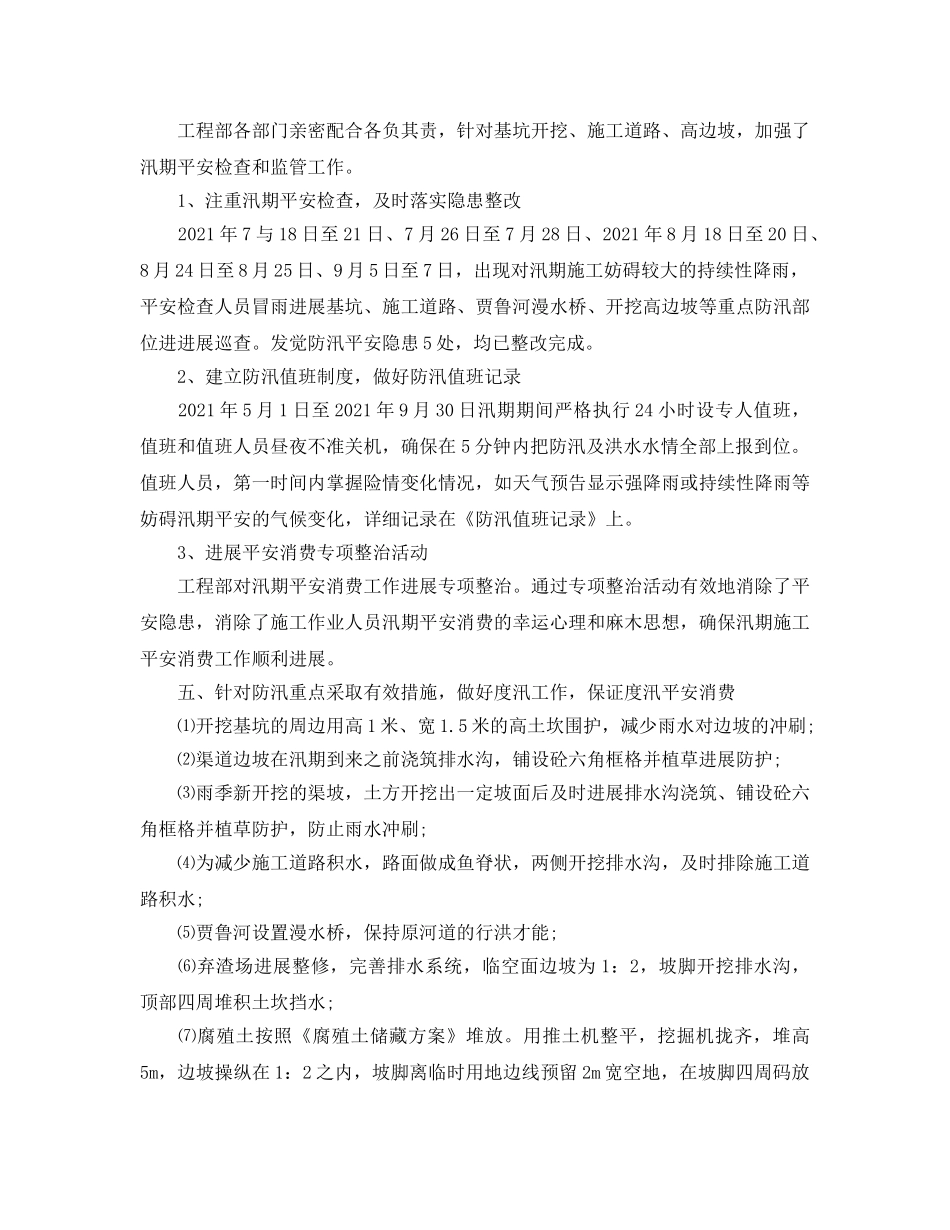

2、人员预备:⑴工程
