石方爆破申请书本标段挖方段石方42万余方,占总挖方量的60%,因此,如何控制石方爆破的技术与安全成为本标段路基土石方施工中的一个重点,本项目部根据以往经验,结合沿江高速公路沿线具体施工情况,并不断总结,在石方爆破施工中也取得了一些经验
一、爆破器材的申请程序根据国家民用爆破用品的管理办法,使用单位凭民用爆破物的使用许可证和相应的爆破员证书向驻地派出所提出申请,经派出所向市公安局治安大队申报,在公安机关指定的爆破用品公司购买
二、施工准备1
高速公路路基挖方呈条状分布,钻爆施工呈点多面广的特点,因而不宜采用集中供风站
我标段采用移动式供风站,根据现场需要随时调整
采用移动式发电机组
石方开挖施工用水量极小,设临时性水箱即可满足施工用水的需要
爆破器材的运输委托当地公安部门运送,由涓桥镇派出所协调在涓桥镇煤矿炸药库统一管理
根据工程地质勘察报告到施工现场详细勘察与分析工程现场的地质情况,如岩面层理、节理发育等
爆破前,应将开挖范围内的覆盖层、浮渣、植被全部清除干净
对作业班组进行详细的技术交底
三、人员、设备配备1、人员配备
每次爆破现场配有技术负责人1名,专职安全员1名,爆破工人数名
2、设备配备
50kw发电机组2台、12m3空压机2台、3m3空压机4台、风钻15个
四、施工技术方案1

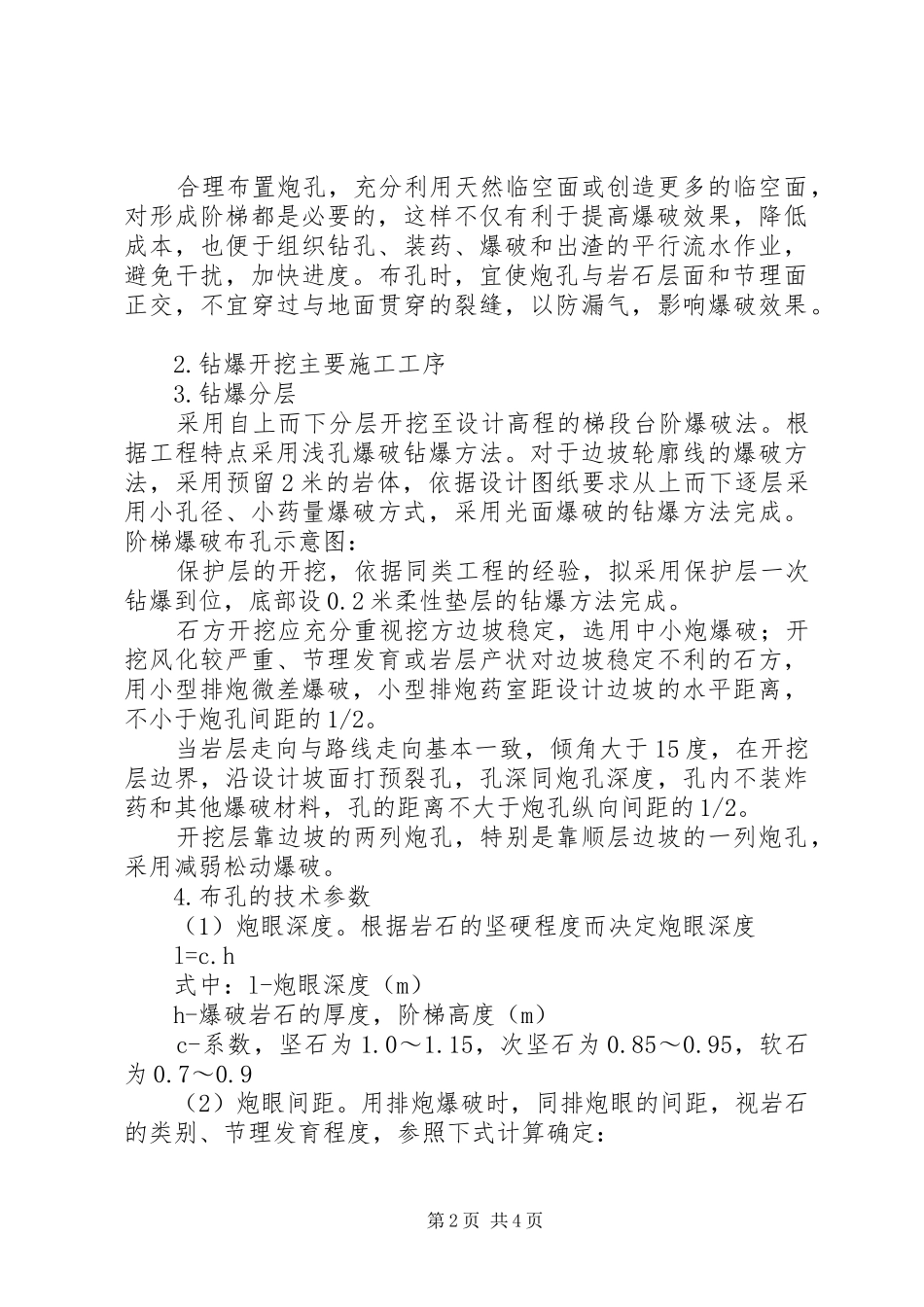

炮孔布置原则第1页共4页合理布置炮孔,充分利用天然临空面或创造更多的临空面,对形成阶梯都是必要的,这样不仅有利于提高爆破效果,降低成本,也便于组织钻孔、装药、爆破和出渣的平行流水作业,避免干扰,加快进度
布孔时,宜使炮孔与岩石层面和节理面正交,不宜穿过与地面贯穿的裂缝,以防漏气,影响爆破效果
钻爆开挖主要施工工序3
钻爆分层采用自上而下分层开挖至设计高程的梯段台阶爆破法
根据工程特点采用浅孔爆破钻爆方法
对于边坡轮廓线的爆破方法,采用
