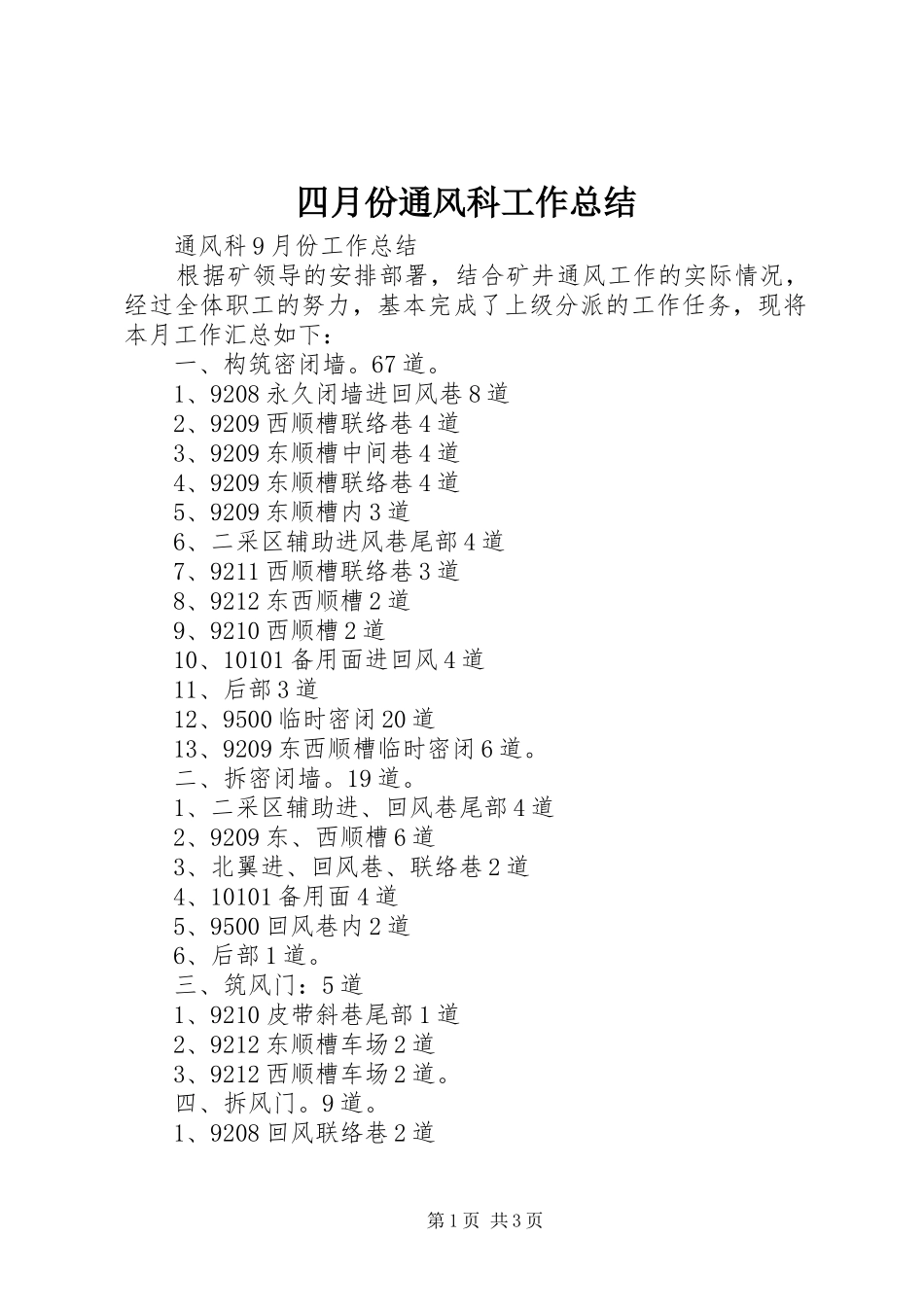

四月份通风科工作总结通风科9月份工作总结根据矿领导的安排部署,结合矿井通风工作的实际情况,经过全体职工的努力,基本完成了上级分派的工作任务,现将本月工作汇总如下:一、构筑密闭墙
1、9208永久闭墙进回风巷8道2、9209西顺槽联络巷4道3、9209东顺槽中间巷4道4、9209东顺槽联络巷4道5、9209东顺槽内3道6、二采区辅助进风巷尾部4道7、9211西顺槽联络巷3道8、9212东西顺槽2道9、9210西顺槽2道10、10101备用面进回风4道11、后部3道12、9500临时密闭20道13、9209东西顺槽临时密闭6道
二、拆密闭墙
1、二采区辅助进、回风巷尾部4道2、9209东、西顺槽6道3、北翼进、回风巷、联络巷2道4、10101备用面4道5、9500回风巷内2道6、后部1道
三、筑风门:5道1、9210皮带斜巷尾部1道2、9212东顺槽车场2道3、9212西顺槽车场2道

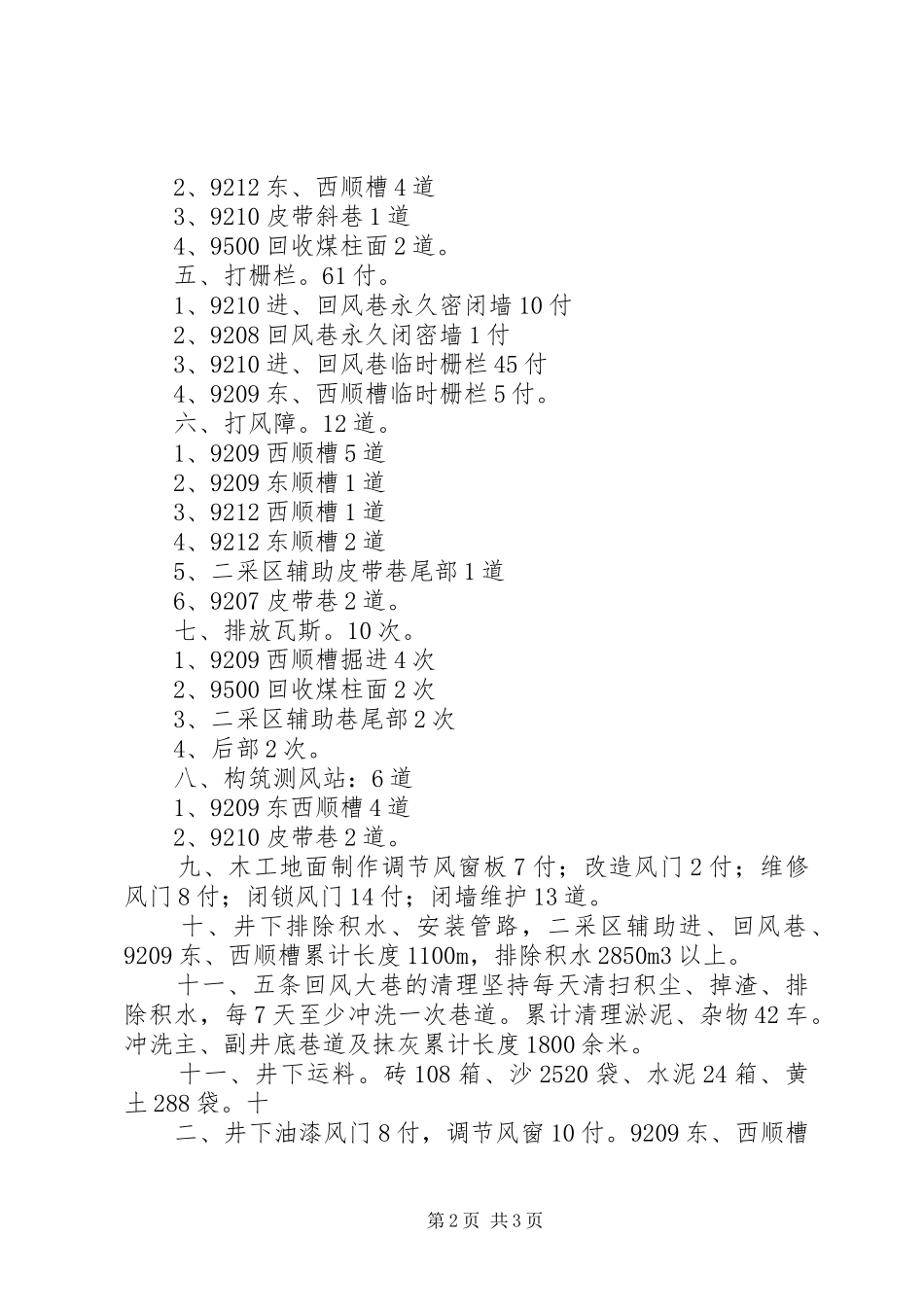

1、9208回风联络巷2道第1页共3页2、9212东、西顺槽4道3、9210皮带斜巷1道4、9500回收煤柱面2道
1、9210进、回风巷永久密闭墙10付2、9208回风巷永久闭密墙1付3、9210进、回风巷临时栅栏45付4、9209东、西顺槽临时栅栏5付
1、9209西顺槽5道2、9209东顺槽1道3、9212西顺槽1道4、9212东顺槽2道5、二采区辅助皮带巷尾部1道6、9207皮带巷2道
七、排放瓦斯
1、9209西顺槽掘进4次2、9500回收煤柱面2次3、二采区辅助巷尾部2次4、后部2次
八、构筑测风站:6道1、9209东西顺槽4道2、9210皮带巷2道
九、木工地面制作调节风窗板7付;改造风门2付;维修风门8付;闭锁风门14付;闭墙维护13道

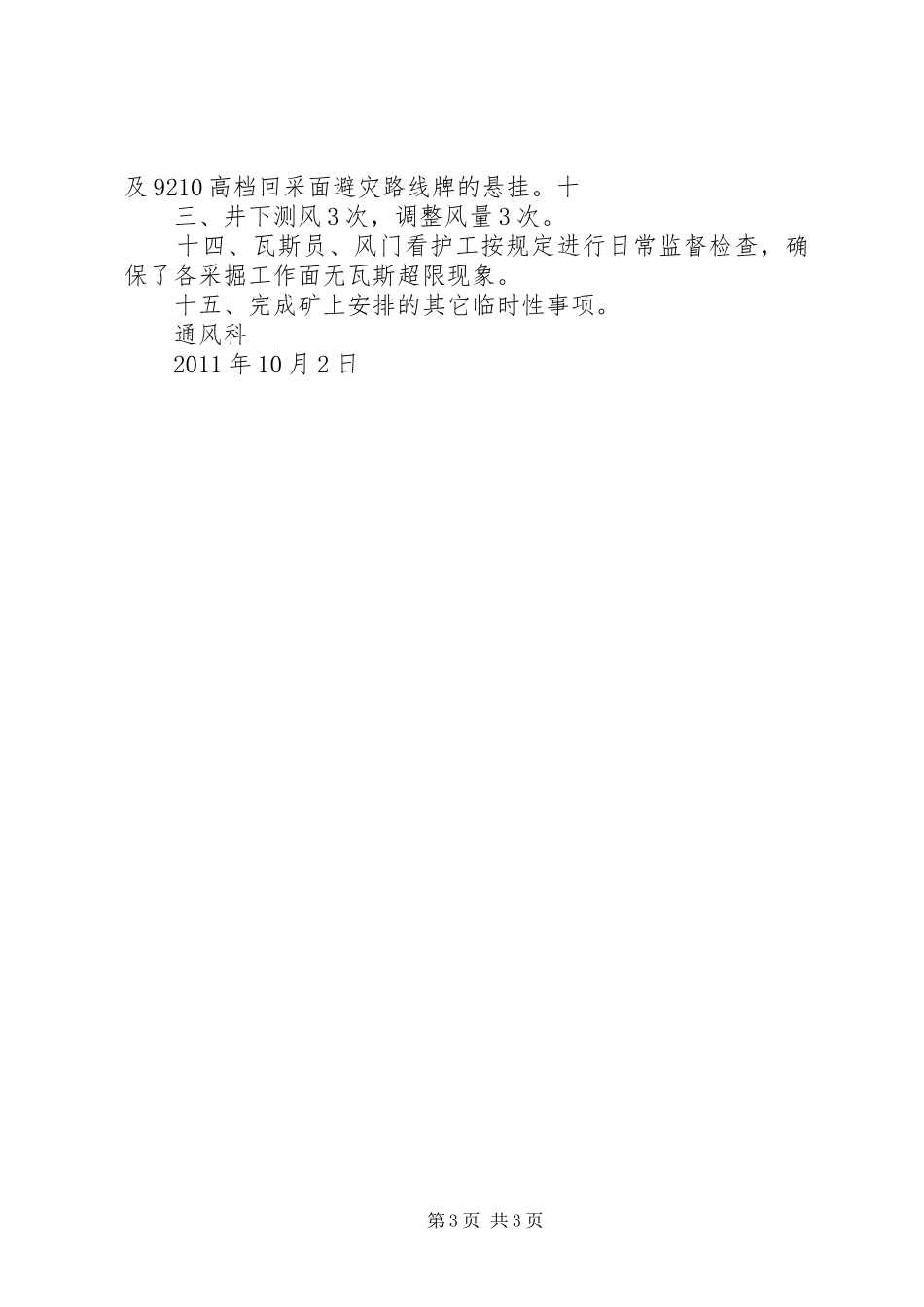

十、井下排除积水、安装管路,二采区辅助进、回风巷、9209东、西
