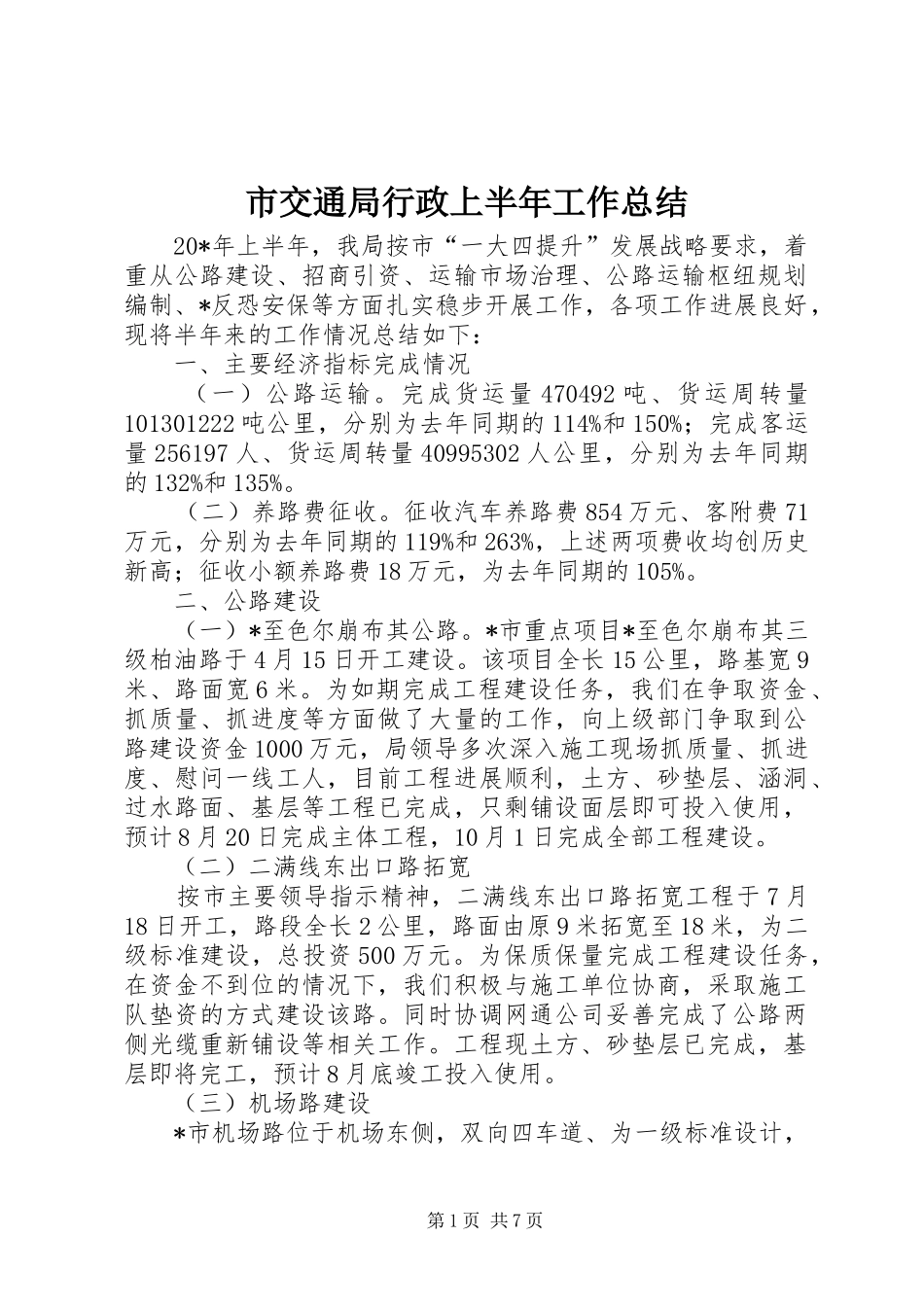

市交通局行政上半年工作总结20*年上半年,我局按市“一大四提升”发展战略要求,着重从公路建设、招商引资、运输市场治理、公路运输枢纽规划编制、*反恐安保等方面扎实稳步开展工作,各项工作进展良好,现将半年来的工作情况总结如下:一、主要经济指标完成情况(一)公路运输
完成货运量470492吨、货运周转量101301222吨公里,分别为去年同期的114%和150%;完成客运量256197人、货运周转量40995302人公里,分别为去年同期的132%和135%
(二)养路费征收
征收汽车养路费854万元、客附费71万元,分别为去年同期的119%和263%,上述两项费收均创历史新高;征收小额养路费18万元,为去年同期的105%
二、公路建设(一)*至色尔崩布其公路
*市重点项目*至色尔崩布其三级柏油路于4月15日开工建设
该项目全长15公里,路基宽9米、路面宽6米
为如期完成工程建设任务,我们在争取资金、抓质量、抓进度等方面做了大量的工作,向上级部门争取到公路建设资金1000万元,局领导多次深入施工现场抓质量、抓进度、慰问一线工人,目前工程进展顺利,土方、砂垫层、涵洞、过水路面、基层等工程已完成,只剩铺设面层即可投入使用,预计8月20日完成主体工程,10月1日完成全部工程建设

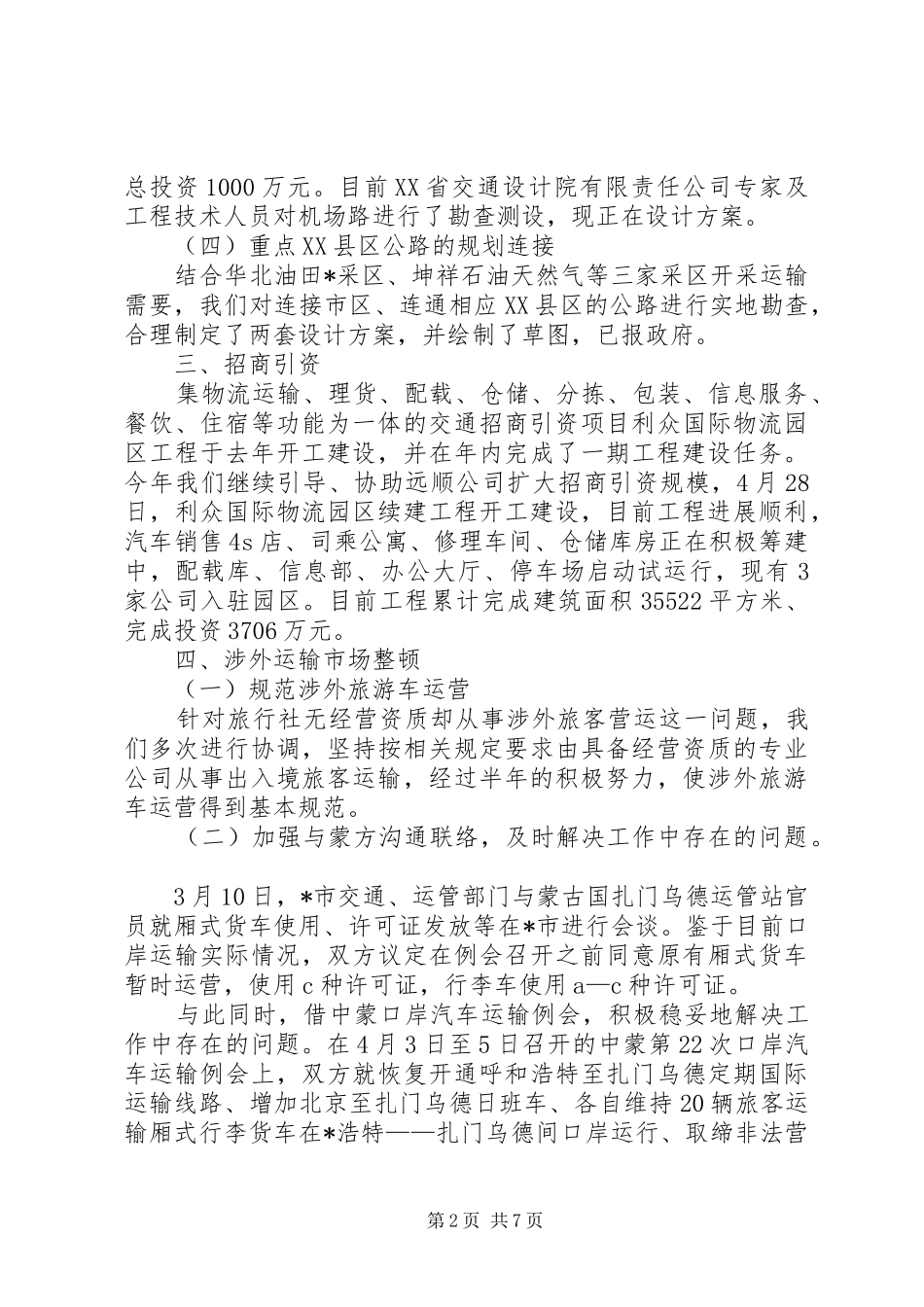

(二)二满线东出口路拓宽按市主要领导指示精神,二满线东出口路拓宽工程于7月18日开工,路段全长2公里,路面由原9米拓宽至18米,为二级标准建设,总投资500万元
为保质保量完成工程建设任务,在资金不到位的情况下,我们积极与施工单位协商,采取施工队垫资的方式建设该路
同时协调网通公司妥善完成了公路两侧光缆重新铺设等相关工作
工程现土方、砂垫层已完成,基层即将完工,预计8月底竣工投入使用
(三)机场路建设*市机场路位于机场东侧,双向四车道、为一级标准设计,第1页共7页总投资1000万元
目前XX省交通设计院有限责任公
