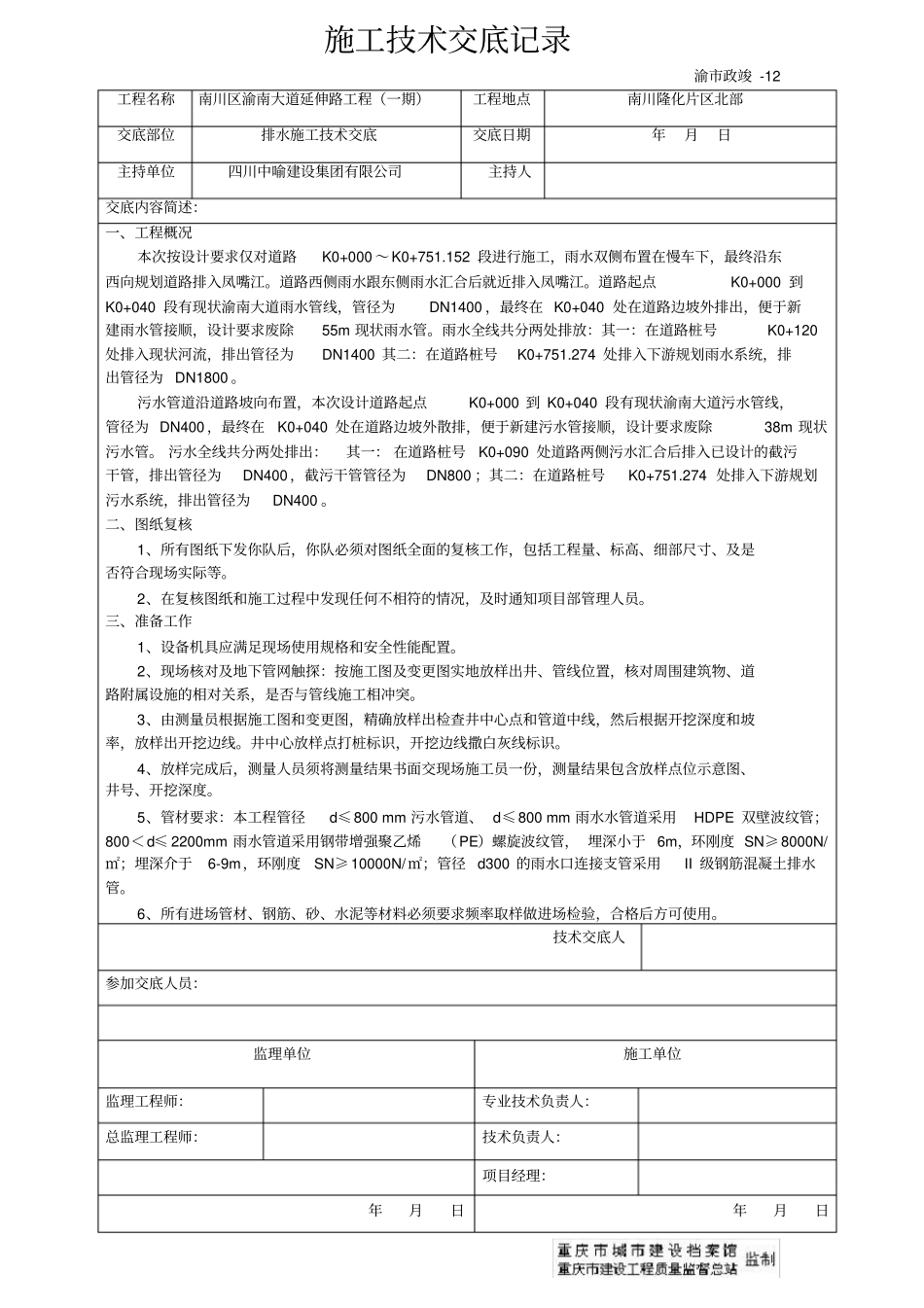

施工技术交底记录渝市政竣-12工程名称南川区渝南大道延伸路工程(一期)工程地点南川隆化片区北部交底部位排水施工技术交底交底日期年月日主持单位四川中喻建设集团有限公司主持人交底内容简述:一、工程概况本次按设计要求仅对道路K0+000~K0+751
152段进行施工,雨水双侧布置在慢车下,最终沿东西向规划道路排入凤嘴江
道路西侧雨水跟东侧雨水汇合后就近排入凤嘴江
道路起点K0+000到K0+040段有现状渝南大道雨水管线,管径为DN1400,最终在K0+040处在道路边坡外排出,便于新建雨水管接顺,设计要求废除55m现状雨水管
雨水全线共分两处排放:其一:在道路桩号K0+120处排入现状河流,排出管径为DN1400其二:在道路桩号K0+751
274处排入下游规划雨水系统,排出管径为DN1800
污水管道沿道路坡向布置,本次设计道路起点K0+000到K0+040段有现状渝南大道污水管线,管径为DN400,最终在K0+040处在道路边坡外散排,便于新建污水管接顺,设计要求废除38m现状污水管
污水全线共分两处排出:其一:在道路桩号K0+090处道路两侧污水汇合后排入已设计的截污干管,排出管径为DN400,截污干管管径为DN800;其二:在道路桩号K0+751
274处排入下游规划污水系统,排出管径为DN400
二、图纸复核1、所有图纸下发你队后,你队必须对图纸全面的复核工作,包括工程量、标高、细部尺寸、及是否符合现场实际等
2、在复核图纸和施工过程中发现任何不相符的情况,及时通知项目部管理人员
三、准备工作1、设备机具应满足现场使用规格和安全性能配置
2、现场核对及地下管网触探:按施工图及变更图实地放样出井、管线位置,核对周围建筑物、道路附属设施的相对关系,是否与管线施工相冲突

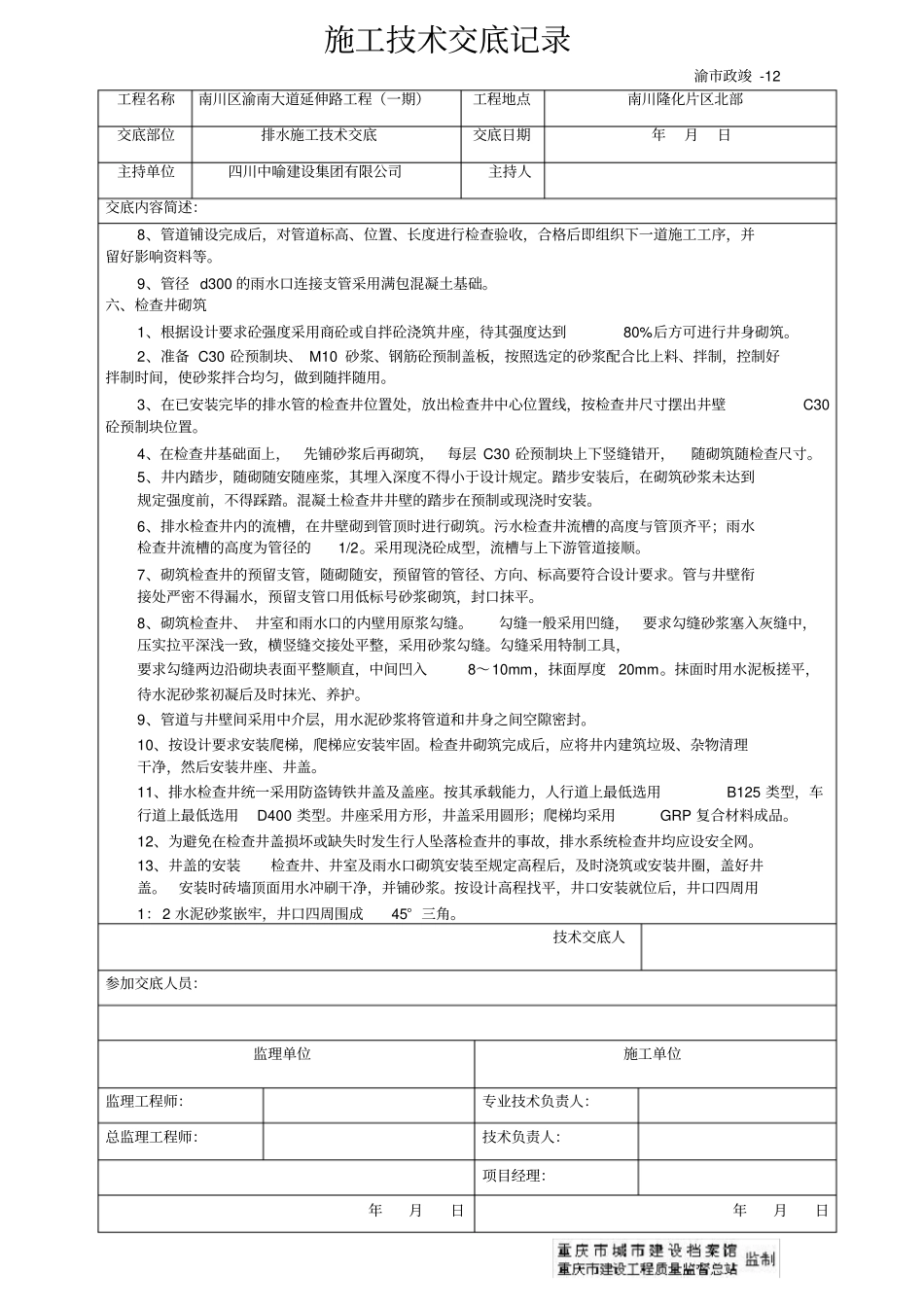

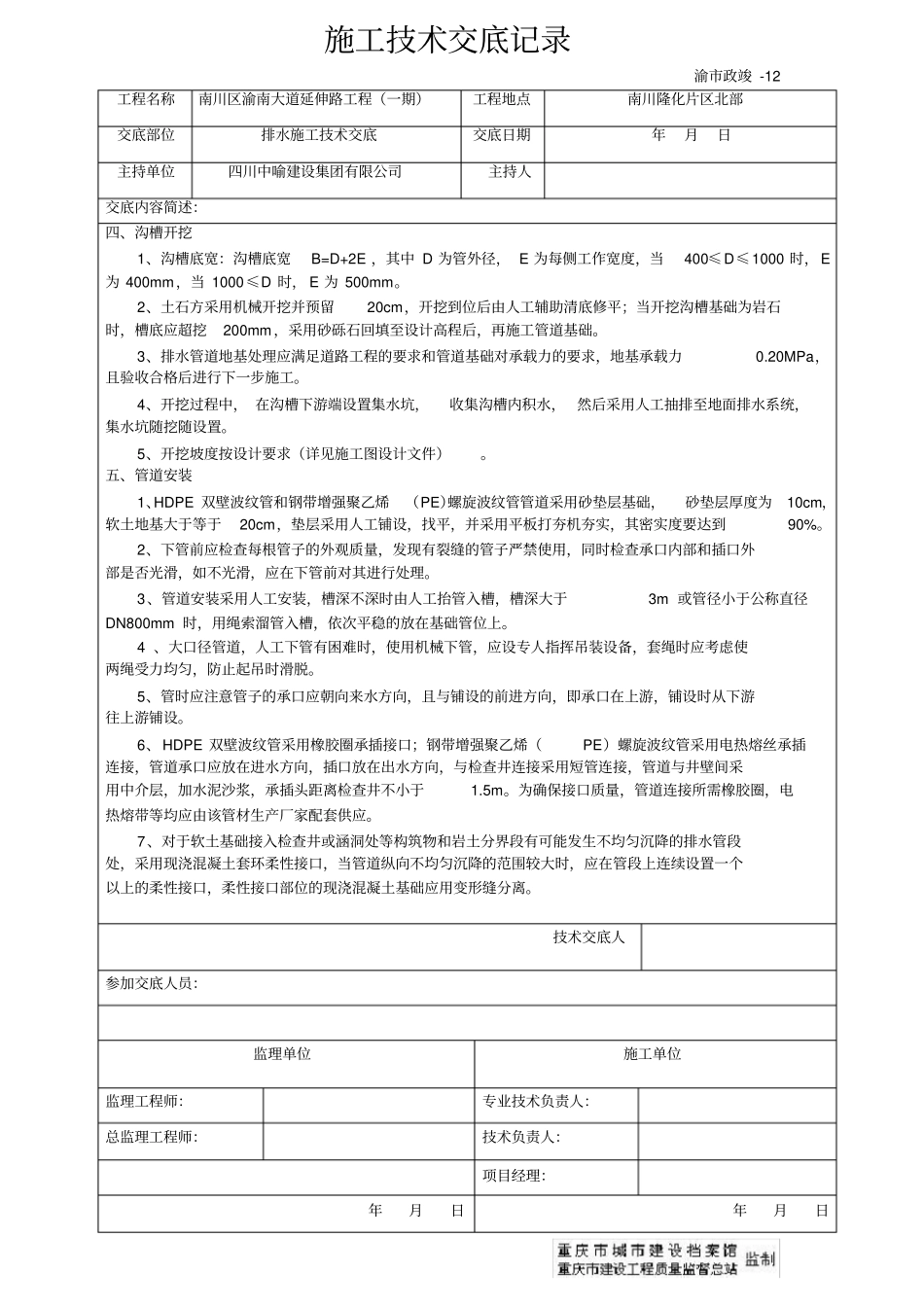

3、由测量员根据施工图和变更图,精确放样出检查井中心点和管道中线,然后根据开挖深度和坡率,放样出开挖边
