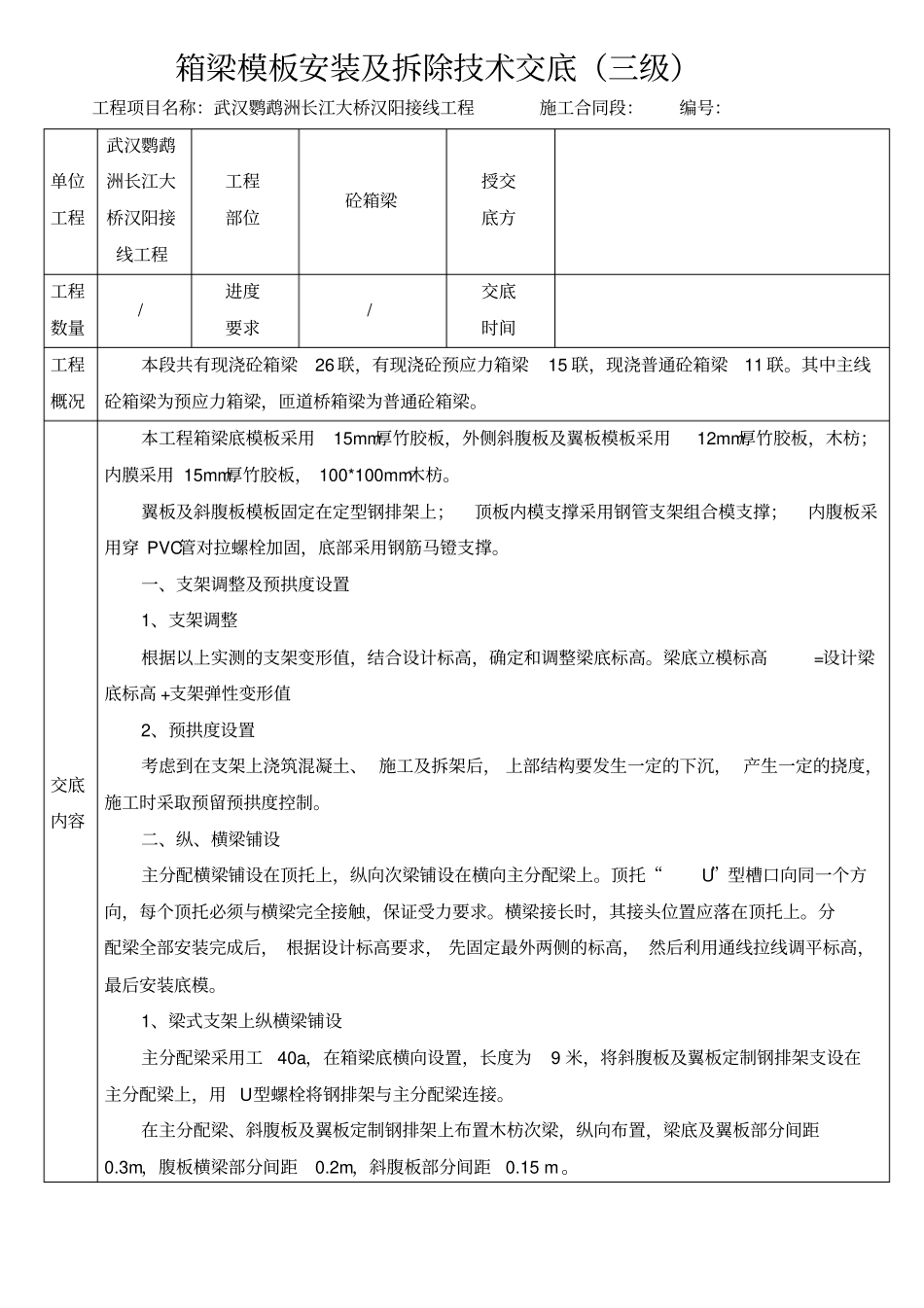

箱梁模板安装及拆除技术交底(三级)工程项目名称:武汉鹦鹉洲长江大桥汉阳接线工程施工合同段:编号:单位工程武汉鹦鹉洲长江大桥汉阳接线工程工程部位砼箱梁授交底方工程数量/进度要求/交底时间工程概况本段共有现浇砼箱梁26联,有现浇砼预应力箱梁15联,现浇普通砼箱梁11联
其中主线砼箱梁为预应力箱梁,匝道桥箱梁为普通砼箱梁
交底内容本工程箱梁底模板采用15mm厚竹胶板,外侧斜腹板及翼板模板采用12mm厚竹胶板,木枋;内膜采用15mm厚竹胶板,100*100mm木枋
翼板及斜腹板模板固定在定型钢排架上;顶板内模支撑采用钢管支架组合模支撑;内腹板采用穿PVC管对拉螺栓加固,底部采用钢筋马镫支撑
一、支架调整及预拱度设置1、支架调整根据以上实测的支架变形值,结合设计标高,确定和调整梁底标高
梁底立模标高=设计梁底标高+支架弹性变形值2、预拱度设置考虑到在支架上浇筑混凝土、施工及拆架后,上部结构要发生一定的下沉,产生一定的挠度,施工时采取预留预拱度控制
二、纵、横梁铺设主分配横梁铺设在顶托上,纵向次梁铺设在横向主分配梁上
顶托“U”型槽口向同一个方向,每个顶托必须与横梁完全接触,保证受力要求
横梁接长时,其接头位置应落在顶托上
分配梁全部安装完成后,根据设计标高要求,先固定最外两侧的标高,然后利用通线拉线调平标高,最后安装底模
1、梁式支架上纵横梁铺设主分配梁采用工40a,在箱梁底横向设置,长度为9米,将斜腹板及翼板定制钢排架支设在主分配梁上,用U型螺栓将钢排架与主分配梁连接
在主分配梁、斜腹板及翼板定制钢排架上布置木枋次梁,纵向布置,梁底及翼板部分间距0
3m,腹板横梁部分间距0
2m,斜腹板部分间距0

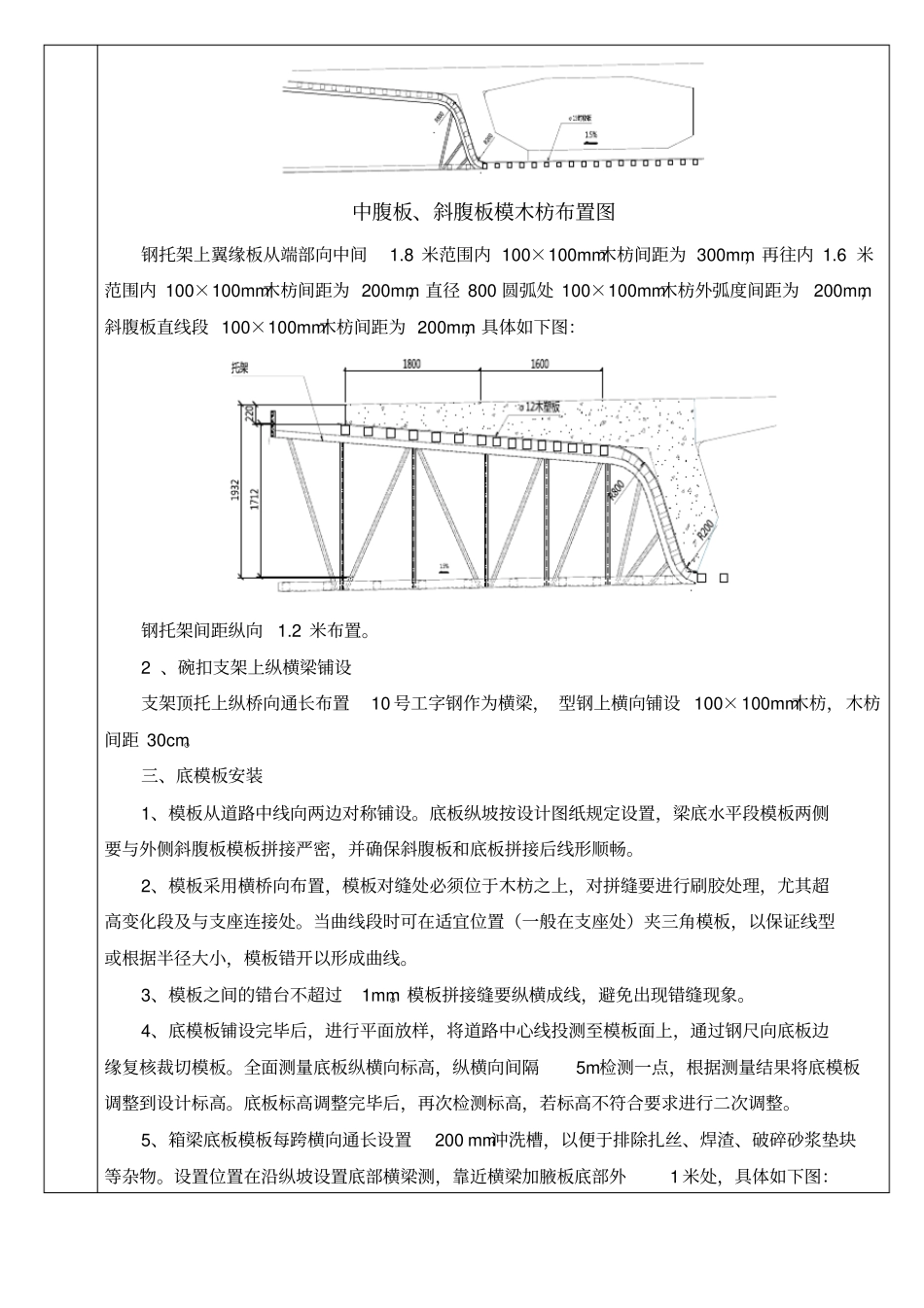

中腹板、斜腹板模木枋布置图钢托架上翼缘板从端部向中间1
8米范围内100×100mm木枋间距为300mm,再往内1

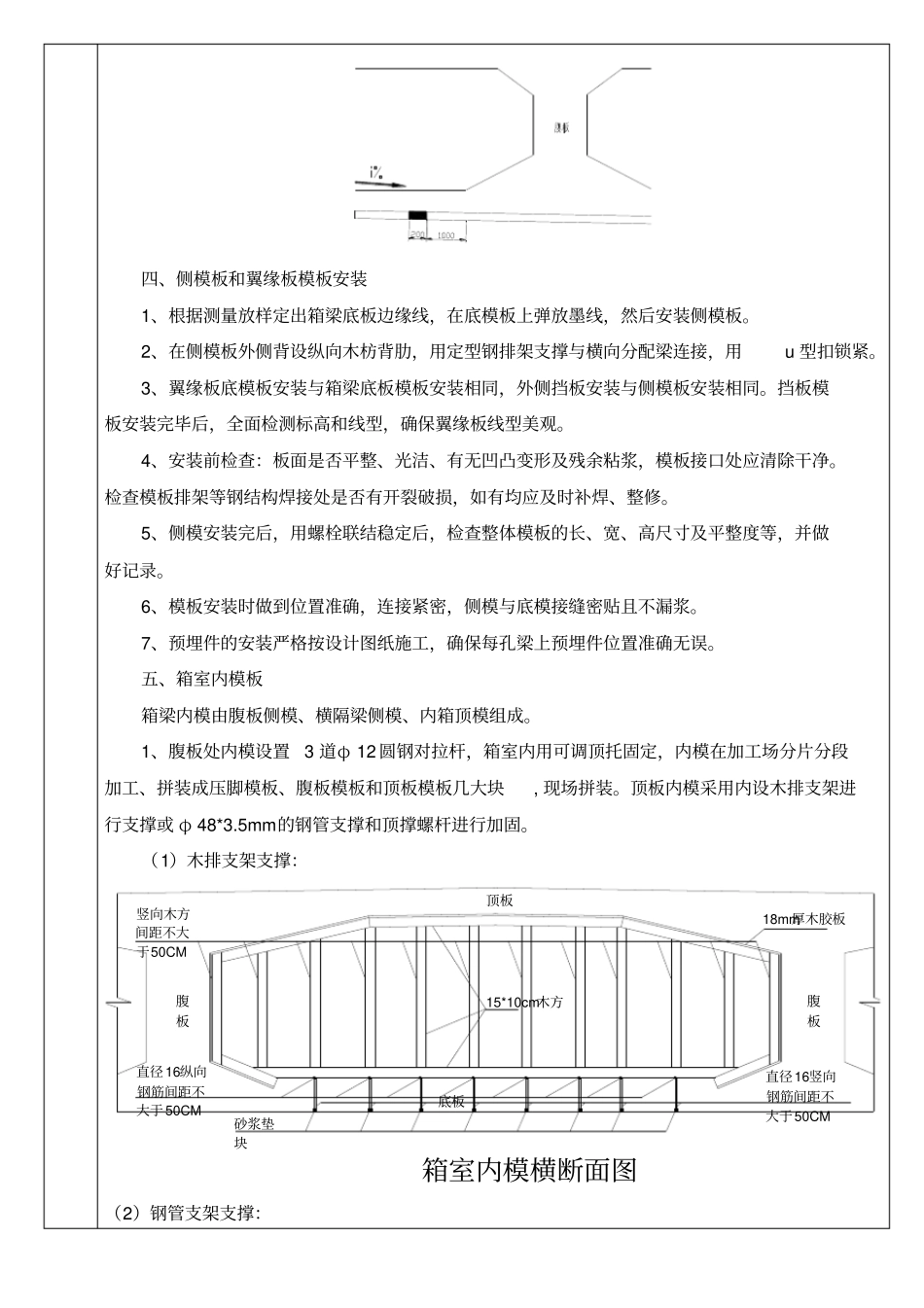

6米范围内100×100mm木枋间距为200mm,直径800圆
