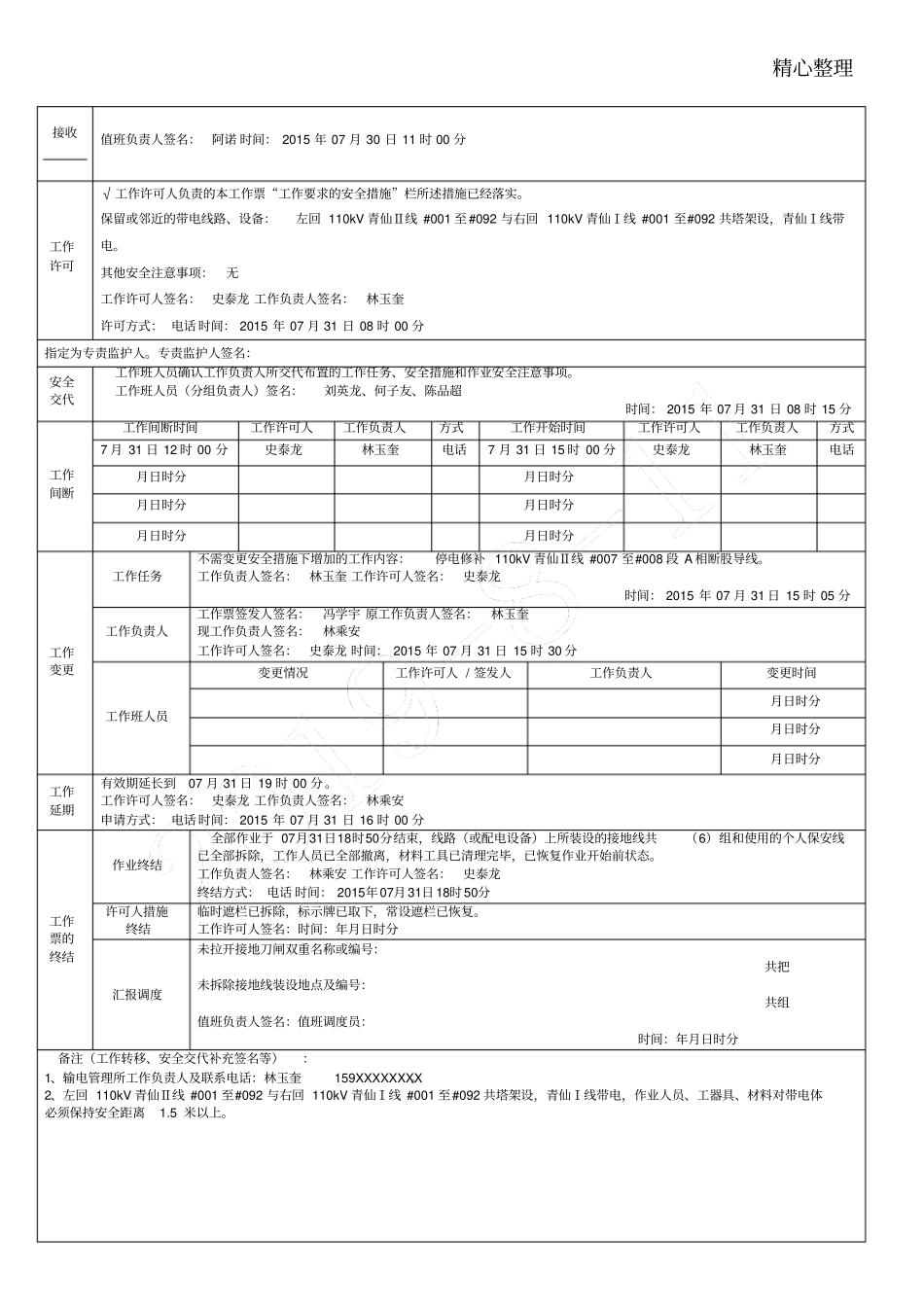

精心整理接收值班负责人签名:阿诺时间:2015年07月30日11时00分工作许可√工作许可人负责的本工作票“工作要求的安全措施”栏所述措施已经落实。保留或邻近的带电线路、设备:左回110kV青仙Ⅱ线#001至#092与右回110kV青仙Ⅰ线#001至#092共塔架设,青仙Ⅰ线带电。其他安全注意事项:无工作许可人签名:史泰龙工作负责人签名:林玉奎许可方式:电话时间:2015年07月31日08时00分指定为专责监护人。专责监护人签名:安全交代工作班人员确认工作负责人所交代布置的工作任务、安全措施和作业安全注意事项。工作班人员(分组负责人)签名:刘英龙、何子友、陈品超时间:2015年07月31日08时15分工作间断工作间断时间工作许可人工作负责人方式工作开始时间工作许可人工作负责人方式7月31日12时00分史泰龙林玉奎电话7月31日15时00分史泰龙林玉奎电话月日时分月日时分月日时分月日时分月日时分月日时分工作变更工作任务不需变更安全措施下增加的工作内容:停电修补110kV青仙Ⅱ线#007至#008段A相断股导线。工作负责人签名:林玉奎工作许可人签名:史泰龙时间:2015年07月31日15时05分工作负责人工作票签发人签名:冯学宇原工作负责人签名:林玉奎现工作负责人签名:林乘安工作许可人签名:史泰龙时间:2015年07月31日15时30分工作班人员变更情况工作许可人/签发人工作负责人变更时间月日时分月日时分月日时分工作延期有效期延长到07月31日19时00分。工作许可人签名:史泰龙工作负责人签名:林乘安申请方式:电话时间:2015年07月31日16时00分工作票的终结作业终结全部作业于07月31日18时50分结束,线路(或配电设备)上所装设的接地线共(6)组和使用的个人保安线已全部拆除,工作人员已全部撤离,材料工具已清理完毕,已恢复作业开始前状态。工作负责人签名:林乘安工作许可人签名:史泰龙终结方式:电话时间:2015年07月31日18时50分许可人措施终结临时遮栏已拆除,标示牌已取下,常设遮栏已恢复。工作许可人签名:时间:年月日时分汇报调度未拉开接地刀闸双重名称或编号:共把未拆除接地线装设地点及编号:共组值班负责人签名:值班调度员:时间:年月日时分备注(工作转移、安全交代补充签名等):1、输电管理所工作负责人及联系电话:林玉奎159XXXXXXXX。2、左回110kV青仙Ⅱ线#001至#092与右回110kV青仙Ⅰ线#001至#092共塔架设,青仙Ⅰ线带电,作业人员、工器具、材料对带电体必须保持安全距离1.5米以上。精心整理南宁供电局线路第一种工作票工作负责人执编号:输电2015-07-1-002工作负责人(监护人):林玉奎单位和班组:输电管理所运维五班、运维六班、运维七班工作负责人及工作班人员总人数共31人计划工作时间自2015年07月31日08时00分至2015年07月31日18时00分是否办理分组工作派工单:√是,共3张;□否工作班人员(不包括工作负责人):运维五班刘英龙等9人、运维六班何子友等11人、运维七班陈品超等10人。工作任务:110kV青仙Ⅱ线#001至#092直线杆塔加装玻璃绝缘子。停电线路名称:110kV青仙Ⅱ线工作地段:#001至#092工作要求的安全措施(必要时可附页绘图说明)应拉断路器(开关)和隔离开关(刀闸)(厂站名及双重名称):220kV青秀站110kV青仙Ⅱ线108开关及1081、1082、1083刀闸;110kV仙葫站110kV青仙Ⅱ线104开关及1041、1043、0152刀闸。应合的接地刀闸(注明双重编号)或应装的接地线(装设地点):220kV青秀站110kV青仙Ⅱ线10838接地刀闸;110kV仙葫站110kV青仙Ⅱ线10437接地刀闸。共贰把(组)。应设遮栏、应挂标示牌(注明位置):分别在1、220kV青秀站110kV青仙Ⅱ线1083刀闸;2、110kV仙葫站110kV青仙Ⅱ线1043、0152刀闸的操作把手上悬挂“禁止合闸,线路有人工作”标示牌。其他安全措施和注意事项:无应装设的接地线线路名称及杆号110KV青仙Ⅱ线#001A相小号侧110KV青仙Ⅱ线#001B相小号侧110KV青仙Ⅱ线#001C相小号侧110KV青仙Ⅱ线#092A相大号侧110KV青仙Ⅱ线#092B相大号侧110KV青仙Ⅱ线#092C相大号侧接地线编号010203040506(共6组)线路名称及杆号接地线编号线路名称及杆号接地线编号线路名称及杆号接地线编号签发工作票签发人签名:冯学宇时间:2015年07月30日10时30...
