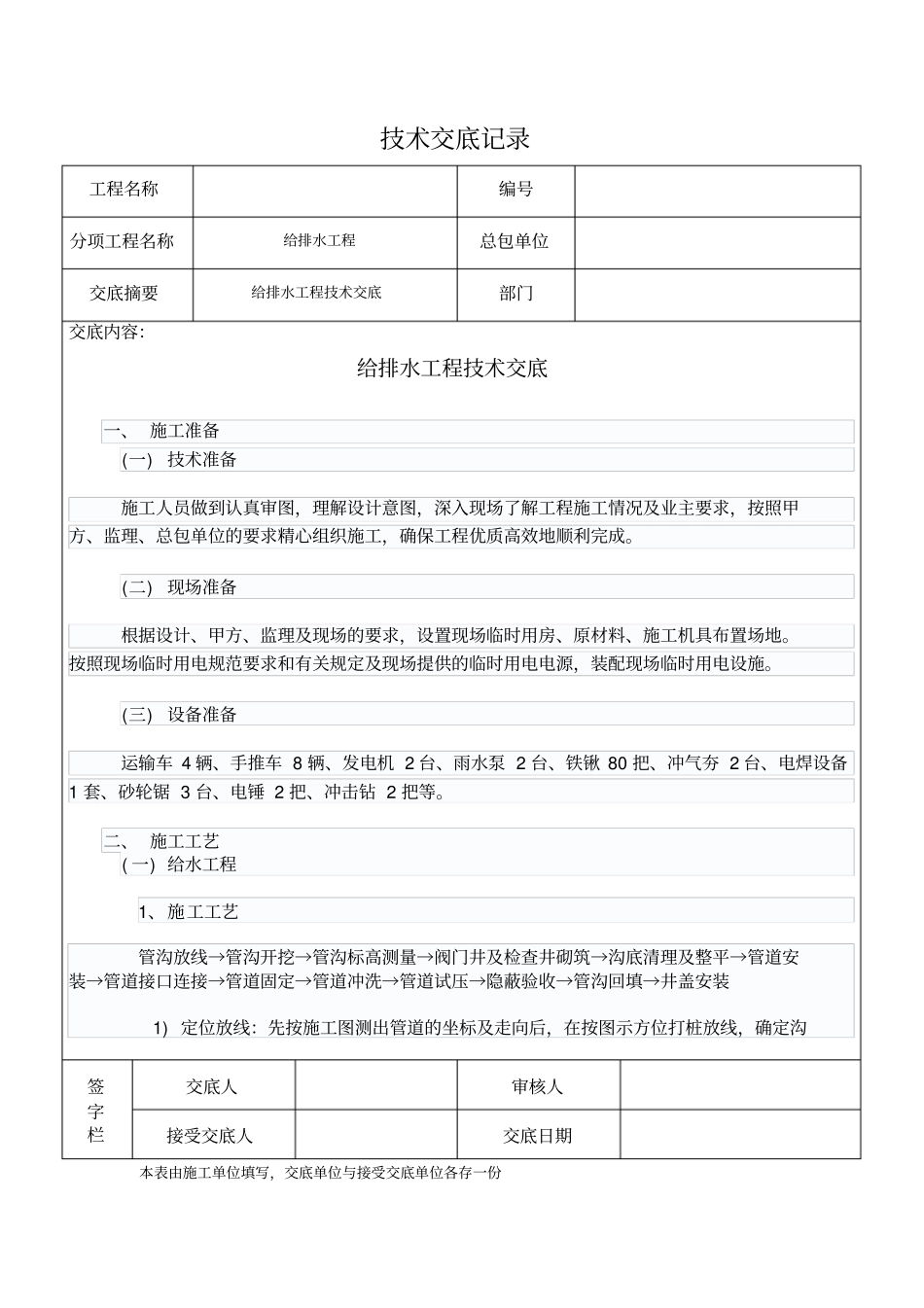

技术交底记录工程名称编号分项工程名称给排水工程总包单位交底摘要给排水工程技术交底部门交底内容:给排水工程技术交底一、施工准备(一)技术准备施工人员做到认真审图,理解设计意图,深入现场了解工程施工情况及业主要求,按照甲方、监理、总包单位的要求精心组织施工,确保工程优质高效地顺利完成
(二)现场准备根据设计、甲方、监理及现场的要求,设置现场临时用房、原材料、施工机具布置场地
按照现场临时用电规范要求和有关规定及现场提供的临时用电电源,装配现场临时用电设施
(三)设备准备运输车4辆、手推车8辆、发电机2台、雨水泵2台、铁锹80把、冲气夯2台、电焊设备1套、砂轮锯3台、电锤2把、冲击钻2把等

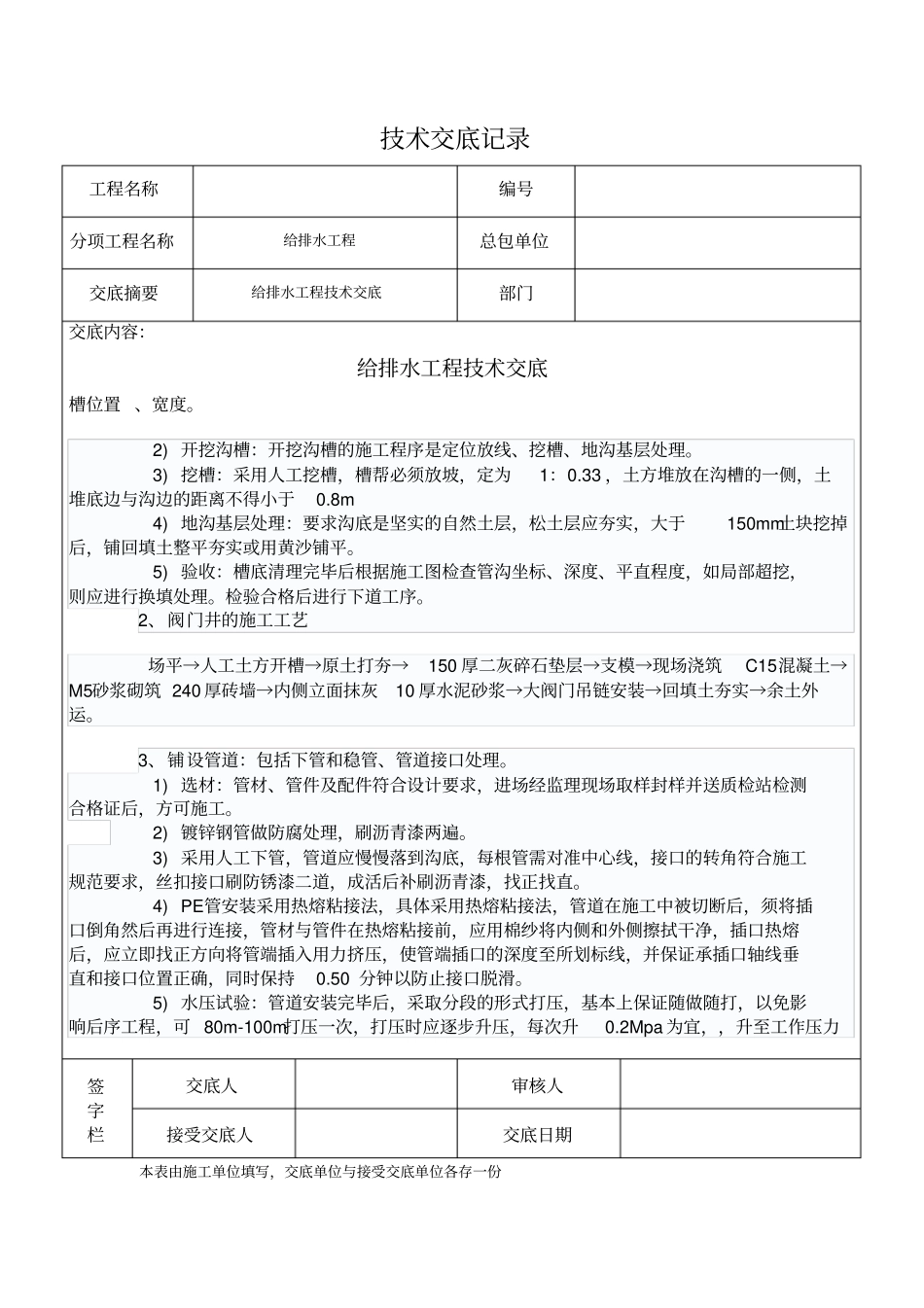

二、施工工艺(一)给水工程1、施工工艺管沟放线→管沟开挖→管沟标高测量→阀门井及检查井砌筑→沟底清理及整平→管道安装→管道接口连接→管道固定→管道冲洗→管道试压→隐蔽验收→管沟回填→井盖安装1)定位放线:先按施工图测出管道的坐标及走向后,在按图示方位打桩放线,确定沟签字栏交底人审核人接受交底人交底日期本表由施工单位填写,交底单位与接受交底单位各存一份技术交底记录工程名称编号分项工程名称给排水工程总包单位交底摘要给排水工程技术交底部门交底内容:给排水工程技术交底槽位置、宽度
2)开挖沟槽:开挖沟槽的施工程序是定位放线、挖槽、地沟基层处理
3)挖槽:采用人工挖槽,槽帮必须放坡,定为1:0
33,土方堆放在沟槽的一侧,土堆底边与沟边的距离不得小于0
8m4)地沟基层处理:要求沟底是坚实的自然土层,松土层应夯实,大于150mm土块挖掉后,铺回填土整平夯实或用黄沙铺平
5)验收:槽底清理完毕后根据施工图检查管沟坐标、深度、平直程度,如局部超挖,则应进行换填处理
检验合格后进行下道工序
2、阀门井的施工工艺场平→人工土方开槽→原土打夯→150厚二灰碎石垫层→支模→现场浇筑C15混凝土→M5砂浆砌筑240厚
