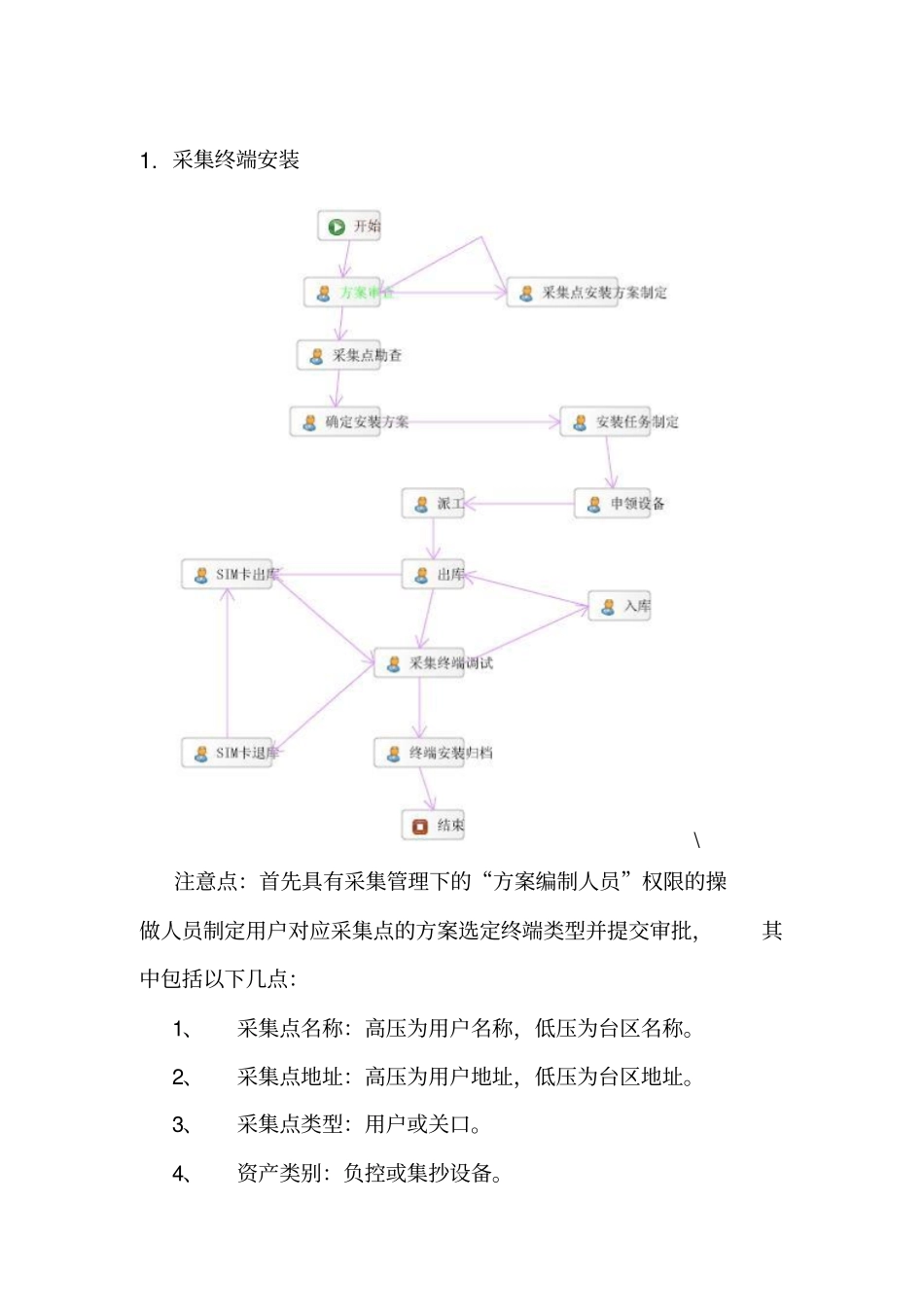

采集终端安装\注意点:首先具有采集管理下的“方案编制人员”权限的操做人员制定用户对应采集点的方案选定终端类型并提交审批,其中包括以下几点:1、采集点名称:高压为用户名称,低压为台区名称
2、采集点地址:高压为用户地址,低压为台区地址
3、采集点类型:用户或关口
4、资产类别:负控或集抄设备
5、采集方式:电话网、GPRS等

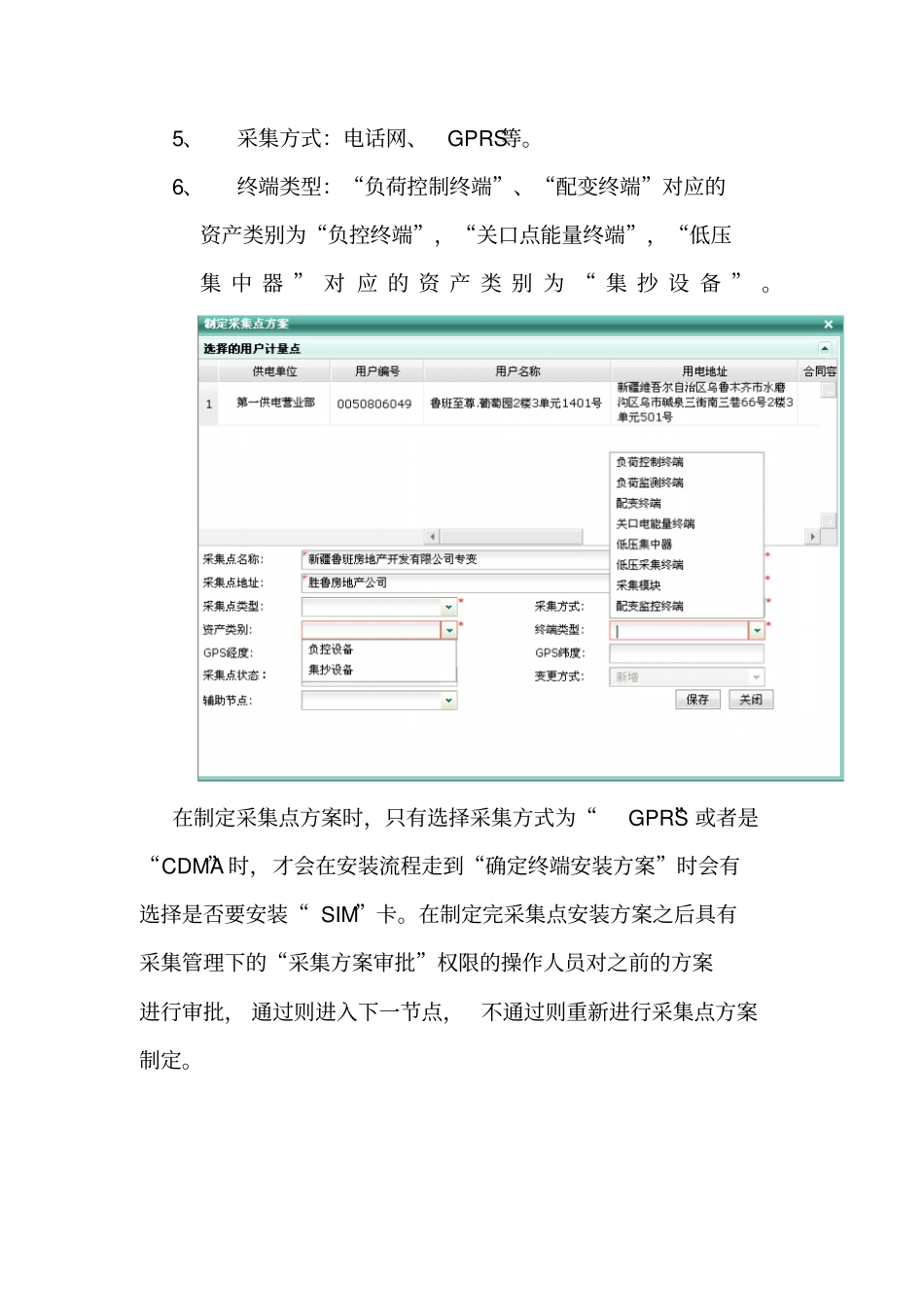

6、终端类型:“负荷控制终端”、“配变终端”对应的资产类别为“负控终端”,“关口点能量终端”,“低压集中器”对应的资产类别为“集抄设备”
在制定采集点方案时,只有选择采集方式为“GPRS”或者是“CDMA”时,才会在安装流程走到“确定终端安装方案”时会有选择是否要安装“SIM”卡

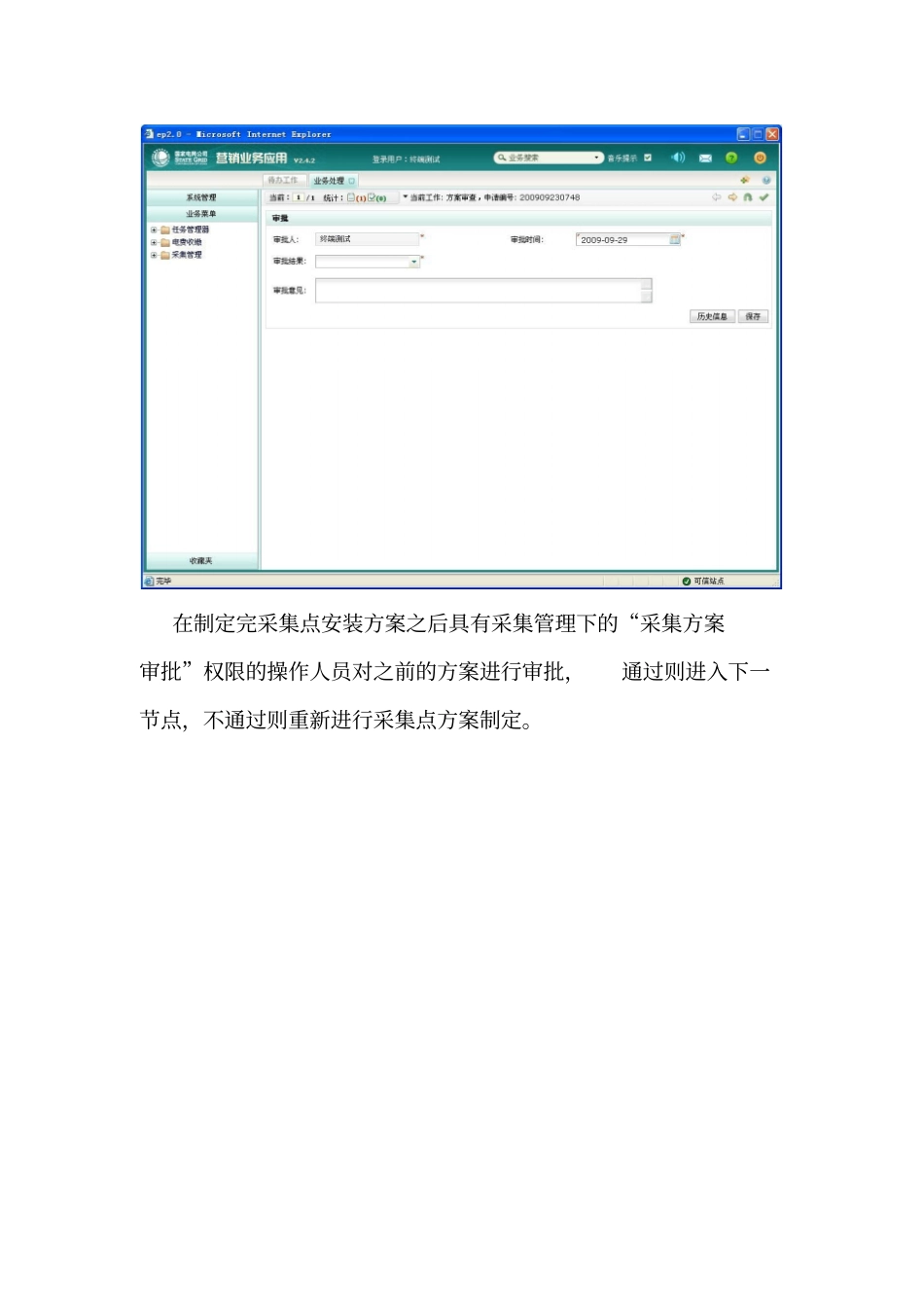

在制定完采集点安装方案之后具有采集管理下的“采集方案审批”权限的操作人员对之前的方案进行审批,通过则进入下一节点,不通过则重新进行采集点方案制定
在制定完采集点安装方案之后具有采集管理下的“采集方案审批”权限的操作人员对之前的方案进行审批,通过则进入下一节点,不通过则重新进行采集点方案制定
审批通过之后具有采集管理下的“采集勘查人员”权限的操作人员将现场勘查人员勘察的结果(如采集方式,通信方式,走线图等)录入到系统中
注意点:现场勘查过后具有采集管理下的“方案编制人员”权限的人员需要制定终端的安装方案,为后来的终端出库提供方案基础,如果此方案中的重要信息录入错误则不可以在后续的流程中进行修改,只能重新启一个新的流程,所以为确保后工作准确,操作者提交流程前应该先点击该页面的“资产查询”按钮,看库存中是否有符合方案的终端
方案信息中主要包括以下几点:1、是否用户终端:标注终端是用户侧(含专变、公变用户及台区关口)还是关口侧(仅针对变电站关口)
2、通讯规约:终端的通讯规约(老GPRS终端协同、东方电子为04规约,精正达为05规约
新GPRS终端精正达为698规约)3、终端类型:
