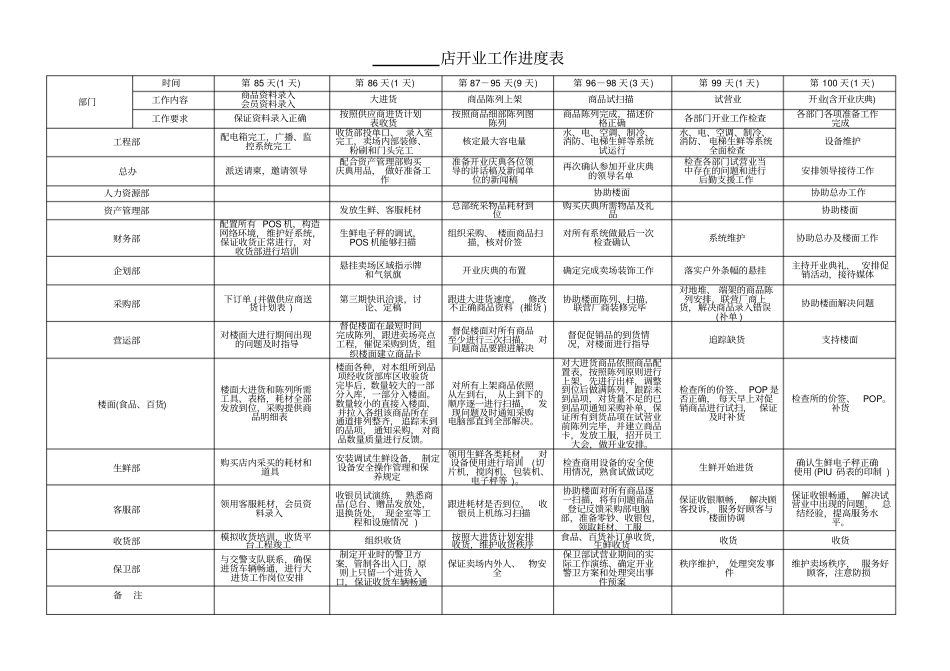

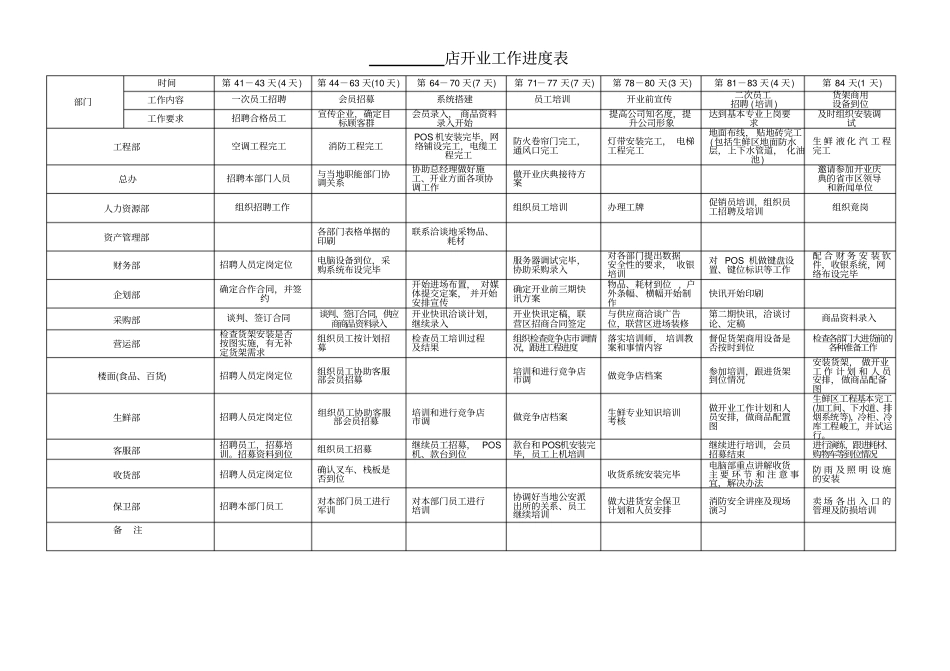

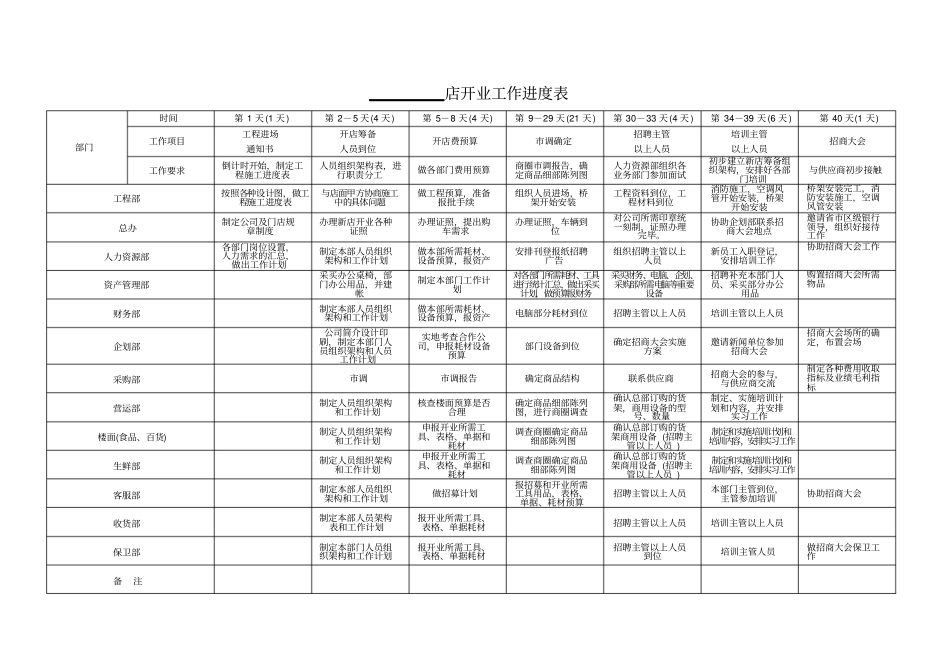

店开业工作进度表部门时间第1天(1天)第2-5天(4天)第5-8天(4天)第9-29天(21天)第30-33天(4天)第34-39天(6天)第40天(1天)工作项目工程进场通知书开店筹备人员到位开店费预算市调确定招聘主管以上人员培训主管以上人员招商大会工作要求倒计时开始,制定工程施工进度表人员组织架构表,进行职责分工做各部门费用预算商圈市调报告,确定商品细部陈列图人力资源部组织各业务部门参加面试初步建立新店筹备组织架构,安排好各部门培训与供应商初步接触工程部按照各种设计图,做工程施工进度表与店面甲方协商施工中的具体问题做工程预算,准备报批手续组织人员进场,桥架开始安装工程资料到位,工程材料到位消防施工,空调风管开始安装,桥架开始安装桥架安装完工,消防安装施工,空调风管安装总办制定公司及门店规章制度办理新店开业各种证照办理证照,提出购车需求办理证照,车辆到位对公司所需印章统一刻制,证照办理完毕
协助企划部联系招商大会地点邀请省市区级银行领导,组织好接待工作人力资源部各部门岗位设置,人力需求的汇总,做出工作计划制定本部人员组织架构和工作计划做本部所需耗材、设备预算,报资产安排刊登报纸招聘广告组织招聘主管以上人员新员工入职登记,安排培训工作协助招商大会工作资产管理部采买办公桌椅,部门办公用品,并建帐制定本部门工作计划对各部门所需耗材、工具进行统计汇总,做出采买计划,做预算报财务采买财务、电脑、企划、采购部所需电脑等重要设备招聘补充本部门人员、采买部分办公用品购置招商大会所需物品财务部制定本部人员组织架构和工作计划做本部所需耗材、设备预算,报资产电脑部分耗材到位招聘主管以上人员培训主管以上人员企划部公司简介设计印刷,制定本部门人员组织架构和人员工作计划实地考查合作公司,申报耗材设备预算部门设备到位确定招商大会实施方案邀请新闻单位参加招商大会招商大会场所的确定,布置会场采购部市调市调
