跨钟山路防护棚架施工方案1、工程概况六盘水机场高速公路钟山高架桥为2x30+30+50+30+37
2+30+5*30米简支T梁,其中第9跨于第十跨与钟山大道斜交,斜交角度为22o,梁底距离钟山高架桥路面为21
16m,梁面宽度为43
2m,最大梁高为2
0m,最小梁高为2

0m,30米简支T梁与钟山高架桥立面关系如图1-1所示
图1-1跨钟山高架桥立面图跨越处钟山高架桥为双向3车道,其道路总宽度为48m,车流量巨大
2、防护棚架方案概述为了确保梁板架设期间,下方钟山路行车安全,在钟山路上搭设防护棚架,防护棚架采用斜交斜做法
防护棚架立面如图2-1所示,平面布置如图2-2所示
防护棚架施工完成后,由于受防护棚架基础影响,高架桥将由双向六车道变为双向四车道通行

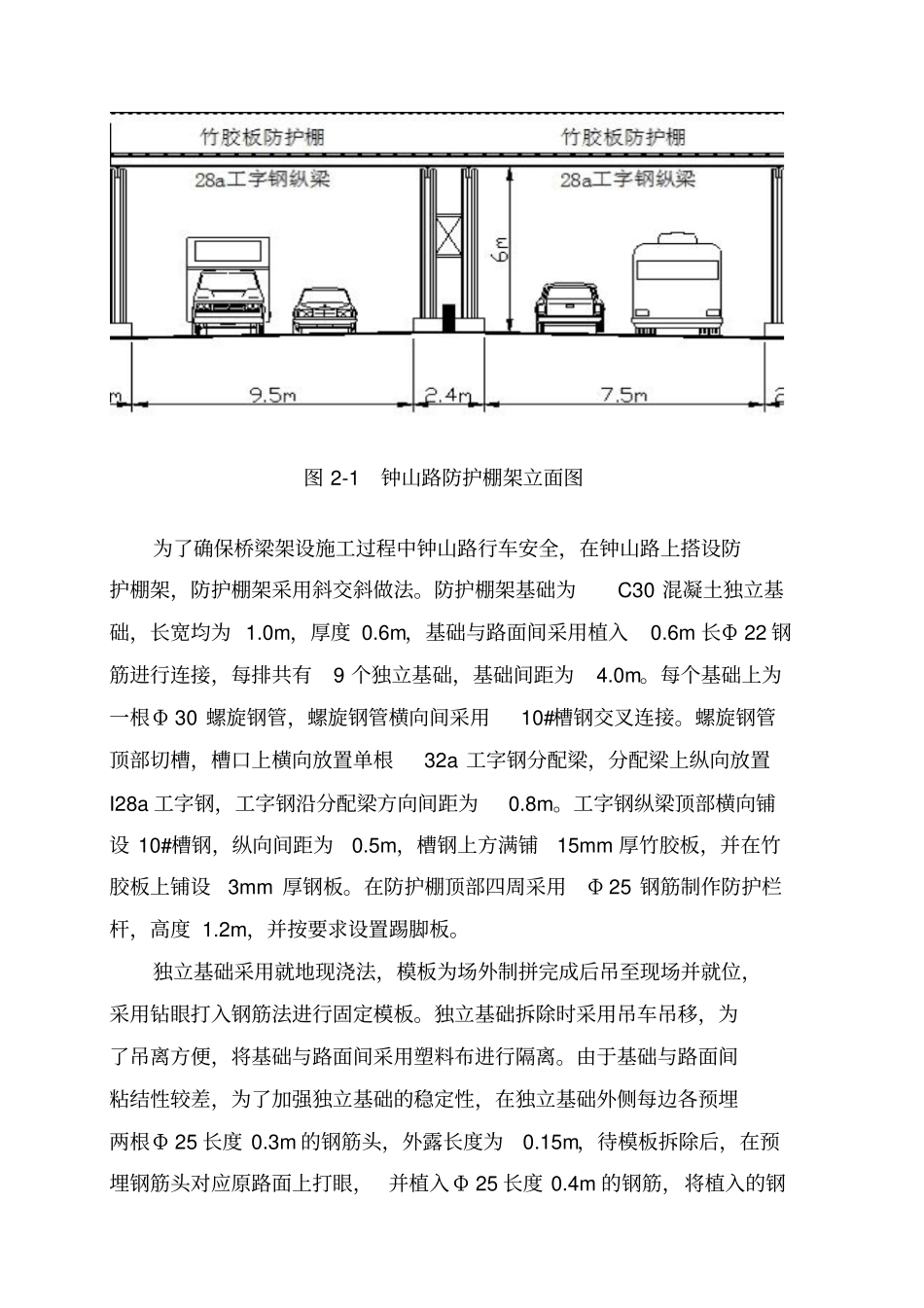

图2-1钟山路防护棚架立面图为了确保桥梁架设施工过程中钟山路行车安全,在钟山路上搭设防护棚架,防护棚架采用斜交斜做法
防护棚架基础为C30混凝土独立基础,长宽均为1
0m,厚度0
6m,基础与路面间采用植入0
6m长Φ22钢筋进行连接,每排共有9个独立基础,基础间距为4
每个基础上为一根Φ30螺旋钢管,螺旋钢管横向间采用10#槽钢交叉连接
螺旋钢管顶部切槽,槽口上横向放置单根32a工字钢分配梁,分配梁上纵向放置I28a工字钢,工字钢沿分配梁方向间距为0
工字钢纵梁顶部横向铺设10#槽钢,纵向间距为0
5m,槽钢上方满铺15mm厚竹胶板,并在竹胶板上铺设3mm厚钢板
在防护棚顶部四周采用Φ25钢筋制作防护栏杆,高度1
2m,并按要求设置踢脚板
独立基础采用就地现浇法,模板为场外制拼完成后吊至现场并就位,采用钻眼打入钢筋法进行固定模板
独立基础拆除时采用吊车吊移,为了吊离方便,将基础与路面间采用塑料布进行隔离

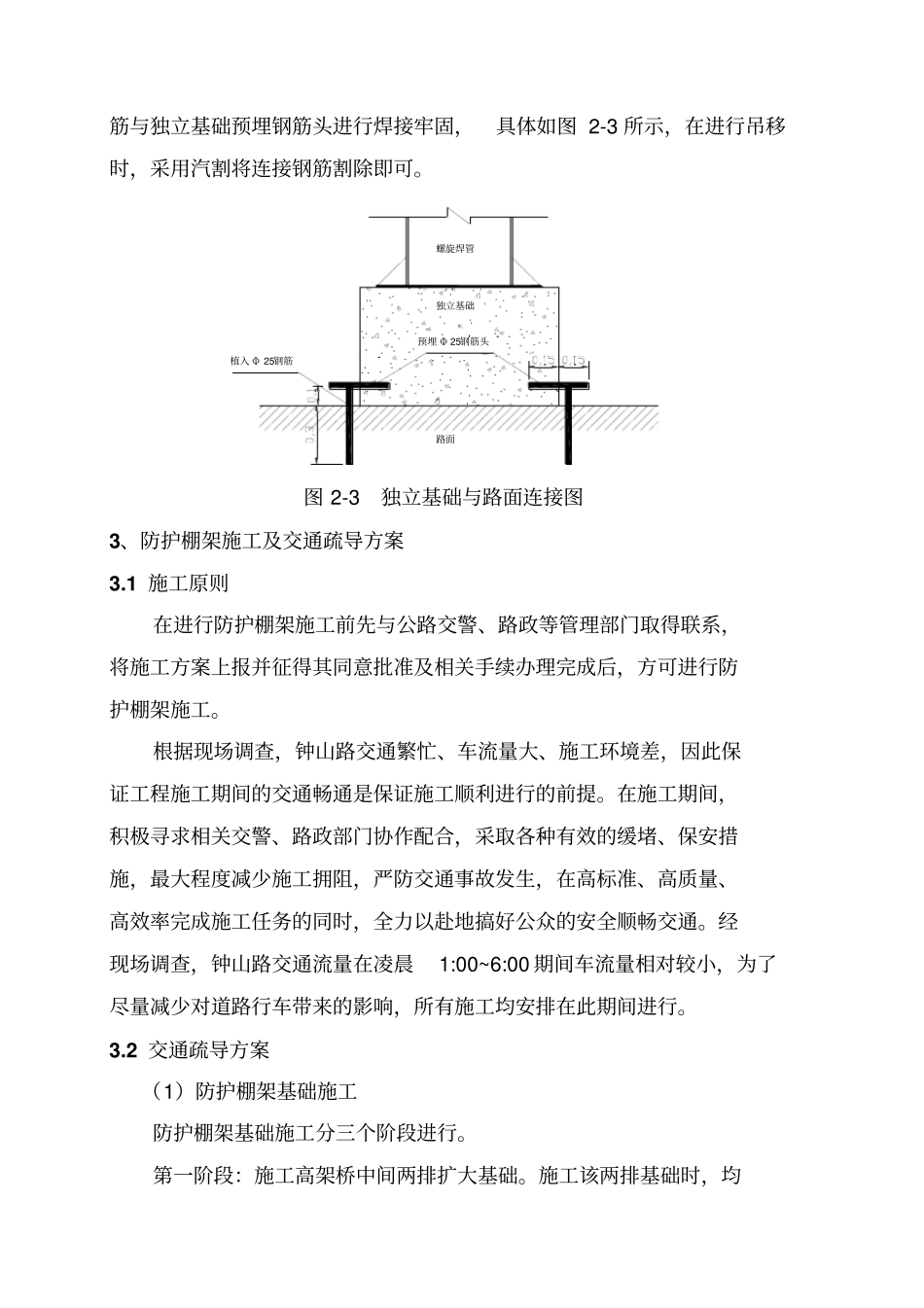

由于基础与路面间粘结性较差,为了加强独立基础的稳定性,在独立基础外侧每边各预埋两根Φ25长度0
