技术交底记录工程名称新建杭长铁路客运专线浙江段HCZJ-5标技术交底单位中铁五局杭长铁路客运专线浙江段项目经理部一分部交底项目路基CFG桩施工技术交底交底日期年月日交底依据:1、《高速铁路路基工程施工质量验收标准》【TB-10751-2010】等验收标准

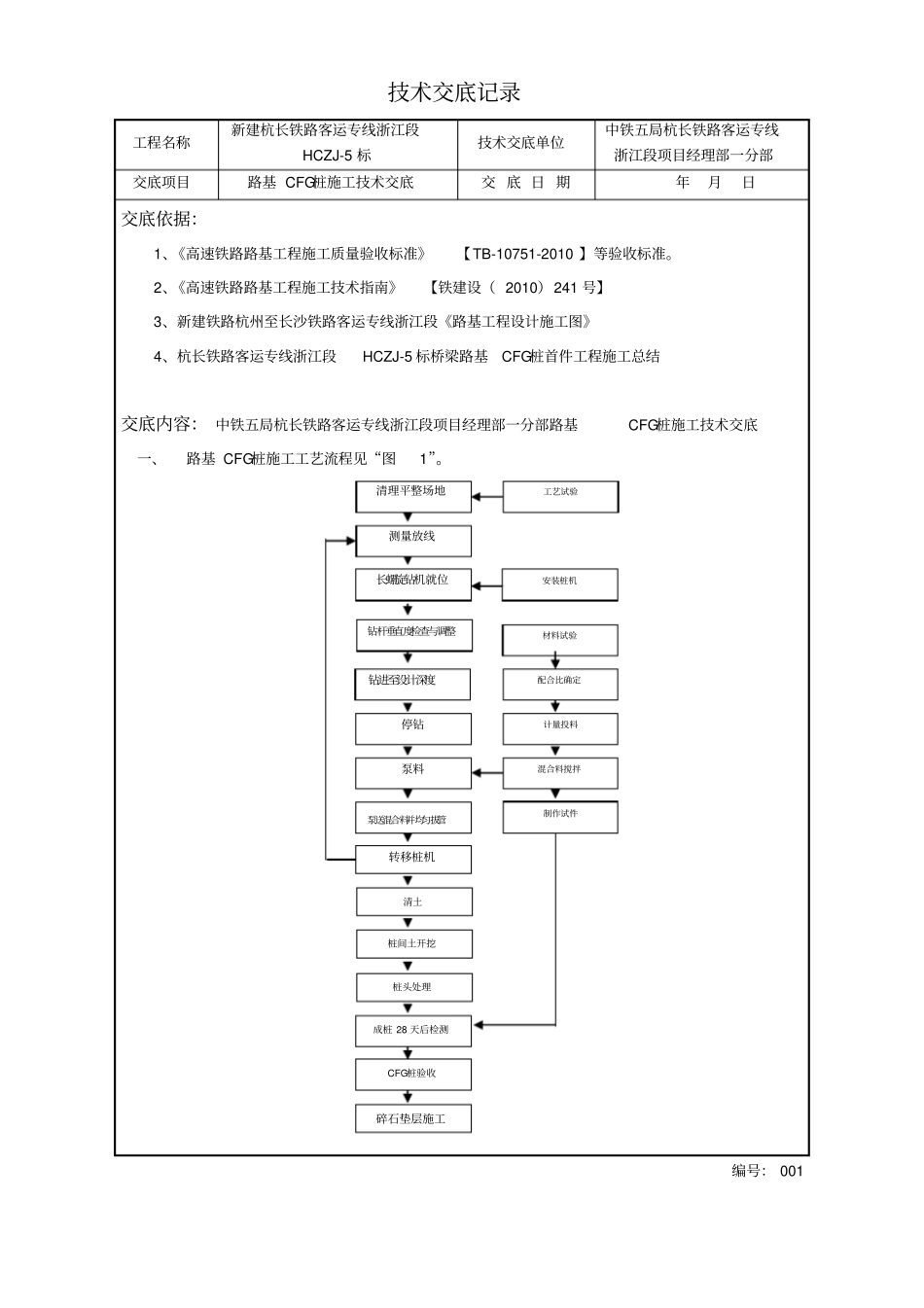

2、《高速铁路路基工程施工技术指南》【铁建设(2010)241号】3、新建铁路杭州至长沙铁路客运专线浙江段《路基工程设计施工图》4、杭长铁路客运专线浙江段HCZJ-5标桥梁路基CFG桩首件工程施工总结交底内容:中铁五局杭长铁路客运专线浙江段项目经理部一分部路基CFG桩施工技术交底一、路基CFG桩施工工艺流程见“图1”
编号:001清理平整场地长螺旋钻机就位钻进至设计深度泵料转移桩机测量放线停钻泵送混合料并均匀拔管碎石垫层施工成桩28天后检测工艺试验安装桩机混合料搅拌计量投料配合比确定材料试验制作试件钻杆垂直度检查与调整清土桩间土开挖桩头处理CFG桩验收技术交底记录工程名称新建杭长铁路客运专线浙江段HCZJ-5标技术交底单位中铁五局杭长铁路客运专线浙江段项目经理部一分部交底项目路基CFG桩施工技术交底交底日期年月日二、路基CFG桩施工方法CFG桩施工一般优先采用间隔跳打法,也可采用连打法
具体的施工方法由现场试验来确定
三、路基CFG桩施工技术要求1)施工准备
核查地质资料,结合设计参数,选择合适的施工机械和施工方法
平整场地,清除障碍物,标记处理场地范围内地下构造物及管线
测量放线,定出控制轴线和边线,打桩并标识
施工前进行成桩工艺试验,确定施工工艺和参数
2)施工顺序CFG桩施工一般优先采用间隔跳打法,也可采用连打法
具体的施工方法由现场试验来确定
连打法易造成邻桩被挤碎或缩颈,在粘性土中易造成地面隆起,跳打法不易发生上述现象;但土层较硬时,在已打桩中间补打新桩,可能造成已打桩被振裂或振断

在软土中,桩距较大可采用隔桩跳
