边坡防护植草技术交底编号工程名称施工单位路基四队分项工程名称交底提要技术交底交底内容:一、工程概况根据本工程沿线的岩土性质及气候水文条件,全线路基边坡采用“以植被防护为主,工程防护与植被防护相结合”的边坡防护措施
植被防护是利用植被涵水固土的作用稳定岩土边坡并美化生态环境的一项新技术
对于土质边坡或风化软质岩石边坡,一般采用植草护坡
植草应采用客土喷播技术,为了提高坡面植草防护的效果,边坡高度大于3
0m时,均铺设三维网土工网垫
填方路段,边坡高度小于4
0m时,一般在边坡上采取植草防护,边坡高度大于4
0m时,一般采用浆砌片石方格或拱形骨架护坡及植草防护
挖方路段,土质边坡及基岩全风化带边坡一般采用植草防护且边坡高度较大时在坡脚设置1~1
二、施工准备1、工期安排施工工期安排:绿化作业班组须在3个月时间完成本段路基植被防护的全部工程
2、劳动力组织为了保证能够按时完成本段路基防护施工,中途不因人员问题而停工,劳动力应有足够的保证,可根据施工现场需要动态调整

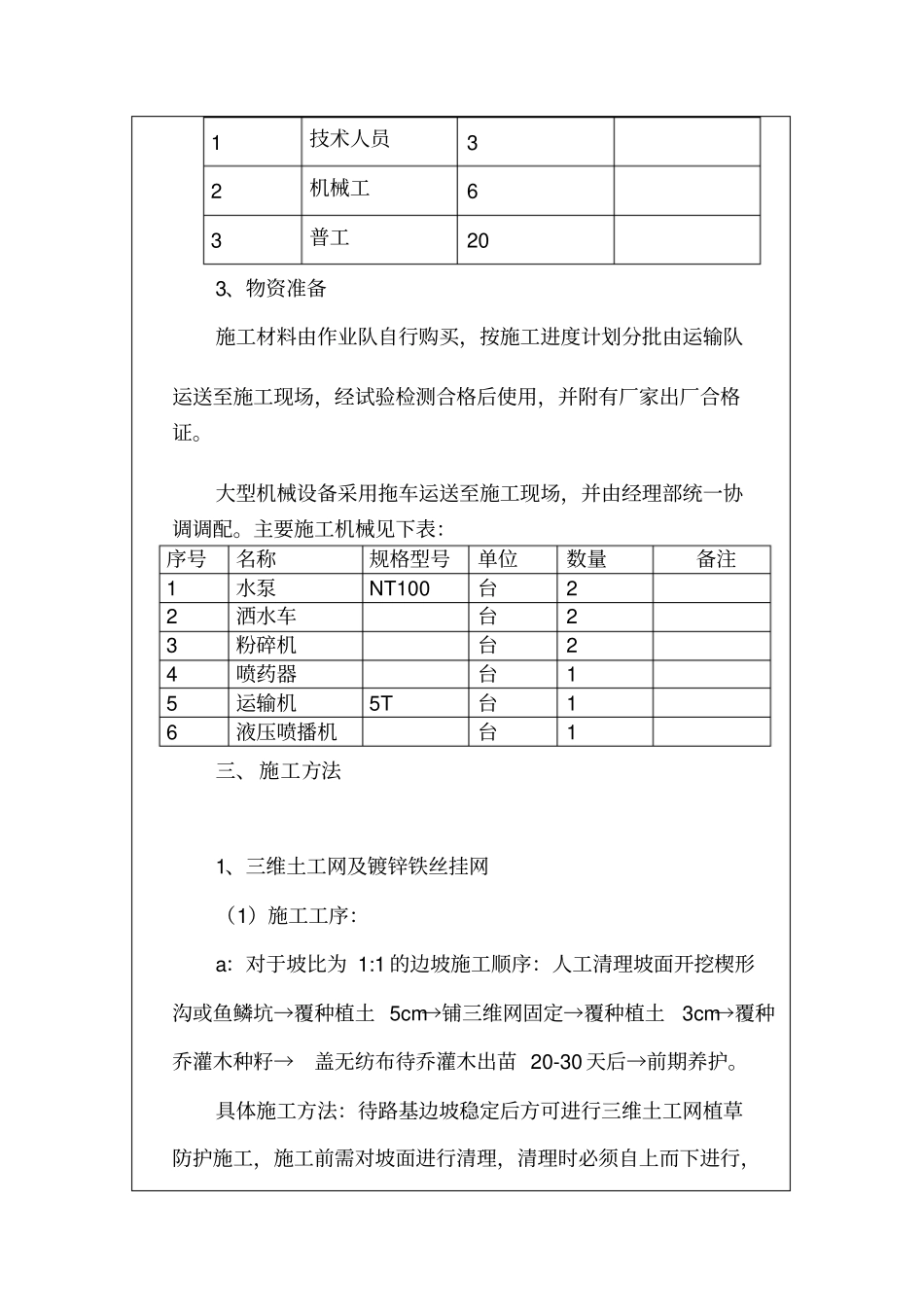

劳动力组织情况见下表:劳动力组织表序号工作内容人数备注3、物资准备施工材料由作业队自行购买,按施工进度计划分批由运输队运送至施工现场,经试验检测合格后使用,并附有厂家出厂合格证
大型机械设备采用拖车运送至施工现场,并由经理部统一协调调配
主要施工机械见下表:序号名称规格型号单位数量备注1水泵NT100台22洒水车台23粉碎机台24喷药器台15运输机5T台16液压喷播机台1三、施工方法1、三维土工网及镀锌铁丝挂网(1)施工工序:a:对于坡比为1:1的边坡施工顺序:人工清理坡面开挖楔形沟或鱼鳞坑→覆种植土5cm→铺三维网固定→覆种植土3cm→覆种乔灌木种籽→盖无纺布待乔灌木出苗20-30天后→前期养护
具体施工方法:待路基边坡稳定后方可进行三维土工网植草防护施工,施工前需对坡面进行清理,清理时必须自上而下进行,
