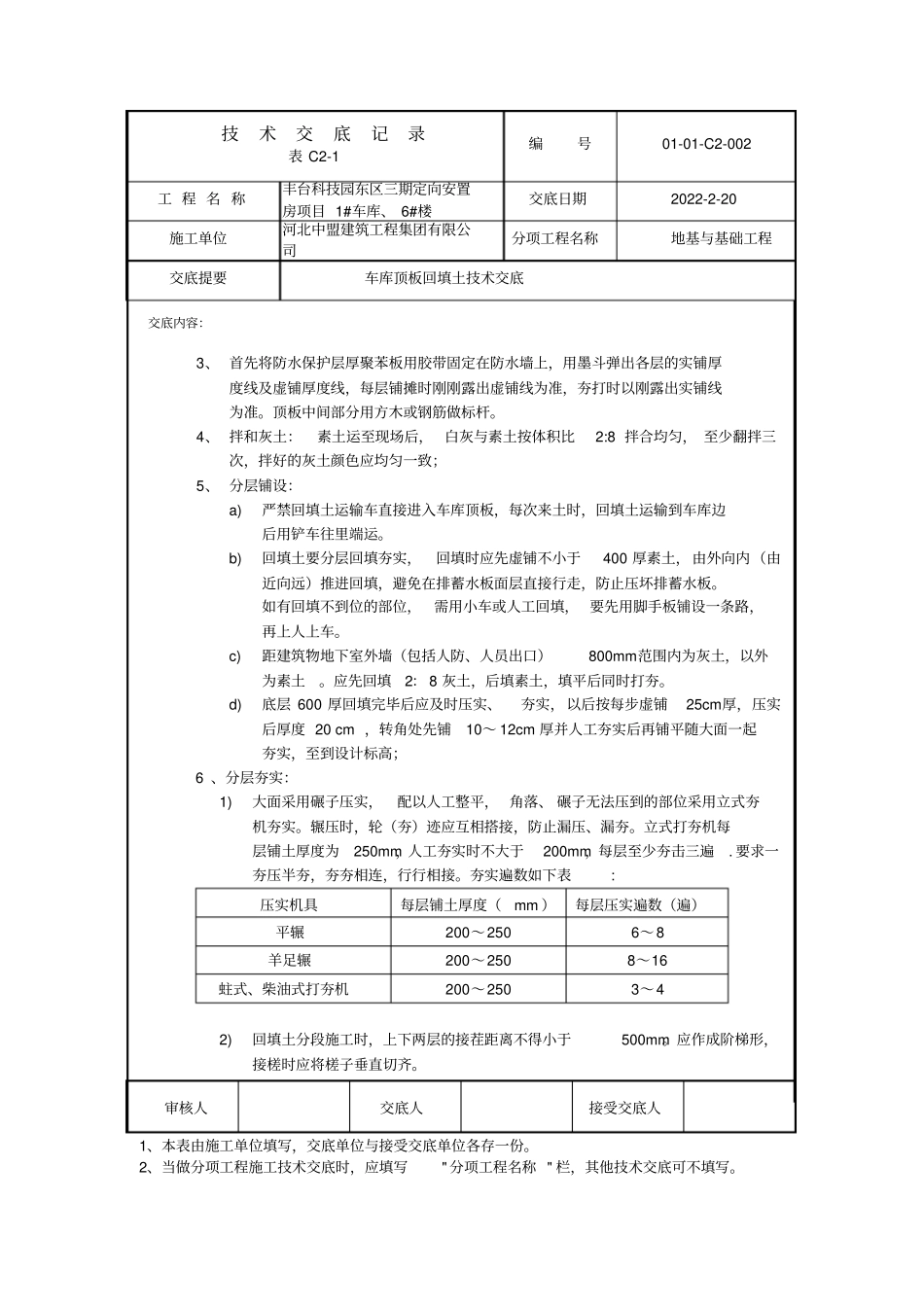

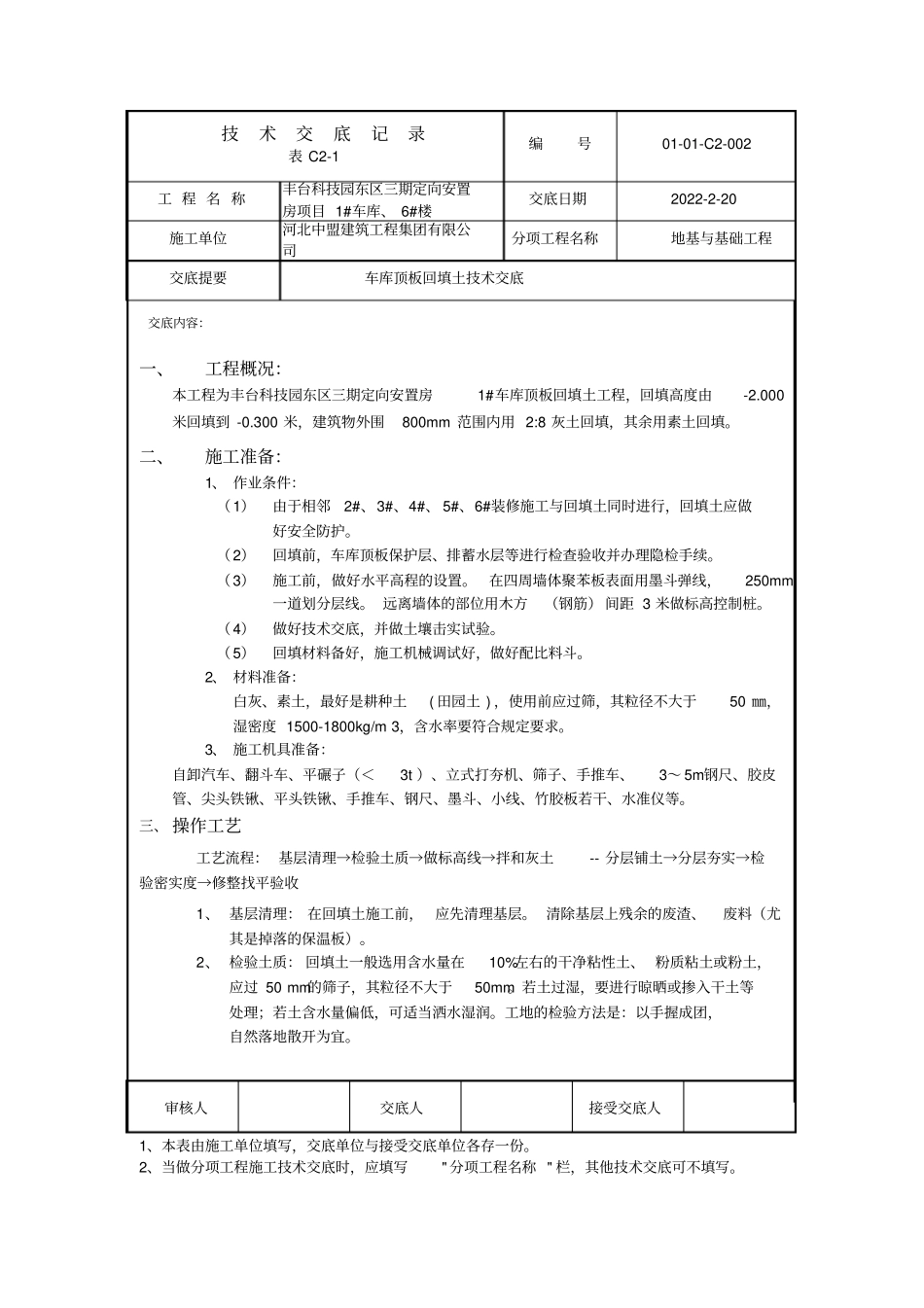

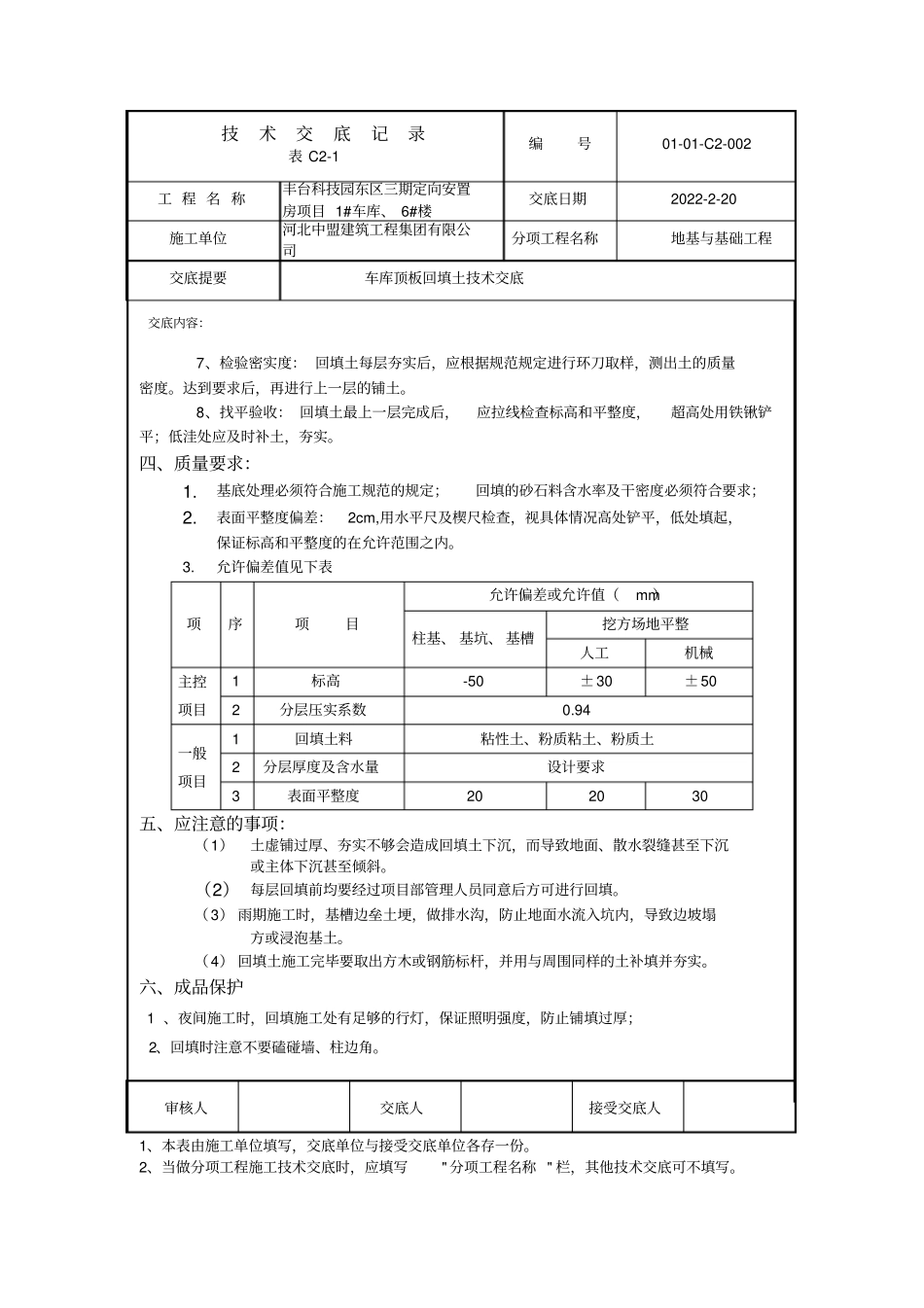

技术交底记录表C2-1编号01-01-C2-002工程名称丰台科技园东区三期定向安置房项目1#车库、6#楼交底日期2022-2-20施工单位河北中盟建筑工程集团有限公司分项工程名称地基与基础工程交底提要车库顶板回填土技术交底交底内容:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写
一、工程概况:本工程为丰台科技园东区三期定向安置房1#车库顶板回填土工程,回填高度由-2
000米回填到-0
300米,建筑物外围800mm范围内用2:8灰土回填,其余用素土回填
二、施工准备:1、作业条件:(1)由于相邻2#、3#、4#、5#、6#装修施工与回填土同时进行,回填土应做好安全防护
(2)回填前,车库顶板保护层、排蓄水层等进行检查验收并办理隐检手续
(3)施工前,做好水平高程的设置
在四周墙体聚苯板表面用墨斗弹线,250mm一道划分层线
远离墙体的部位用木方(钢筋)间距3米做标高控制桩
(4)做好技术交底,并做土壤击实试验
(5)回填材料备好,施工机械调试好,做好配比料斗
2、材料准备:白灰、素土,最好是耕种土(田园土),使用前应过筛,其粒径不大于50㎜,湿密度1500-1800kg/m3,含水率要符合规定要求
3、施工机具准备:自卸汽车、翻斗车、平碾子(<3t)、立式打夯机、筛子、手推车、3~5m钢尺、胶皮管、尖头铁锹、平头铁锹、手推车、钢尺、墨斗、小线、竹胶板若干、水准仪等
三、操作工艺工艺流程:基层清理→检验土质→做标高线→拌和灰土--分层铺土→分层夯实→检验密实度→修整找平验收1、基层清理:在回填土施工前,应先清理基层
清除基层上残余的废渣、废料(尤其是掉落的保温板)
2、检验土质:回填土一般选用含水量在10%左右的干净粘性土、粉质粘土或粉土,应过50mm的筛子,其粒
