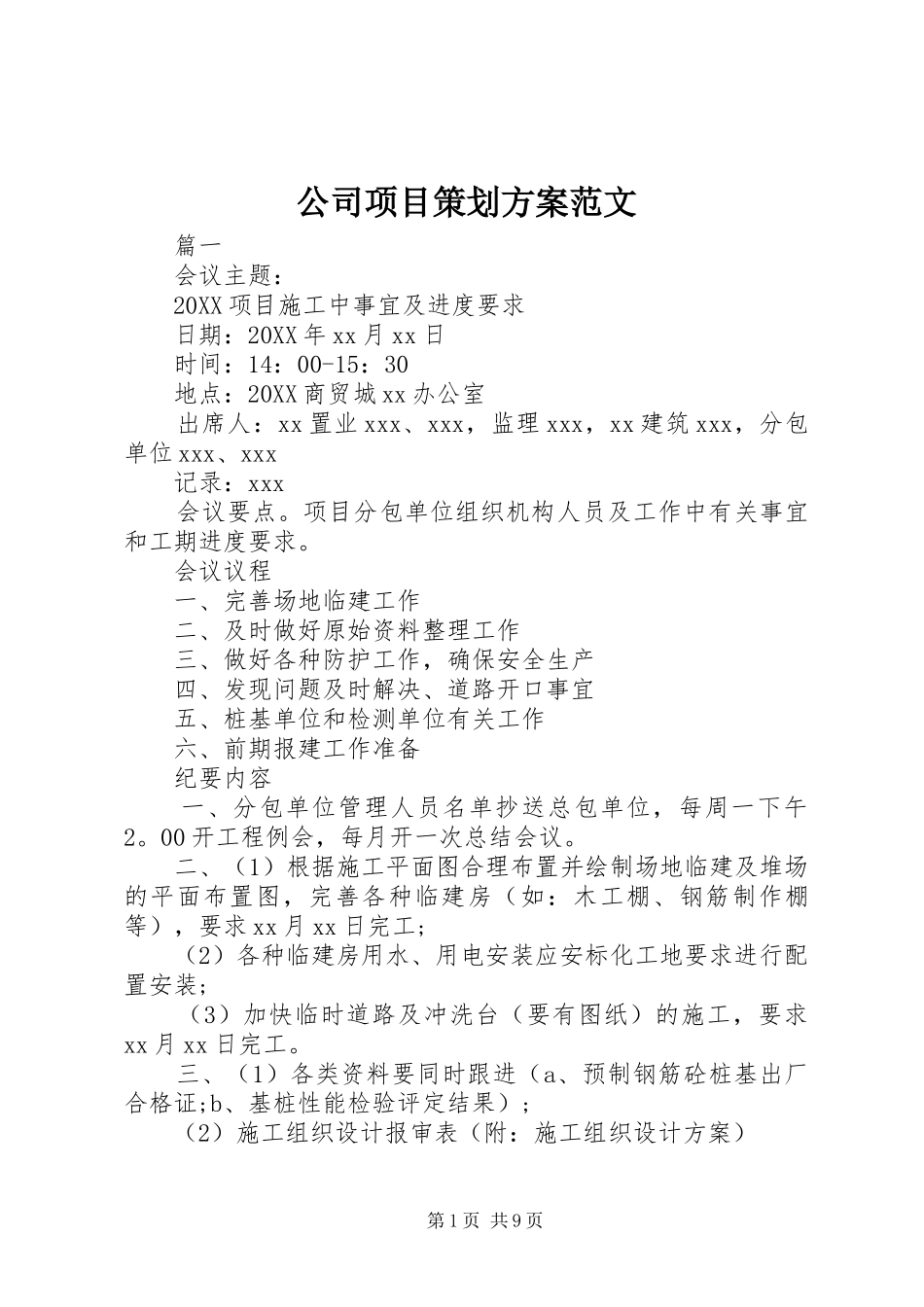

公司项目策划方案范文篇一会议主题:20XX项目施工中事宜及进度要求日期:20XX年xx月xx日时间:14:00-15:30地点:20XX商贸城xx办公室出席人:xx置业xxx、xxx,监理xxx,xx建筑xxx,分包单位xxx、xxx记录:xxx会议要点
项目分包单位组织机构人员及工作中有关事宜和工期进度要求
会议议程一、完善场地临建工作二、及时做好原始资料整理工作三、做好各种防护工作,确保安全生产四、发现问题及时解决、道路开口事宜五、桩基单位和检测单位有关工作六、前期报建工作准备纪要内容一、分包单位管理人员名单抄送总包单位,每周一下午2
00开工程例会,每月开一次总结会议
二、(1)根据施工平面图合理布置并绘制场地临建及堆场的平面布置图,完善各种临建房(如:木工棚、钢筋制作棚等),要求xx月xx日完工;(2)各种临建房用水、用电安装应安标化工地要求进行配置安装;(3)加快临时道路及冲洗台(要有图纸)的施工,要求xx月xx日完工

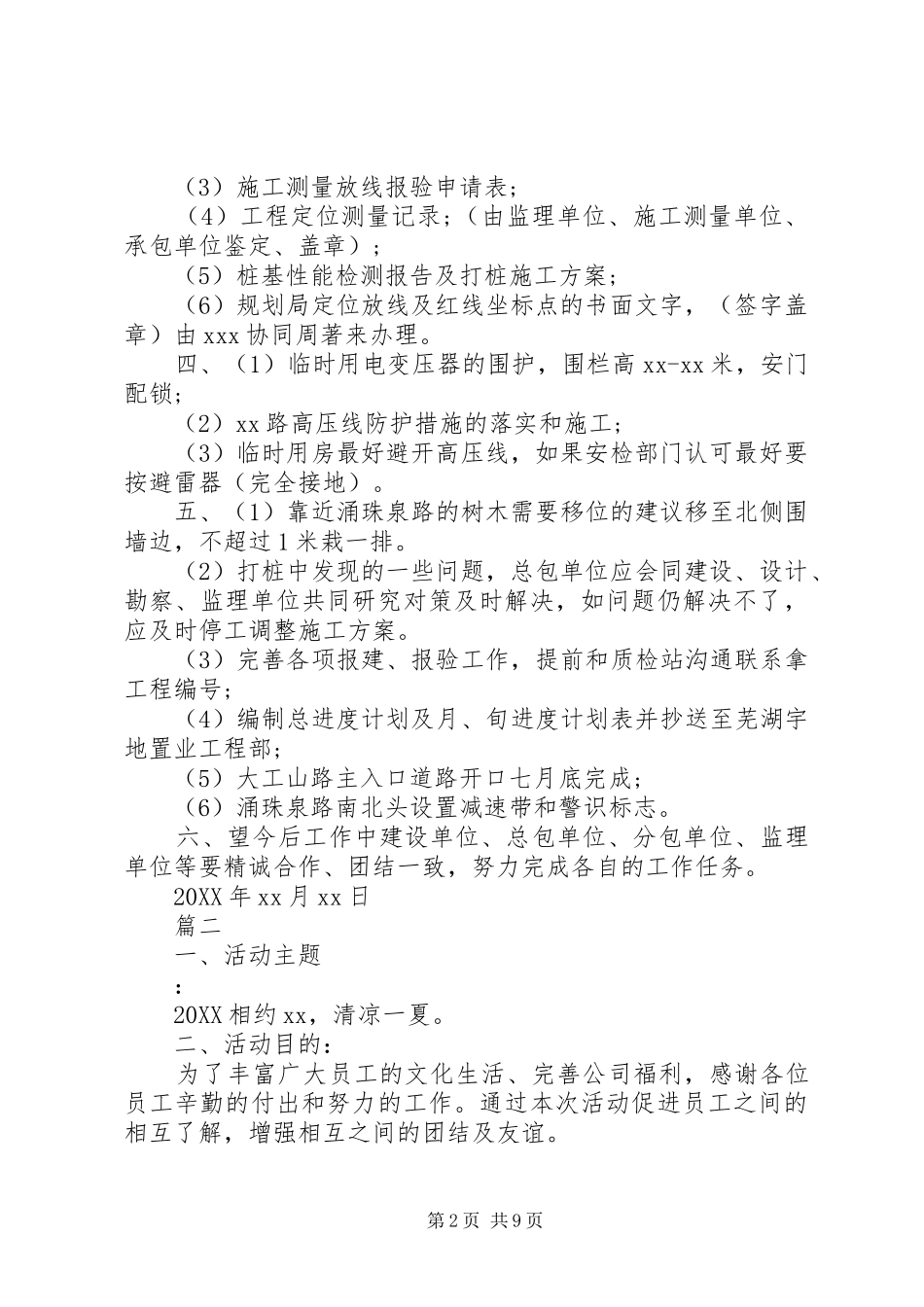

三、(1)各类资料要同时跟进(a、预制钢筋砼桩基出厂合格证;b、基桩性能检验评定结果);(2)施工组织设计报审表(附:施工组织设计方案)第1页共9页(3)施工测量放线报验申请表;(4)工程定位测量记录;(由监理单位、施工测量单位、承包单位鉴定、盖章);(5)桩基性能检测报告及打桩施工方案;(6)规划局定位放线及红线坐标点的书面文字,(签字盖章)由xxx协同周著来办理
四、(1)临时用电变压器的围护,围栏高xx-xx米,安门配锁;(2)xx路高压线防护措施的落实和施工;(3)临时用房最好避开高压线,如果安检部门认可最好要按避雷器(完全接地)
五、(1)靠近涌珠泉路的树木需要移位的建议移至北侧围墙边,不超过1米栽一排
(2)打桩中发现的一些问题,总包单位应会同建设、设计、勘察、监理单位共同研究对策及时解决,如问题仍解决不了,应及时停工调整施工方案
