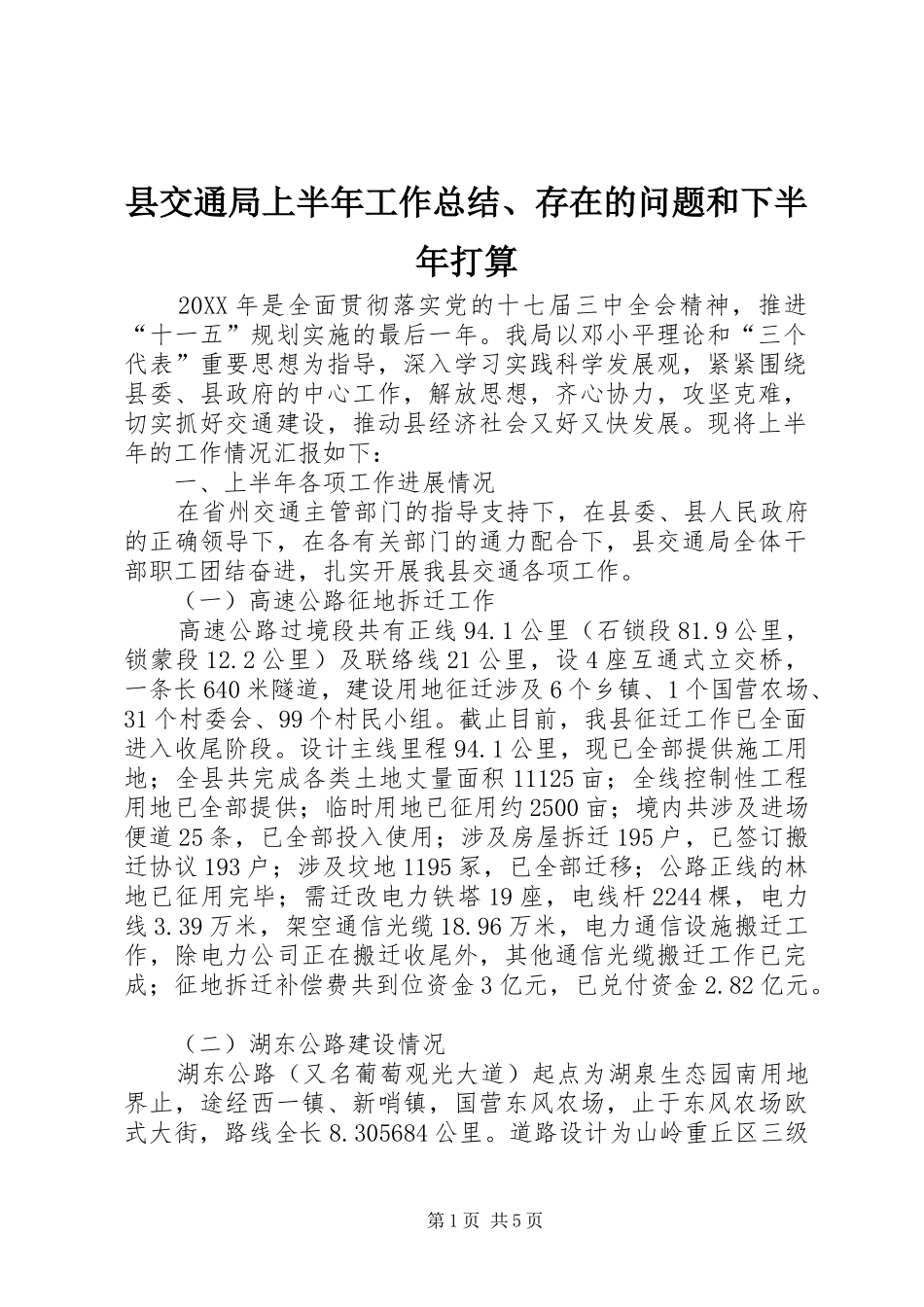

县交通局上半年工作总结、存在的问题和下半年打算20XX年是全面贯彻落实党的十七届三中全会精神,推进“十一五”规划实施的最后一年
我局以邓小平理论和“三个代表”重要思想为指导,深入学习实践科学发展观,紧紧围绕县委、县政府的中心工作,解放思想,齐心协力,攻坚克难,切实抓好交通建设,推动县经济社会又好又快发展
现将上半年的工作情况汇报如下:一、上半年各项工作进展情况在省州交通主管部门的指导支持下,在县委、县人民政府的正确领导下,在各有关部门的通力配合下,县交通局全体干部职工团结奋进,扎实开展我县交通各项工作
(一)高速公路征地拆迁工作高速公路过境段共有正线94
1公里(石锁段81
9公里,锁蒙段12
2公里)及联络线21公里,设4座互通式立交桥,一条长640米隧道,建设用地征迁涉及6个乡镇、1个国营农场、31个村委会、99个村民小组
截止目前,我县征迁工作已全面进入收尾阶段
设计主线里程94
1公里,现已全部提供施工用地;全县共完成各类土地丈量面积11125亩;全线控制性工程用地已全部提供;临时用地已征用约2500亩;境内共涉及进场便道25条,已全部投入使用;涉及房屋拆迁195户,已签订搬迁协议193户;涉及坟地1195冢,已全部迁移;公路正线的林地已征用完毕;需迁改电力铁塔19座,电线杆2244棵,电力线3
39万米,架空通信光缆18
96万米,电力通信设施搬迁工作,除电力公司正在搬迁收尾外,其他通信光缆搬迁工作已完成;征地拆迁补偿费共到位资金3亿元,已兑付资金2
(二)湖东公路建设情况湖东公路(又名葡萄观光大道)起点为湖泉生态园南用地界止,途经西一镇、新哨镇,国营东风农场,止于东风农场欧式大街,路线全长8
305684公里
道路设计为山岭重丘区三级第1页共5页公路,路基宽24
0米,行车道水泥混凝土路面宽8
0米(双车道)+28
0米绿化带,预计投资7000万元
