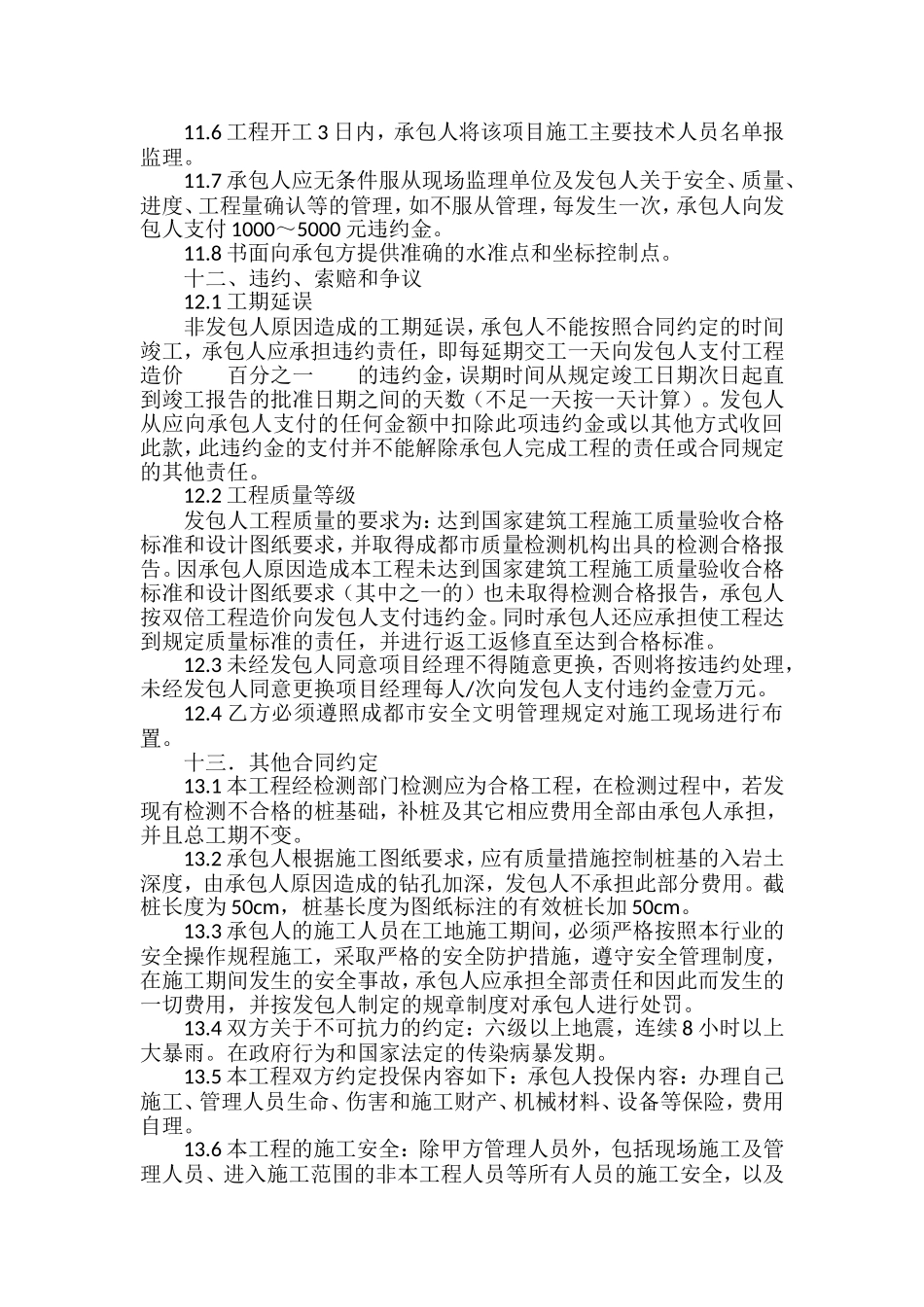

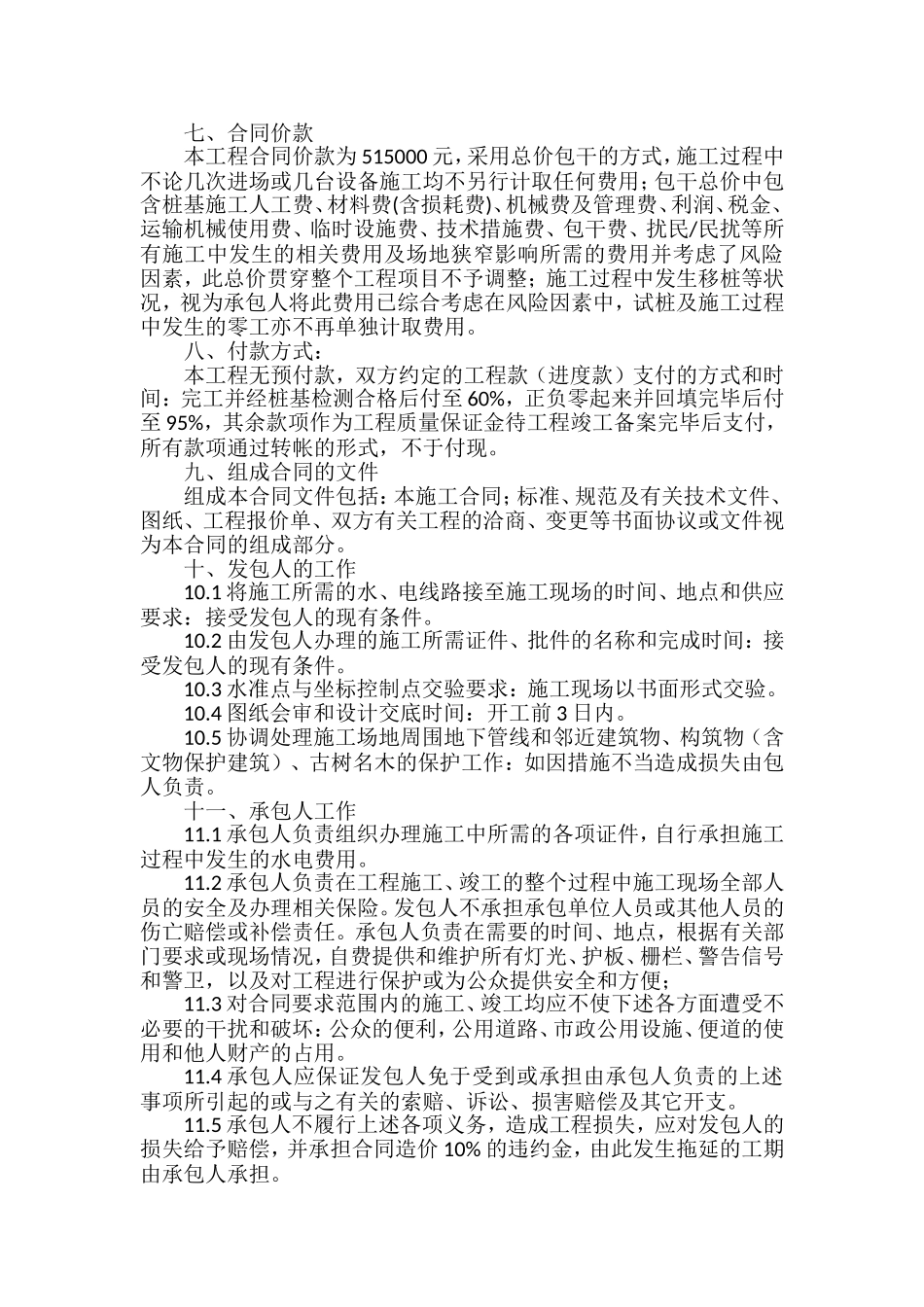

CFG桩地基处理施工合同发包人(全称):四川川物汽车进出口贸易总公司承包人(全称):核工业四川岩土工程有限公司依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其他有关法律,行政法规,遵循平等、自愿、公平和诚实信用的原则,双方就本工程施工事项协商一致,订立本合同
一、工程概况工程名称:成都日月产业发展股份有限公司维修车间工程CFG桩地基处理工程地点:成都市机场路工程内容:CFG桩地基处理二、工程承包范围及方式承包范围:进行CFG桩施工图设计、报审、施工(设备进出场、土方开挖、沉桩、破桩头、桩间土清理、褥垫层、静载和低应变桩检)以及其他未说明事项等全部内容
承包方式:包工包料三、合同工期:2012年1月8日至2012年2月28日四、图纸:承包人根据发包人提供的地质资料和结构设计图纸进行合理设计,并完善图纸签字、盖章和审图,并提供图审后的蓝图8份
五、质量标准及验收5
1、工程质量标准:达到国家建筑工程施工质量验收规范及复合地基承载力不小于300KP的设计要求,并取得相关合格证明资料
2过程控制:打桩时对桩长及入岩土的深度由监理公司及发包人验收确认,施工和检测过程监理单位派员全过程旁站,监理不在施工现场不得私自进行作业,并做好全过程旁站和逐桩原始记录,签字手续完善,承包单位应采用专业手段保证工程质量
3检测验收:桩基施工完毕并达到规定的龄期后要进行桩的完整性和静载实验,静载实验检测频率不小于1%,完整性检测数量不少于总数的20%,采用双控,检测由有资质的三方检测单位检测,检测单位对检测结果的真实性负责
4不合格品处理:施工完毕后检测结果达不到设计承载力的要求,但经过原设计单位的复核,实测承载力在设计承载力安全允许偏差范围内,可以进行验收;若经过原设计单位检算仍不能满足结构稳定和安全性能时,严禁进行验收,承包方负责承担全部责任:返工并承担建设单位因工期延误所造成
