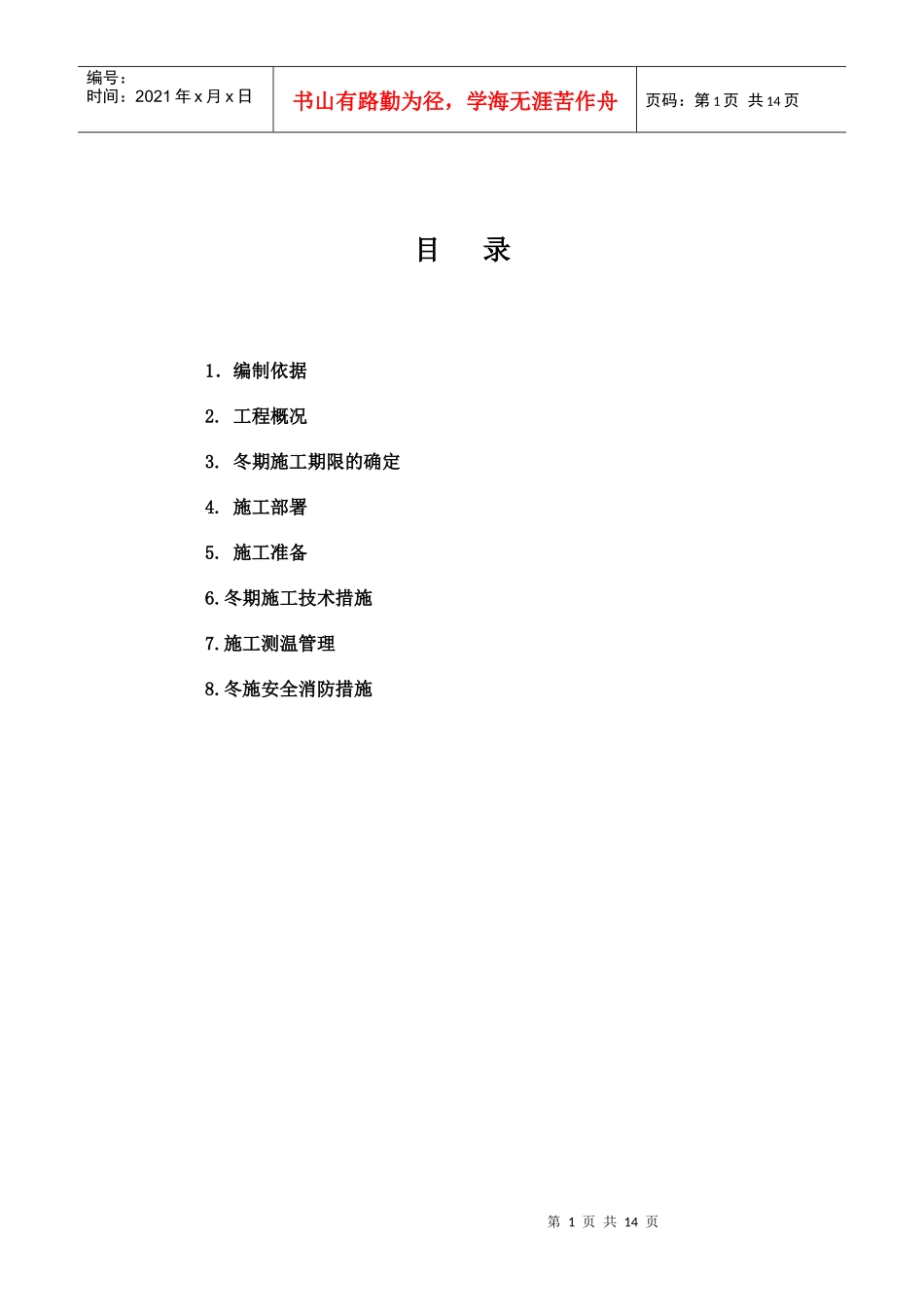

第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共14页目录1.编制依据2
冬期施工期限的确定4
冬期施工技术措施7
施工测温管理8
冬施安全消防措施第2页共14页第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共14页1
1河北师大新校区教师学生活动中心工程图纸;1
2《建筑工程冬期施工规程》(JGJ104—97);1
3《混凝土结构工程施工质量验收规范》(GB50204—2002);1
4《建筑工程施工质量验收统一标准》(GB50300—2001);1
5河北师大新校区教师学生活动中心工程施工组织设计;2
工程概况河北师范大学新校区师生活动中心工程位于石家庄市南二环以南、裕翔街以西、仓丰路以北、建设大街以东
由河北师范大学自筹资金投资建设
河北北方绿野建筑设计有限公司负责设计
该工程项目建筑面积11436平方米,地上3层,框架结构
本工程的特点为:工期短,并且主体工程恰逢雨季,室内装修工程恰逢冬季;框架结构工程的围护结构多为填充墙
针对这些特点,施工过程中应注意搞好施工总体部署,作好施工协调;采取切实有效的冬雨季施工措施;采取可行有效的技术措施保证结构施工不出现问题;并注意采取措施,防止砌筑和抹灰空鼓、开裂等质量通病
冬期施工期限的确定冬季施工的起止日期为:当冬天到来时,如连续五天的日平均气温稳定在5℃以下,则此5d的第一天为进入冬季施工的初日,当气温转暖时,最后一个5d的日平均气温稳定在5°C以上,则此5d的最后一天为冬季施工的终日
(日平均气温是1d内2、8、14和20时等4次室外气温观测结果的平均值,这是在地面以上1
5m处,并远离热源的地方测得的)
项目部试验室从11月10日起开始由专人对大气进行测温工作,直至冬期施工结束,建立记录台帐
