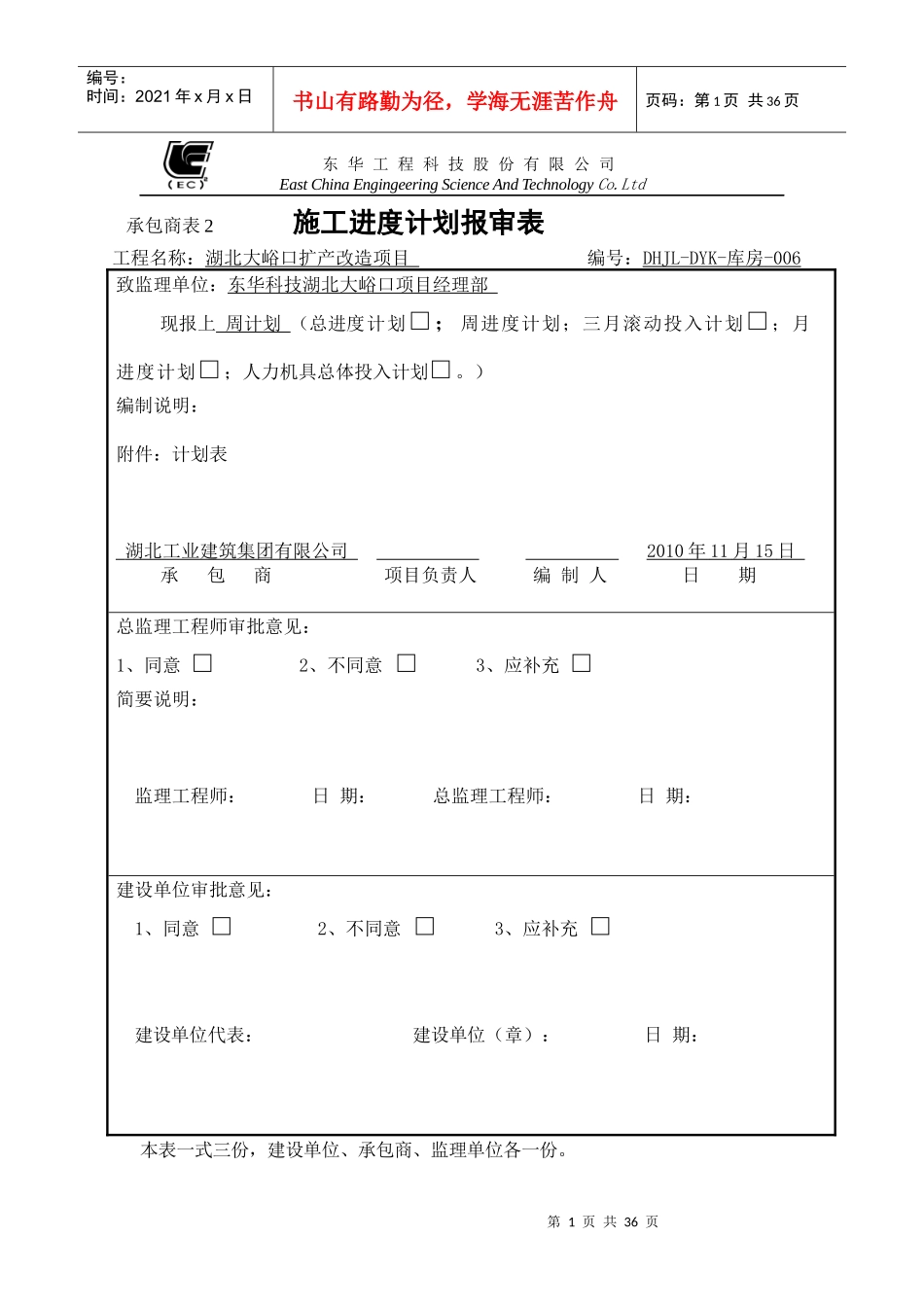

第1页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共36页东华工程科技股份有限公司EastChinaEngingeeringScienceAndTechnologyCo
Ltd承包商表2施工进度计划报审表工程名称:湖北大峪口扩产改造项目编号:DHJL-DYK-库房-006致监理单位:东华科技湖北大峪口项目经理部现报上周计划(总进度计划□;周进度计划;三月滚动投入计划□;月进度计划□;人力机具总体投入计划□
)编制说明:附件:计划表湖北工业建筑集团有限公司2010年11月15日承包商项目负责人编制人日期总监理工程师审批意见:1、同意□2、不同意□3、应补充□简要说明:监理工程师:日期:总监理工程师:日期:建设单位审批意见:1、同意□2、不同意□3、应补充□建设单位代表:建设单位(章):日期:本表一式三份,建设单位、承包商、监理单位各一份

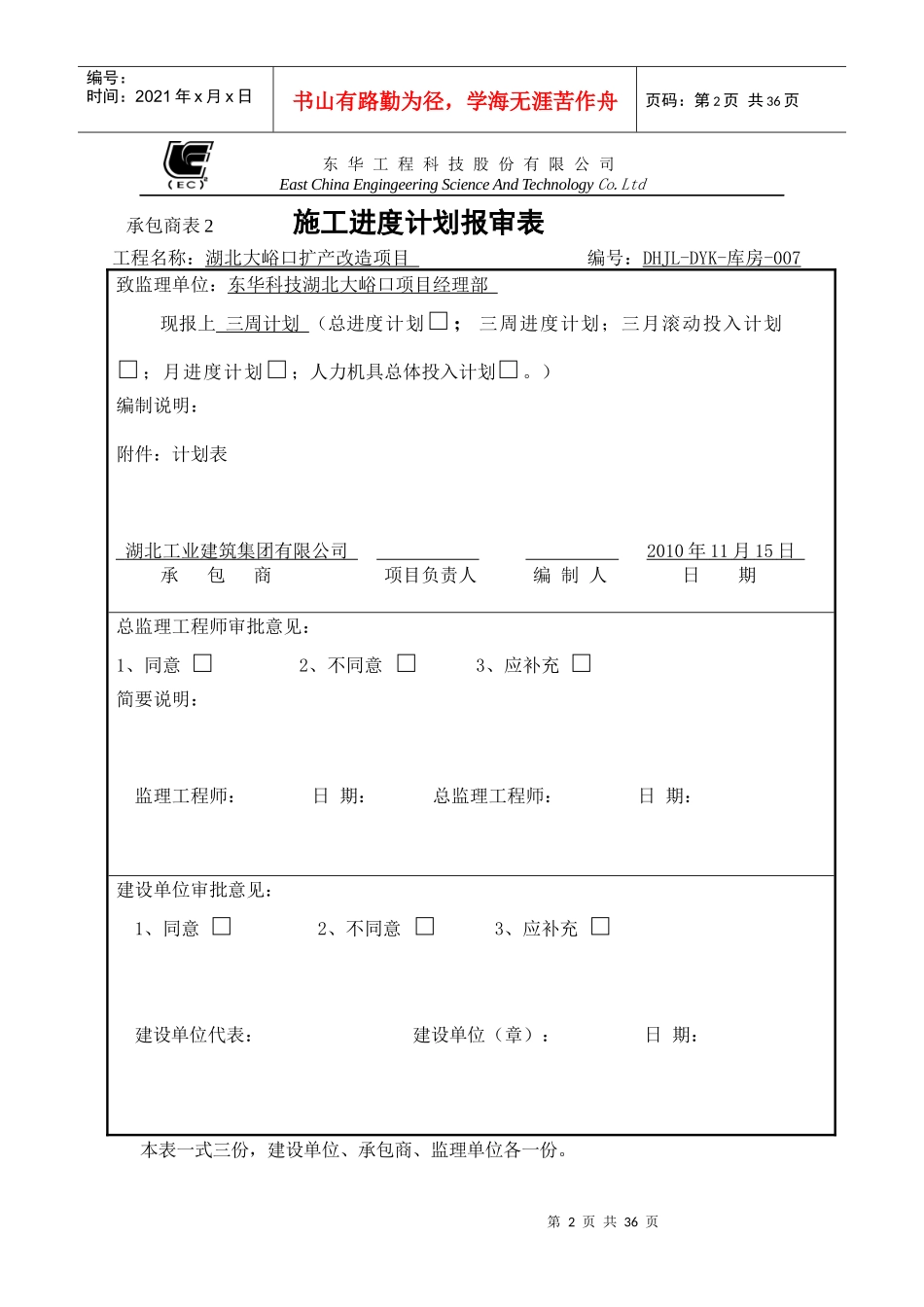

第2页共36页第1页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共36页东华工程科技股份有限公司EastChinaEngingeeringScienceAndTechnologyCo

Ltd承包商表2施工进度计划报审表工程名称:湖北大峪口扩产改造项目编号:DHJL-DYK-库房-007致监理单位:东华科技湖北大峪口项目经理部现报上三周计划(总进度计划□;三周进度计划;三月滚动投入计划□;月进度计划□;人力机具总体投入计划□
)编制说明:附件:计划表湖北工业建筑集团有限公司2010年11月15日承包商项目负责人编制人日期总监理工程师审批意见:1、同意□2、不同意□3、应补充□简要说明:监理工程师:日期:总监理工程师:日期:建设单位审批意见:1、同意□2、不同意□3、应补充□建设单位代表:建设单位(章):日期:本表一式三份,建设单位、承包商、监理单位各一份
第3页共36页第2
