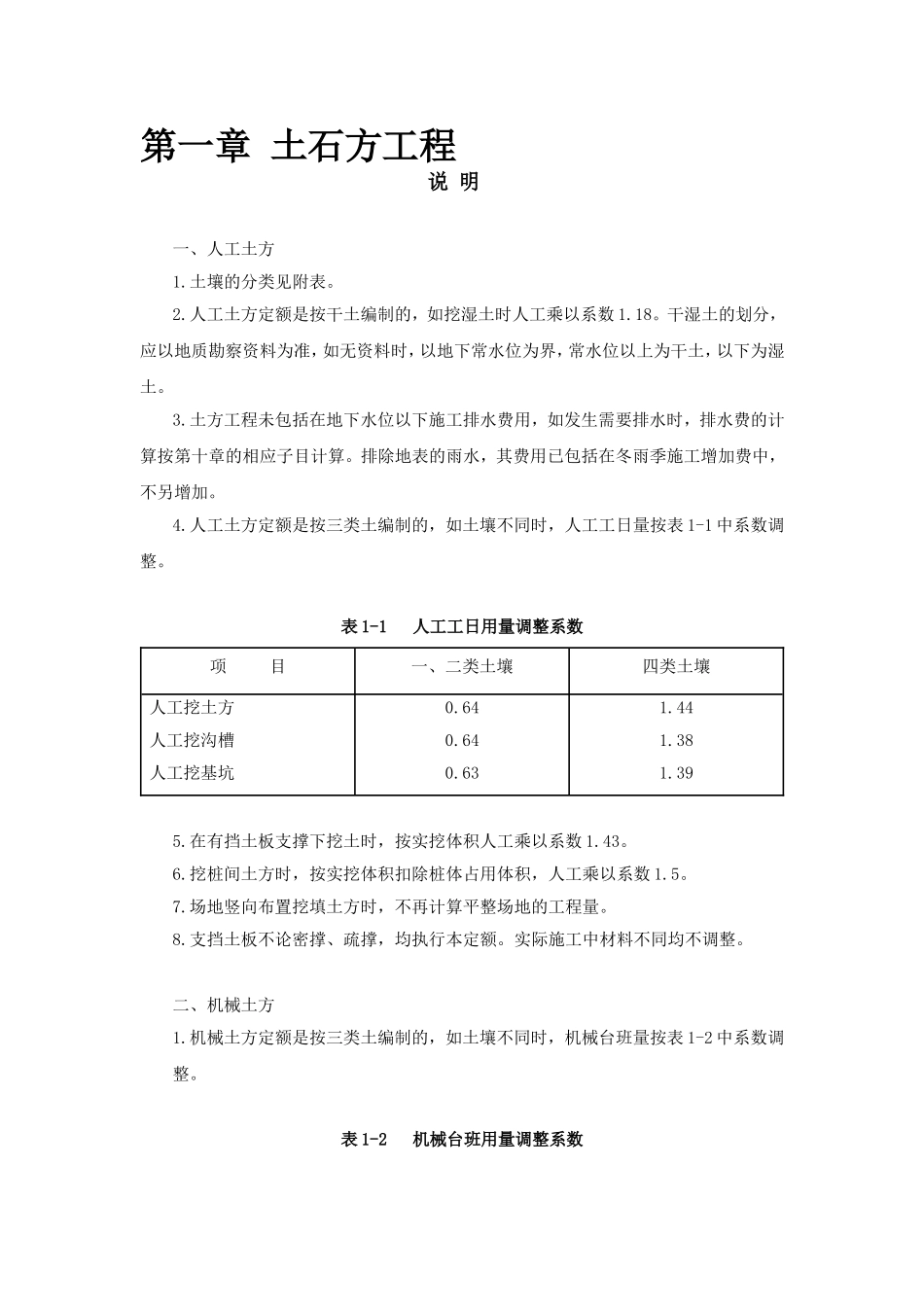

第一章土石方工程说明一、人工土方1
土壤的分类见附表
人工土方定额是按干土编制的,如挖湿土时人工乘以系数1
干湿土的划分,应以地质勘察资料为准,如无资料时,以地下常水位为界,常水位以上为干土,以下为湿土
土方工程未包括在地下水位以下施工排水费用,如发生需要排水时,排水费的计算按第十章的相应子目计算
排除地表的雨水,其费用已包括在冬雨季施工增加费中,不另增加
人工土方定额是按三类土编制的,如土壤不同时,人工工日量按表1-1中系数调整
表1-1人工工日用量调整系数项目一、二类土壤四类土壤人工挖土方人工挖沟槽人工挖基坑0
在有挡土板支撑下挖土时,按实挖体积人工乘以系数1
挖桩间土方时,按实挖体积扣除桩体占用体积,人工乘以系数1
场地竖向布置挖填土方时,不再计算平整场地的工程量
支挡土板不论密撑、疏撑,均执行本定额
实际施工中材料不同均不调整

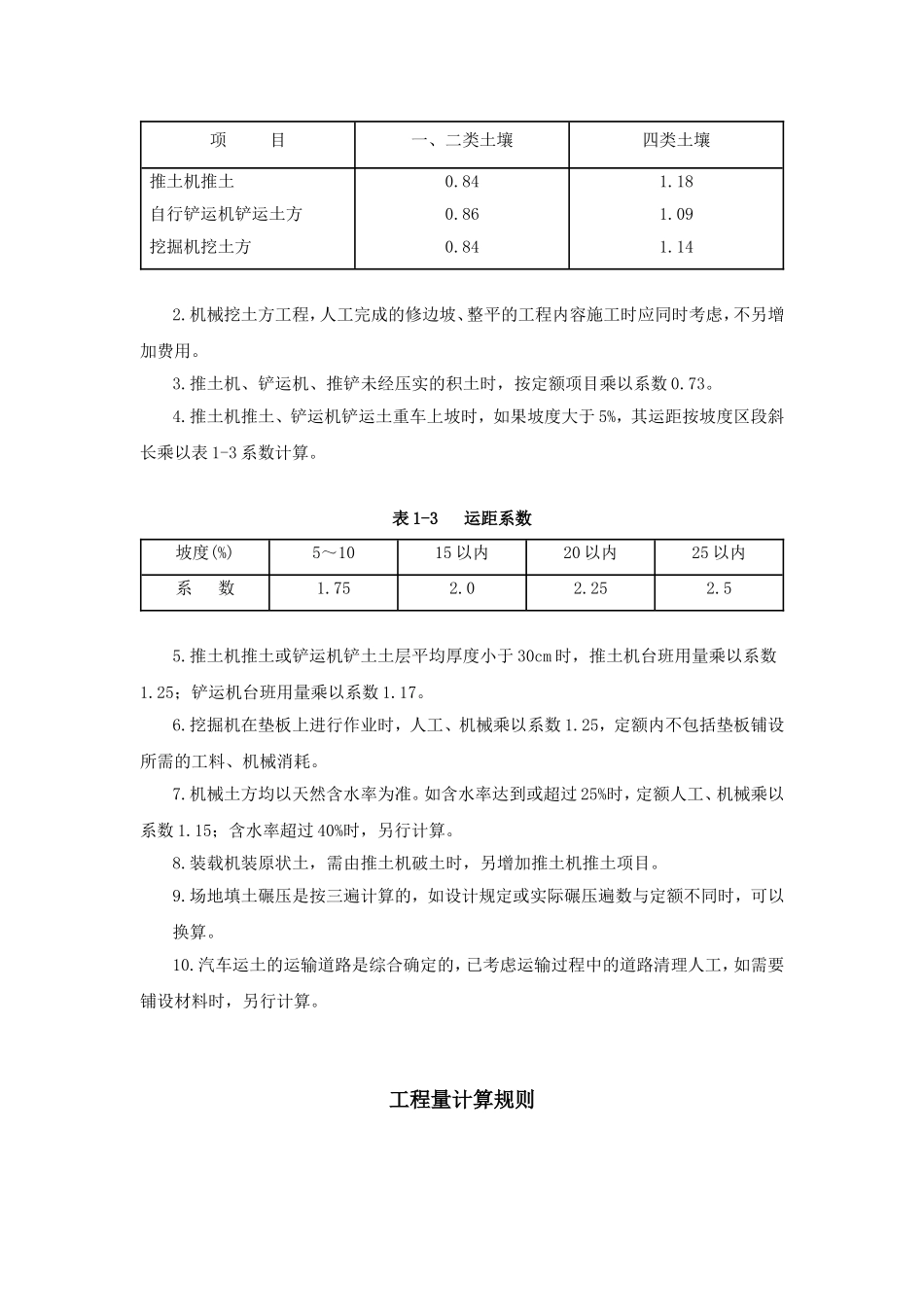

二、机械土方1
机械土方定额是按三类土编制的,如土壤不同时,机械台班量按表1-2中系数调整
表1-2机械台班用量调整系数项目一、二类土壤四类土壤推土机推土自行铲运机铲运土方挖掘机挖土方0
机械挖土方工程,人工完成的修边坡、整平的工程内容施工时应同时考虑,不另增加费用
推土机、铲运机、推铲未经压实的积土时,按定额项目乘以系数0
推土机推土、铲运机铲运土重车上坡时,如果坡度大于5%,其运距按坡度区段斜长乘以表1-3系数计算
表1-3运距系数坡度(%)5~1015以内20以内25以内系数1
推土机推土或铲运机铲土土层平均厚度小于30cm时,推土机台班用量乘以系数1
25;铲运机台班用量乘以系数1
挖掘机在垫板上进行作业时,人工、机械乘以系数1
25,定额内不包括垫
