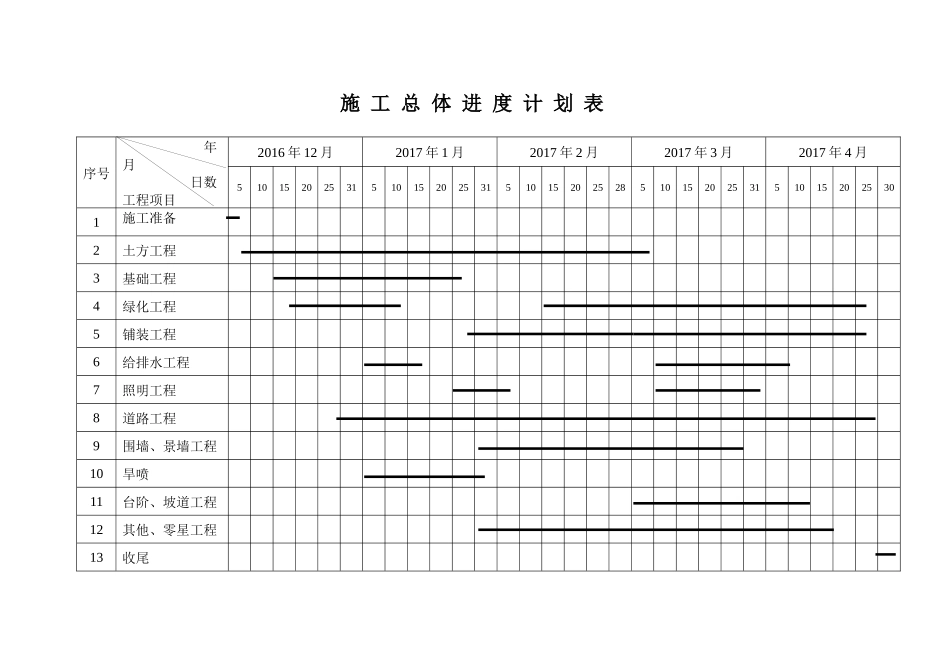

施工总体进度计划表序号年月日数工程项目2016年12月2017年1月2017年2月2017年3月2017年4月51015202531510152025315101520252851015202531510152025301施工准备2土方工程3基础工程4绿化工程5铺装工程6给排水工程7照明工程8道路工程9围墙、景墙工程10旱喷11台阶、坡道工程12其他、零星工程13收尾14工程进度计划措施该项目工程合同工期中免不了遇有雨季,这就造成实际施工工期非常紧张的局面
我公司通过实施以下方面措施,达到加快工程进度提前交工的目标
第一节实行工期目标管理1、组织有关科室、专业工长、操作班组制定各级工期目标责任制,明确各自承担各施工阶段中的责任,采取行政组织手段协调统一各工种的施工行动,利用经济合同办法,进行全过程的分段的工期控制,及时处理发生的问题,从纪律上保证工期目标的落实,杜绝各自为政,只顾局部眼前利益现象
2、根据总工期,具体制定道路结构竣工,下水道安装等阶段的完成期限
每月编制旬、周、日施工网络作业计划,根据生动活泼情况保持资源平衡,工序衔接定时化,工序搭接并进行动态补网,各道工序人员相对固定,以提高熟练程度,确保计划实现
执行日调度、旬检查、月总结调整,确保分段、分层按期完成
3、按网络法排列,大交叉、小循环的施工程序,最大限度地利用空间、时差、工作面
搞好甲乙双方及配合单位的友好协作,做好供水、供电等配合,做好各阶段分项施工的充分细致的准备工作,避免等待,相互干扰、忙乱现象
加强施工作业管理和调度,做到对施工进度的事前、事中、事后控制
4、坚持质量第一,严格执行三检制,尤其是自检、交接检查,抓住影响进度的关键是质量、标准不放松,保证每次验收一次达到要求,防止返工和大量的维修,发现隐患坚决消除
5、根据进度计划,预先做好材料备料(看样品、检验、试配、加工订货、储备等),尤其是水泥
