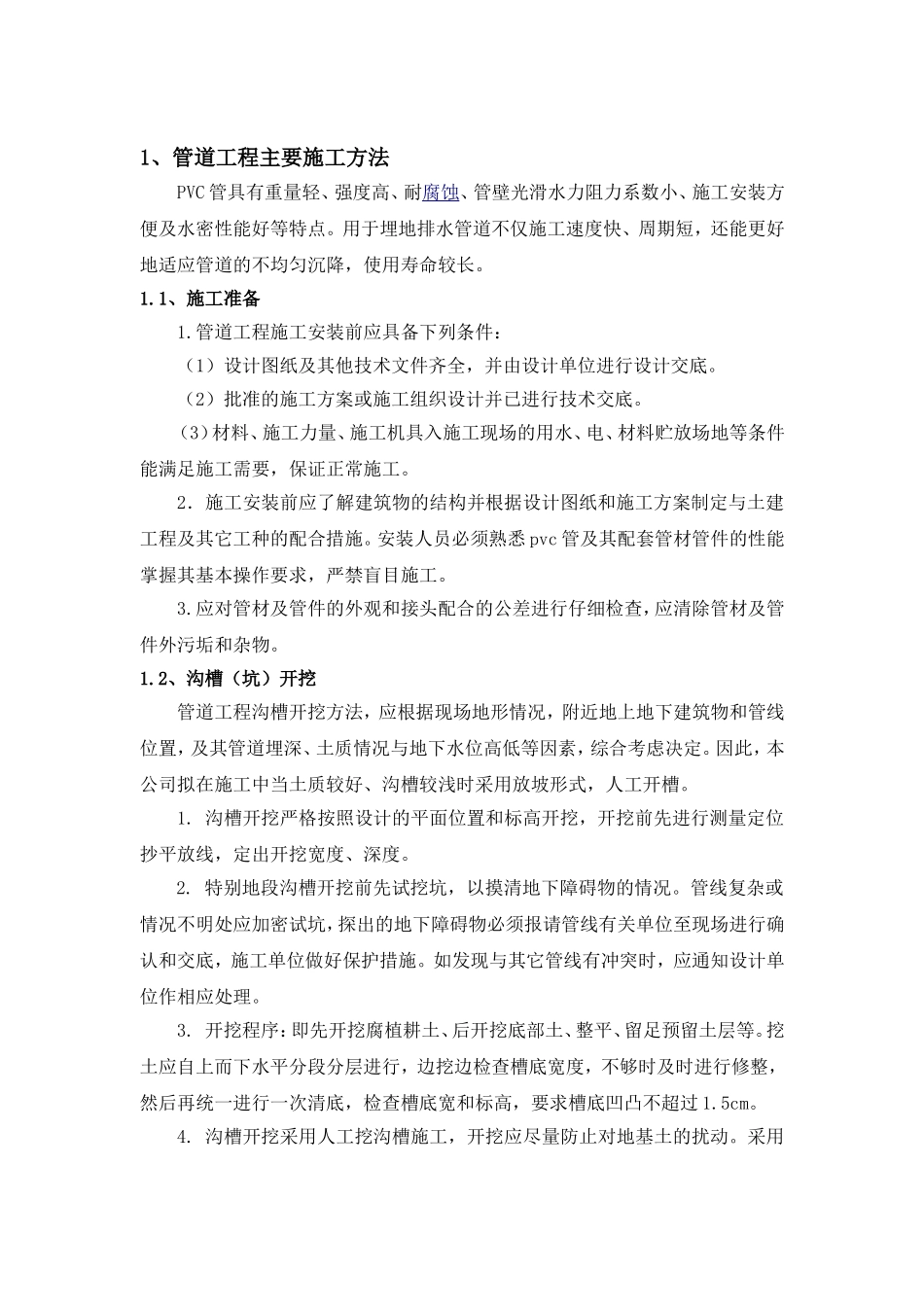

1、管道工程主要施工方法PVC管具有重量轻、强度高、耐腐蚀、管壁光滑水力阻力系数小、施工安装方便及水密性能好等特点
用于埋地排水管道不仅施工速度快、周期短,还能更好地适应管道的不均匀沉降,使用寿命较长
1、施工准备1
管道工程施工安装前应具备下列条件:(1)设计图纸及其他技术文件齐全,并由设计单位进行设计交底
(2)批准的施工方案或施工组织设计并已进行技术交底
(3)材料、施工力量、施工机具入施工现场的用水、电、材料贮放场地等条件能满足施工需要,保证正常施工
2.施工安装前应了解建筑物的结构并根据设计图纸和施工方案制定与土建工程及其它工种的配合措施
安装人员必须熟悉pvc管及其配套管材管件的性能掌握其基本操作要求,严禁盲目施工
应对管材及管件的外观和接头配合的公差进行仔细检查,应清除管材及管件外污垢和杂物
2、沟槽(坑)开挖管道工程沟槽开挖方法,应根据现场地形情况,附近地上地下建筑物和管线位置,及其管道埋深、土质情况与地下水位高低等因素,综合考虑决定
因此,本公司拟在施工中当土质较好、沟槽较浅时采用放坡形式,人工开槽
沟槽开挖严格按照设计的平面位置和标高开挖,开挖前先进行测量定位抄平放线,定出开挖宽度、深度
特别地段沟槽开挖前先试挖坑,以摸清地下障碍物的情况
管线复杂或情况不明处应加密试坑,探出的地下障碍物必须报请管线有关单位至现场进行确认和交底,施工单位做好保护措施
如发现与其它管线有冲突时,应通知设计单位作相应处理
开挖程序:即先开挖腐植耕土、后开挖底部土、整平、留足预留土层等
挖土应自上而下水平分段分层进行,边挖边检查槽底宽度,不够时及时进行修整,然后再统一进行一次清底,检查槽底宽和标高,要求槽底凹凸不超过1
沟槽开挖采用人工挖沟槽施工,开挖应尽量防止对地基土的扰动
采用人工开挖时,统一由人工进行修整清底,沿沟槽每隔10m钉(40×
