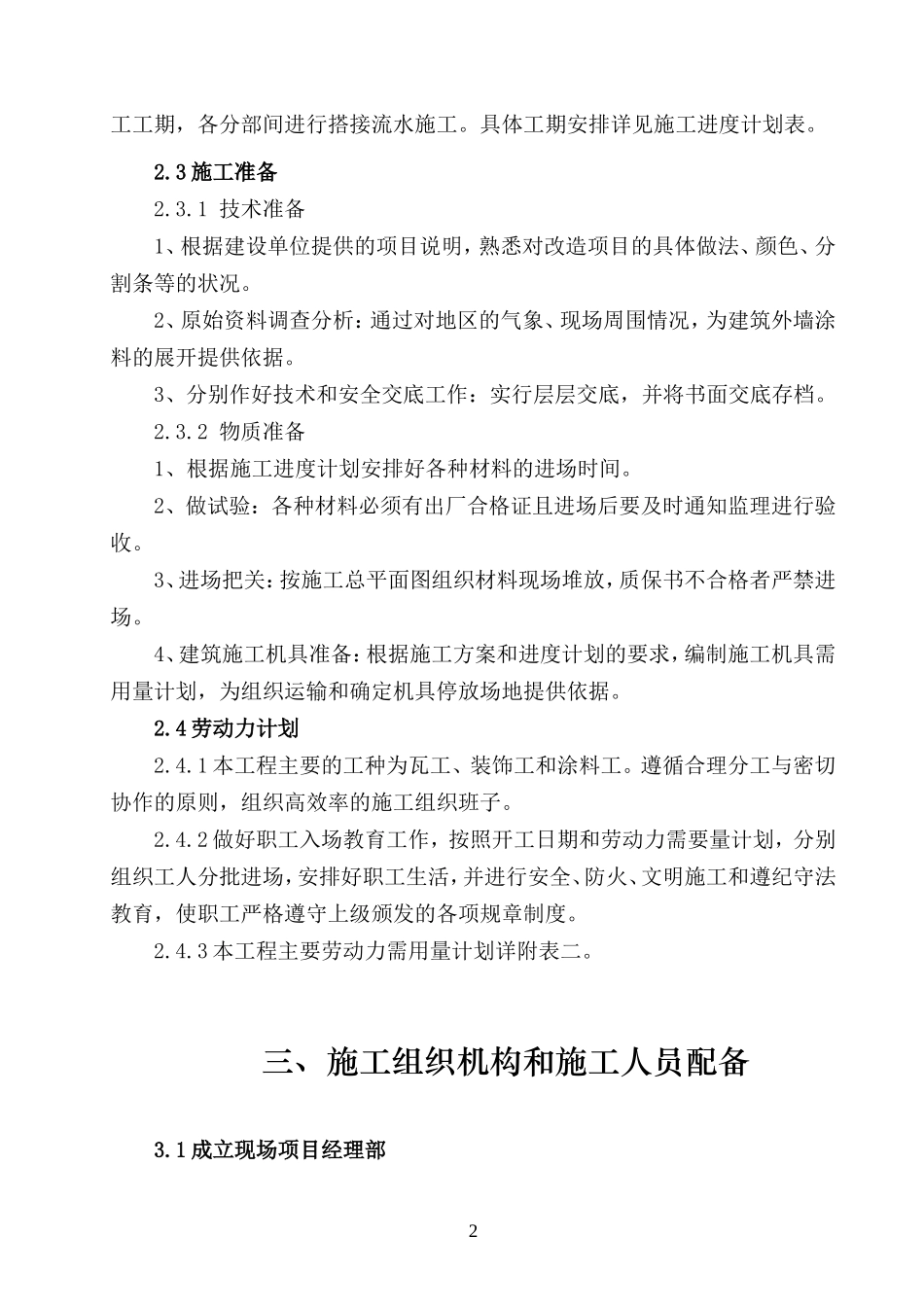

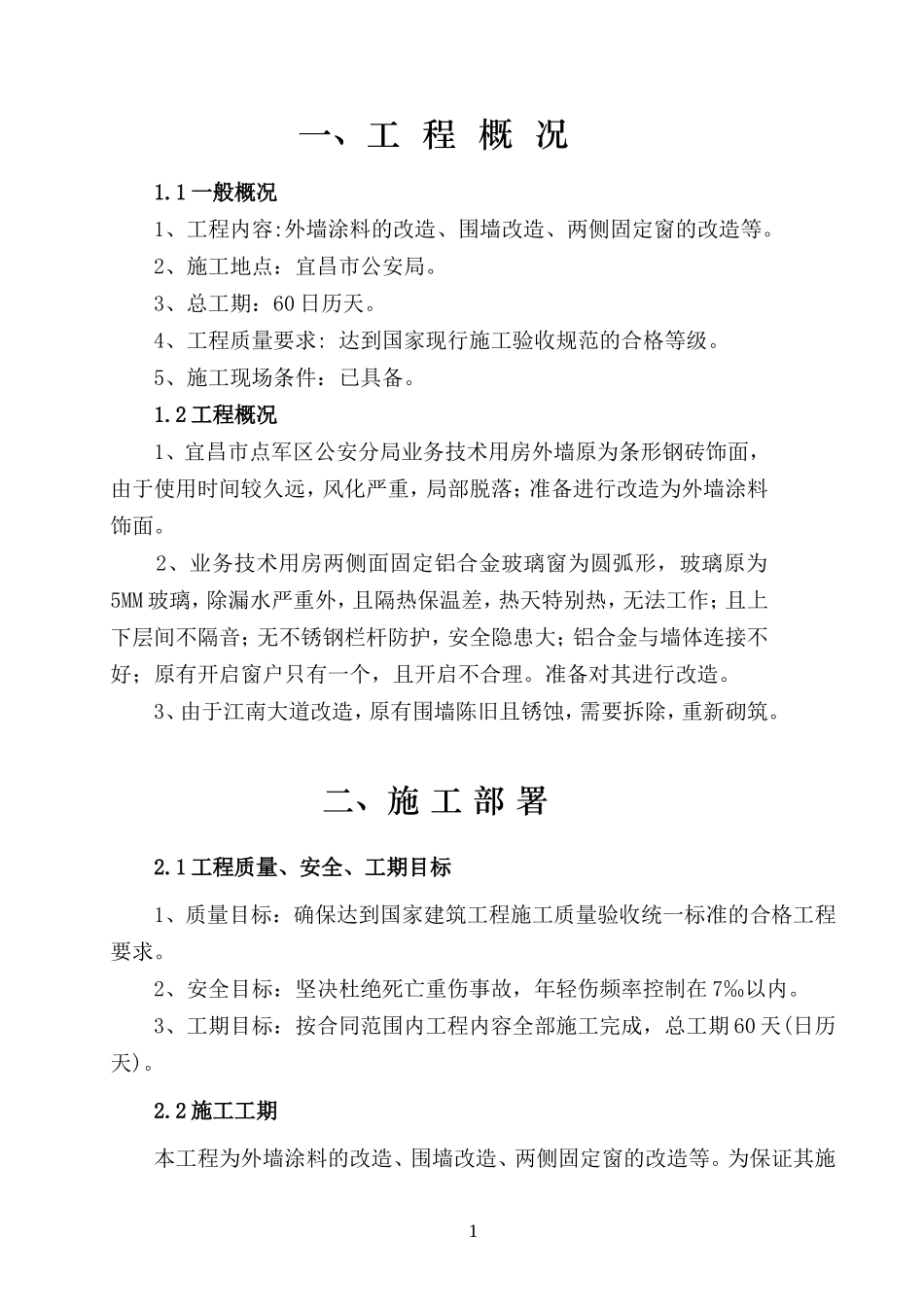

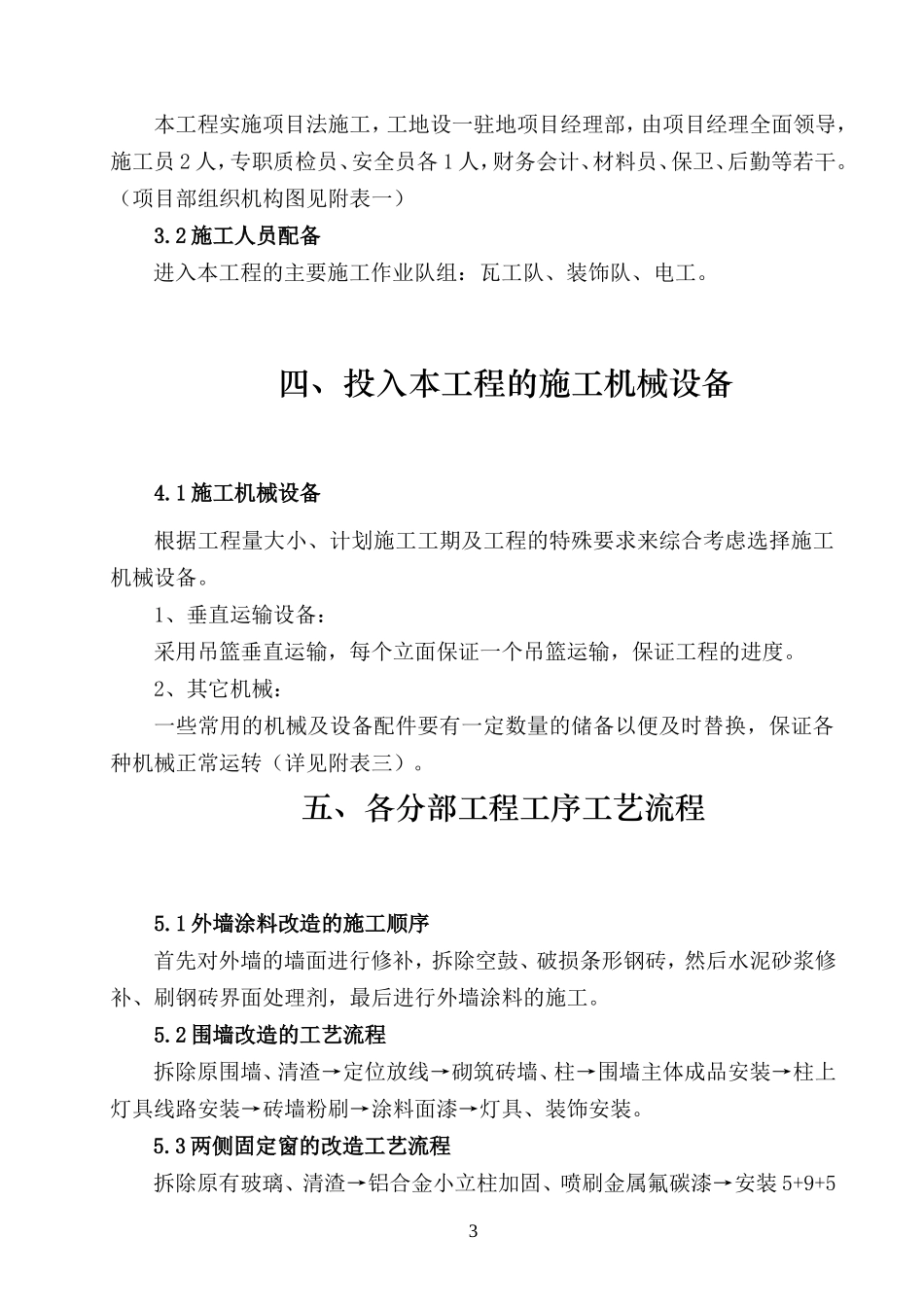

一、工程概况1
1一般概况1、工程内容:外墙涂料的改造、围墙改造、两侧固定窗的改造等
2、施工地点:宜昌市公安局
3、总工期:60日历天
4、工程质量要求:达到国家现行施工验收规范的合格等级
5、施工现场条件:已具备
2工程概况1、宜昌市点军区公安分局业务技术用房外墙原为条形钢砖饰面,由于使用时间较久远,风化严重,局部脱落;准备进行改造为外墙涂料饰面
2、业务技术用房两侧面固定铝合金玻璃窗为圆弧形,玻璃原为5MM玻璃,除漏水严重外,且隔热保温差,热天特别热,无法工作;且上下层间不隔音;无不锈钢栏杆防护,安全隐患大;铝合金与墙体连接不好;原有开启窗户只有一个,且开启不合理
准备对其进行改造
3、由于江南大道改造,原有围墙陈旧且锈蚀,需要拆除,重新砌筑
二、施工部署2
1工程质量、安全、工期目标1、质量目标:确保达到国家建筑工程施工质量验收统一标准的合格工程要求
2、安全目标:坚决杜绝死亡重伤事故,年轻伤频率控制在7‰以内
3、工期目标:按合同范围内工程内容全部施工完成,总工期60天(日历天)
2施工工期本工程为外墙涂料的改造、围墙改造、两侧固定窗的改造等
为保证其施1工工期,各分部间进行搭接流水施工
具体工期安排详见施工进度计划表
3施工准备2
1技术准备1、根据建设单位提供的项目说明,熟悉对改造项目的具体做法、颜色、分割条等的状况
2、原始资料调查分析:通过对地区的气象、现场周围情况,为建筑外墙涂料的展开提供依据
3、分别作好技术和安全交底工作:实行层层交底,并将书面交底存档
2物质准备1、根据施工进度计划安排好各种材料的进场时间
2、做试验:各种材料必须有出厂合格证且进场后要及时通知监理进行验收
3、进场把关:按施工总平面图组织材料现场堆放,质保书不合格者严禁进场
4、建筑施工机具准备:根据施工方案和进度计划的要求,编制施工机具需用量计划,为组织运
