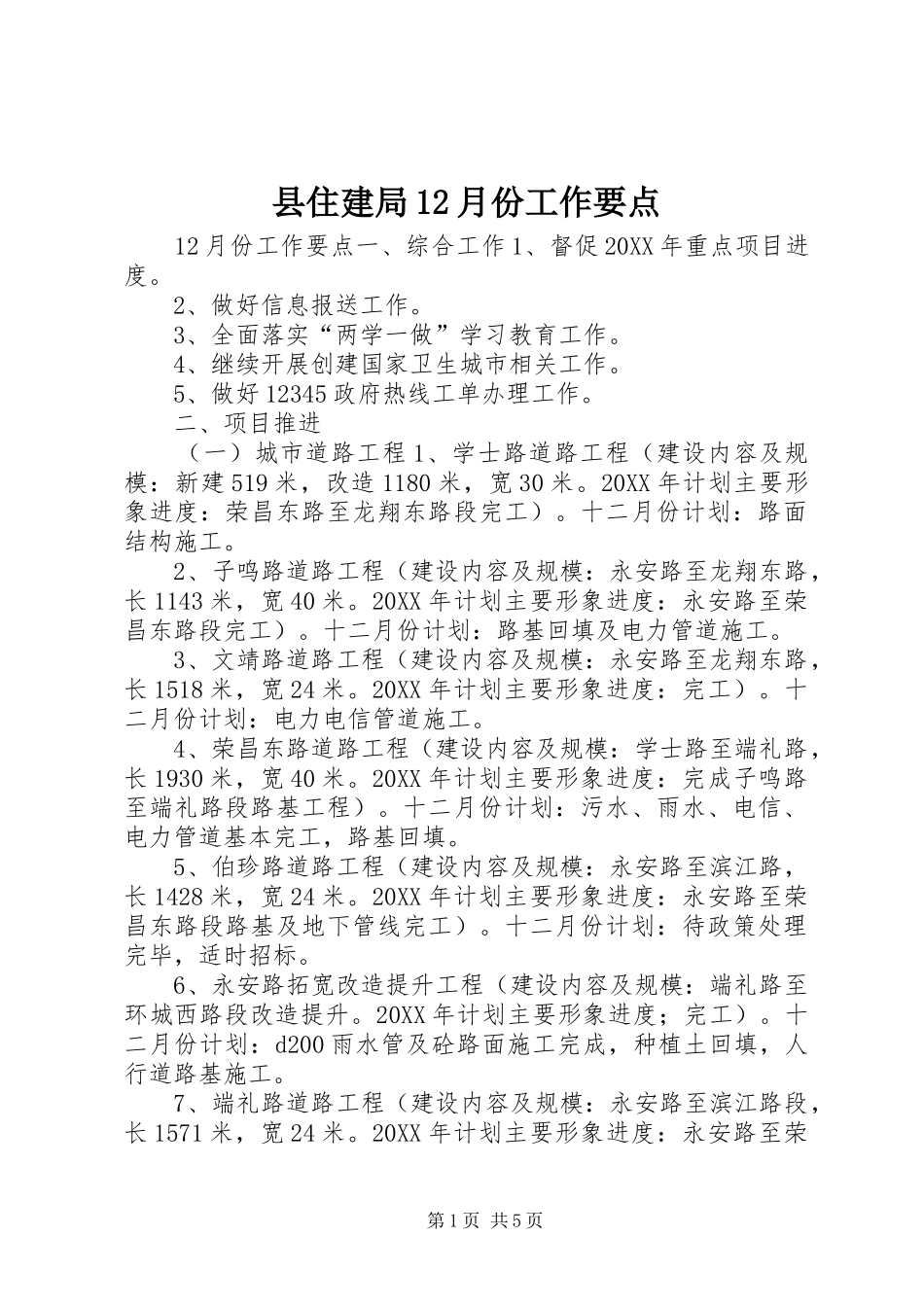

县住建局12月份工作要点12月份工作要点一、综合工作1、督促20XX年重点项目进度
2、做好信息报送工作
3、全面落实“两学一做”学习教育工作
4、继续开展创建国家卫生城市相关工作
5、做好12345政府热线工单办理工作
二、项目推进(一)城市道路工程1、学士路道路工程(建设内容及规模:新建519米,改造1180米,宽30米
20XX年计划主要形象进度:荣昌东路至龙翔东路段完工)
十二月份计划:路面结构施工
2、子鸣路道路工程(建设内容及规模:永安路至龙翔东路,长1143米,宽40米
20XX年计划主要形象进度:永安路至荣昌东路段完工)
十二月份计划:路基回填及电力管道施工
3、文靖路道路工程(建设内容及规模:永安路至龙翔东路,长1518米,宽24米
20XX年计划主要形象进度:完工)
十二月份计划:电力电信管道施工
4、荣昌东路道路工程(建设内容及规模:学士路至端礼路,长1930米,宽40米
20XX年计划主要形象进度:完成子鸣路至端礼路段路基工程)
十二月份计划:污水、雨水、电信、电力管道基本完工,路基回填
5、伯珍路道路工程(建设内容及规模:永安路至滨江路,长1428米,宽24米
20XX年计划主要形象进度:永安路至荣昌东路段路基及地下管线完工)
十二月份计划:待政策处理完毕,适时招标
6、永安路拓宽改造提升工程(建设内容及规模:端礼路至环城西路段改造提升
20XX年计划主要形象进度;完工)
十二月份计划:d200雨水管及砼路面施工完成,种植土回填,人行道路基施工
7、端礼路道路工程(建设内容及规模:永安路至滨江路段,长1571米,宽24米
20XX年计划主要形象进度:永安路至荣第1页共5页昌东路段路基及地下管线完工)
十二月份计划:待政策处理完毕,适时招标
8、集贤路道路工程(建设内容及规模:子鸣路至文靖路段,长1096米,宽24米

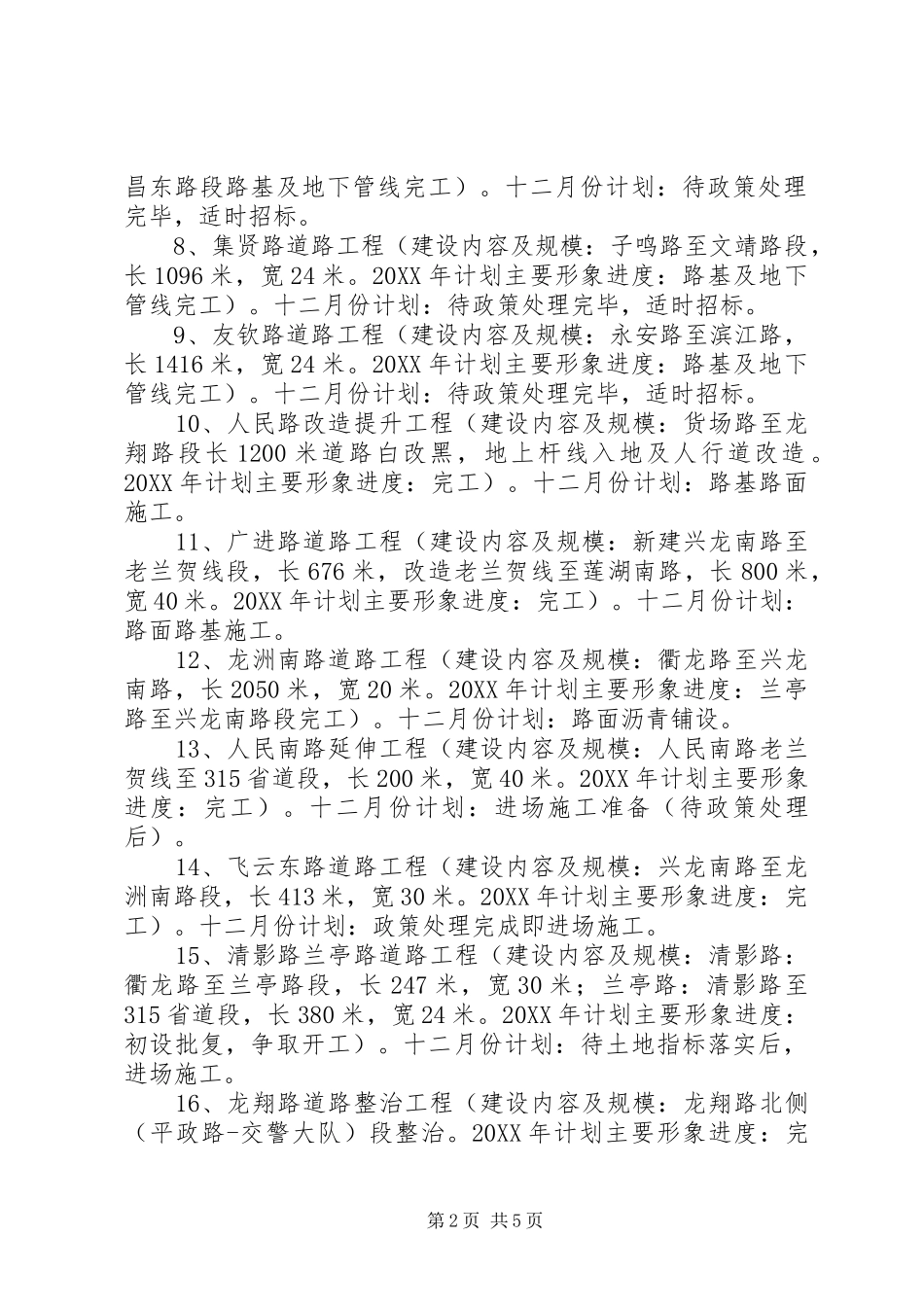

20XX年计划主要形象进度:路基
