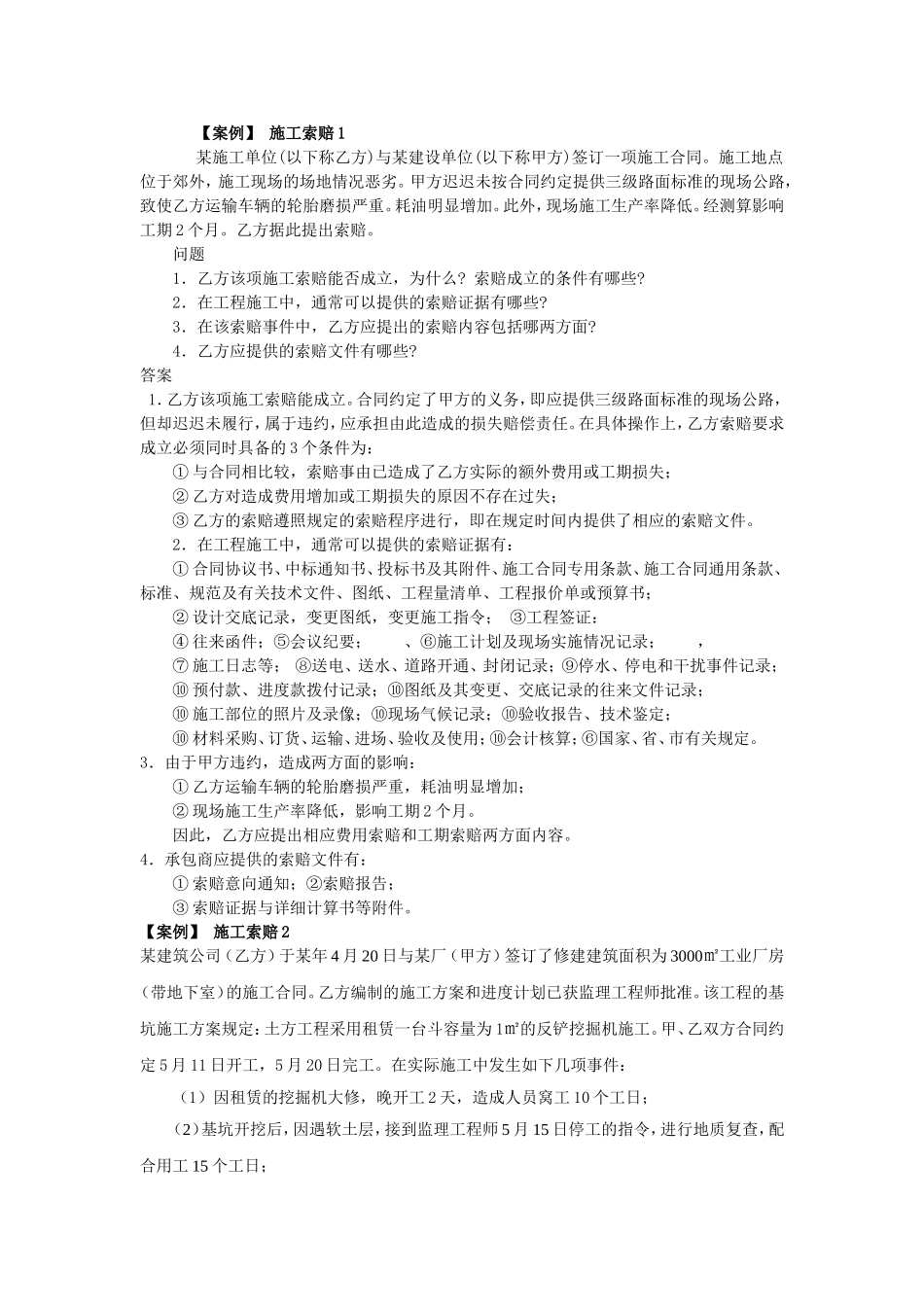

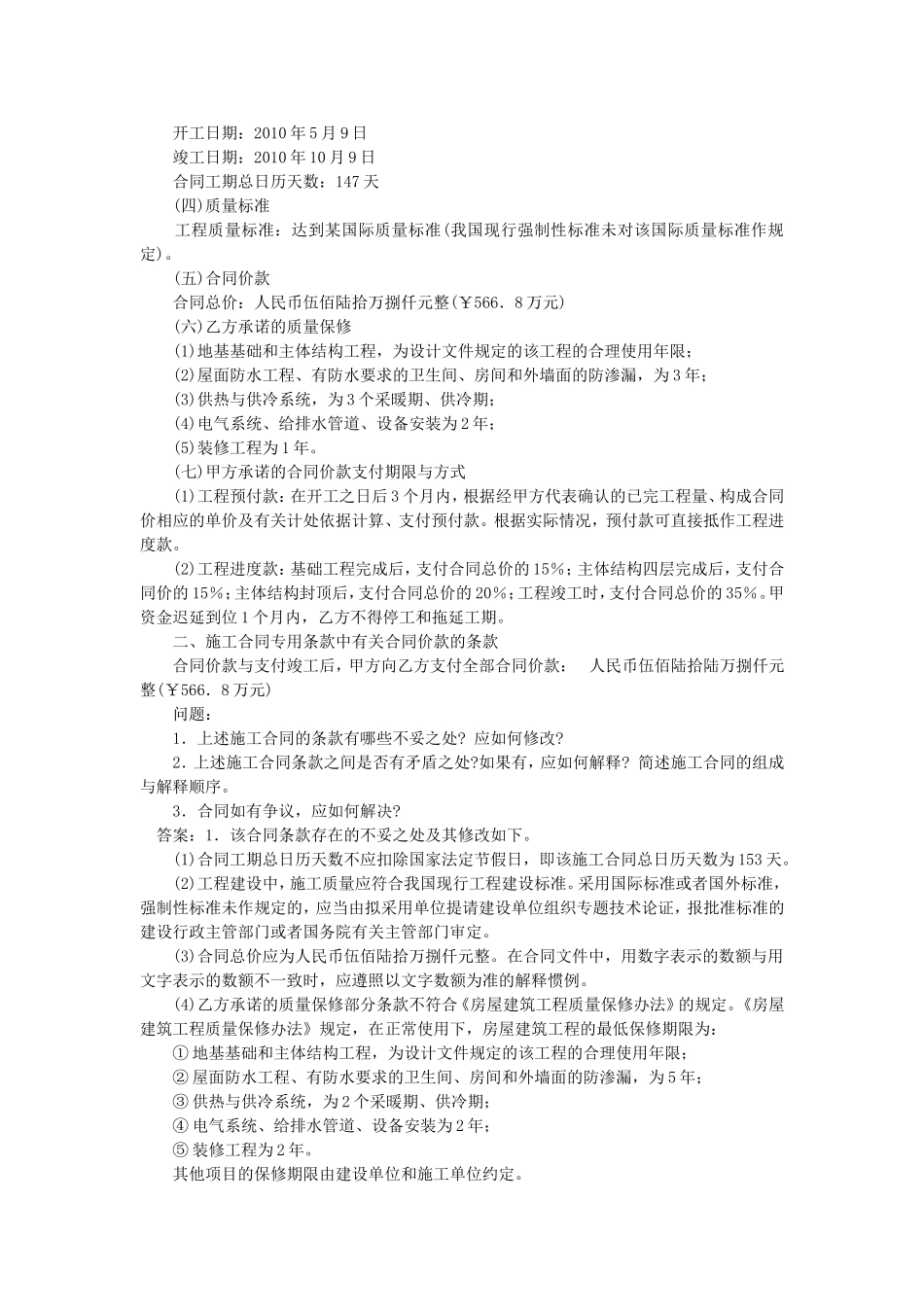

【案例】施工索赔1某施工单位(以下称乙方)与某建设单位(以下称甲方)签订一项施工合同

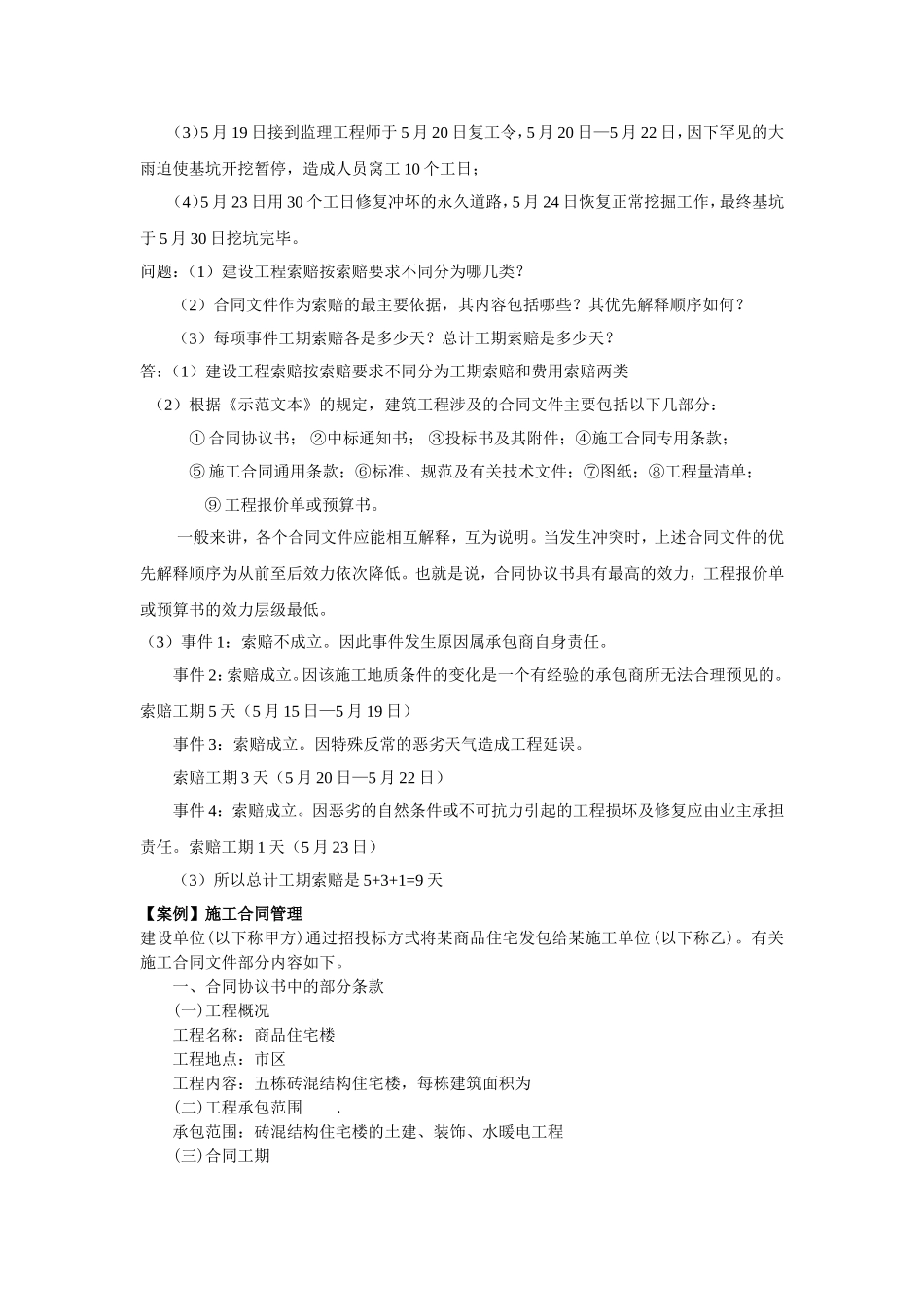

施工地点位于郊外,施工现场的场地情况恶劣
甲方迟迟未按合同约定提供三级路面标准的现场公路,致使乙方运输车辆的轮胎磨损严重
耗油明显增加
此外,现场施工生产率降低
经测算影响工期2个月
乙方据此提出索赔
问题1.乙方该项施工索赔能否成立,为什么
索赔成立的条件有哪些
2.在工程施工中,通常可以提供的索赔证据有哪些
3.在该索赔事件中,乙方应提出的索赔内容包括哪两方面
4.乙方应提供的索赔文件有哪些
答案1.乙方该项施工索赔能成立
合同约定了甲方的义务,即应提供三级路面标准的现场公路,但却迟迟未履行,属于违约,应承担由此造成的损失赔偿责任
在具体操作上,乙方索赔要求成立必须同时具备的3个条件为:①与合同相比较,索赔事由已造成了乙方实际的额外费用或工期损失;②乙方对造成费用增加或工期损失的原因不存在过失;③乙方的索赔遵照规定的索赔程序进行,即在规定时间内提供了相应的索赔文件
2.在工程施工中,通常可以提供的索赔证据有:①合同协议书、中标通知书、投标书及其附件、施工合同专用条款、施工合同通用条款、标准、规范及有关技术文件、图纸、工程量清单、工程报价单或预算书;②设计交底记录,变更图纸,变更施工指令;③工程签证:④往来函件;⑤会议纪要;、⑥施工计划及现场实施情况记录;,⑦施工日志等;⑧送电、送水、道路开通、封闭记录;⑨停水、停电和干扰事件记录;⑩预付款、进度款拨付记录;⑩图纸及其变更、交底记录的往来文件记录;⑩施工部位的照片及录像;⑩现场气候记录;⑩验收报告、技术鉴定;⑩材料采购、订货、运输、进场、验收及使用;⑩会计核算;⑥国家、省、市有关规定
3.由于甲方违约,造成两方面的影响:①乙方运输车辆的轮胎磨损严重,耗油明显增加;②现场施工生产率降低,影响工期2个月
因此,乙方应提出相应费用索赔和工期索赔
