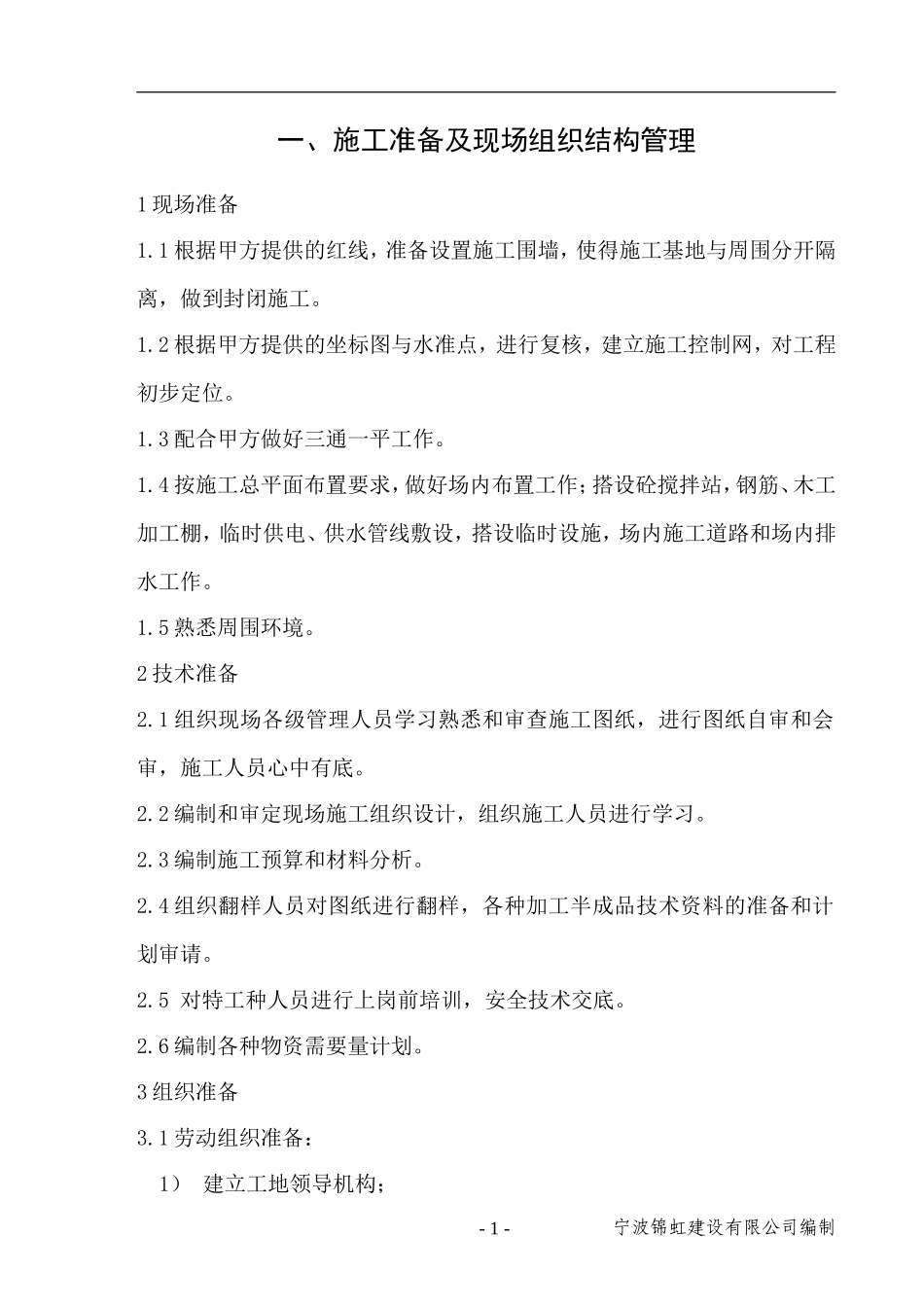

一、施工准备及现场组织结构管理1现场准备1
1根据甲方提供的红线,准备设置施工围墙,使得施工基地与周围分开隔离,做到封闭施工
2根据甲方提供的坐标图与水准点,进行复核,建立施工控制网,对工程初步定位
3配合甲方做好三通一平工作
4按施工总平面布置要求,做好场内布置工作;搭设砼搅拌站,钢筋、木工加工棚,临时供电、供水管线敷设,搭设临时设施,场内施工道路和场内排水工作
5熟悉周围环境
2技术准备2
1组织现场各级管理人员学习熟悉和审查施工图纸,进行图纸自审和会审,施工人员心中有底
2编制和审定现场施工组织设计,组织施工人员进行学习
3编制施工预算和材料分析
4组织翻样人员对图纸进行翻样,各种加工半成品技术资料的准备和计划审请
5对特工种人员进行上岗前培训,安全技术交底
6编制各种物资需要量计划
3组织准备3

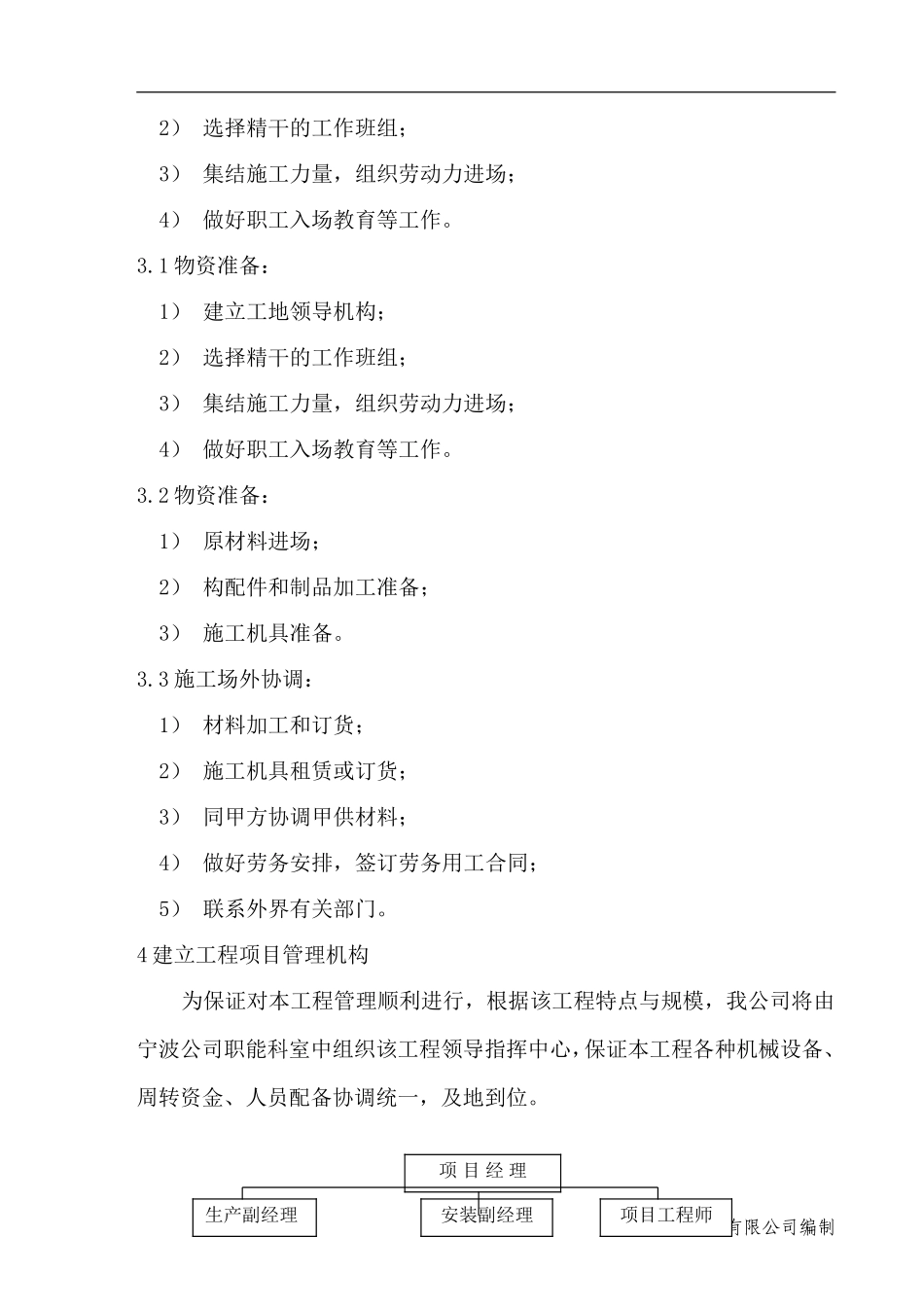

1劳动组织准备:1)建立工地领导机构;宁波锦虹建设有限公司编制-1-2)选择精干的工作班组;3)集结施工力量,组织劳动力进场;4)做好职工入场教育等工作
1物资准备:1)建立工地领导机构;2)选择精干的工作班组;3)集结施工力量,组织劳动力进场;4)做好职工入场教育等工作
2物资准备:1)原材料进场;2)构配件和制品加工准备;3)施工机具准备
3施工场外协调:1)材料加工和订货;2)施工机具租赁或订货;3)同甲方协调甲供材料;4)做好劳务安排,签订劳务用工合同;5)联系外界有关部门
4建立工程项目管理机构为保证对本工程管理顺利进行,根据该工程特点与规模,我公司将由宁波公司职能科室中组织该工程领导指挥中心,保证本工程各种机械设备、周转资金、人员配备协调统一,及地到位

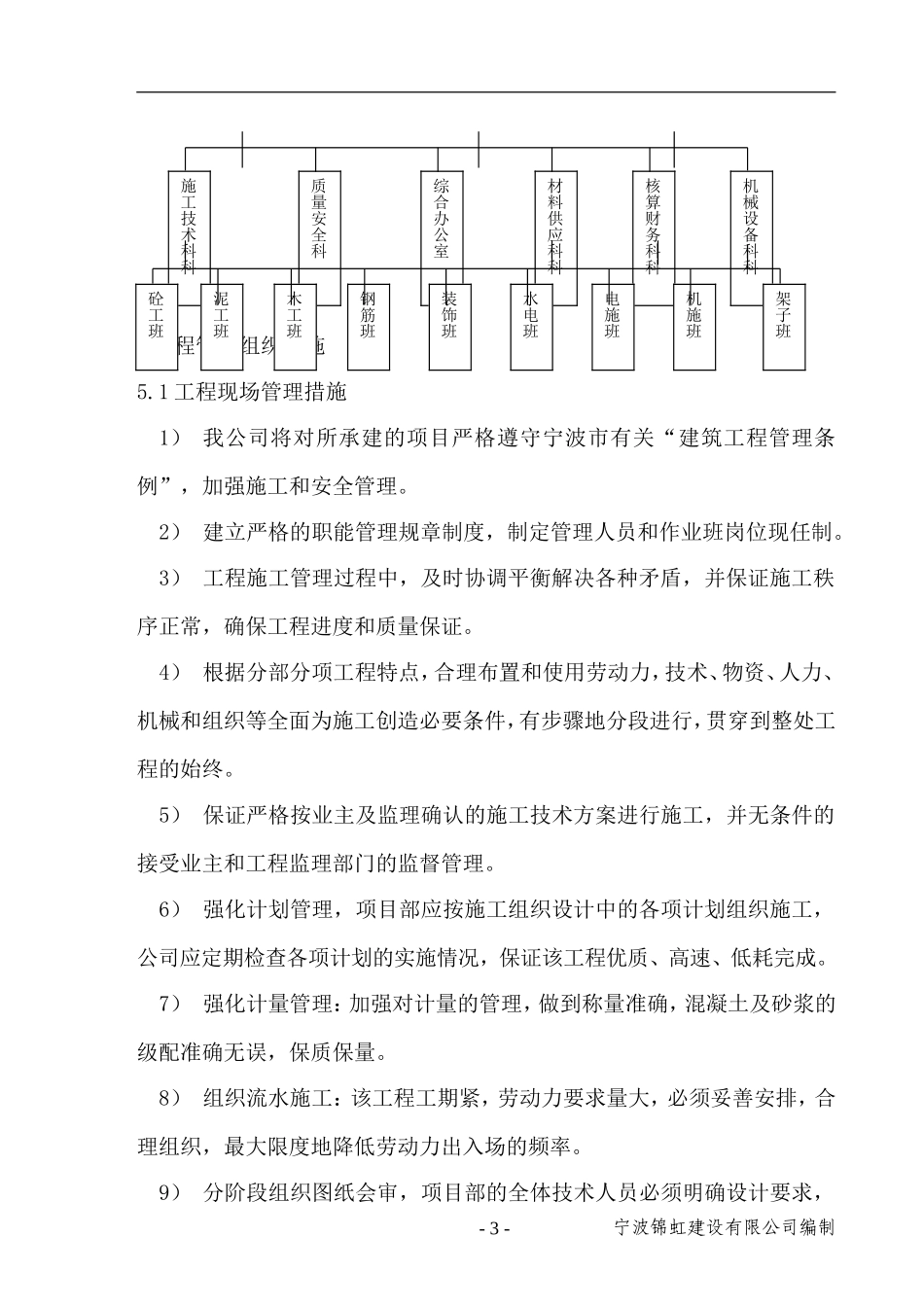

宁波锦虹建设有限公司编制-2-项目经理生产副经理安装副经理项目工程师5工程管理组织措施5
1工程现场管理措施1)我公司将对所承建的项目严格遵守宁波市有关“建筑工程管
