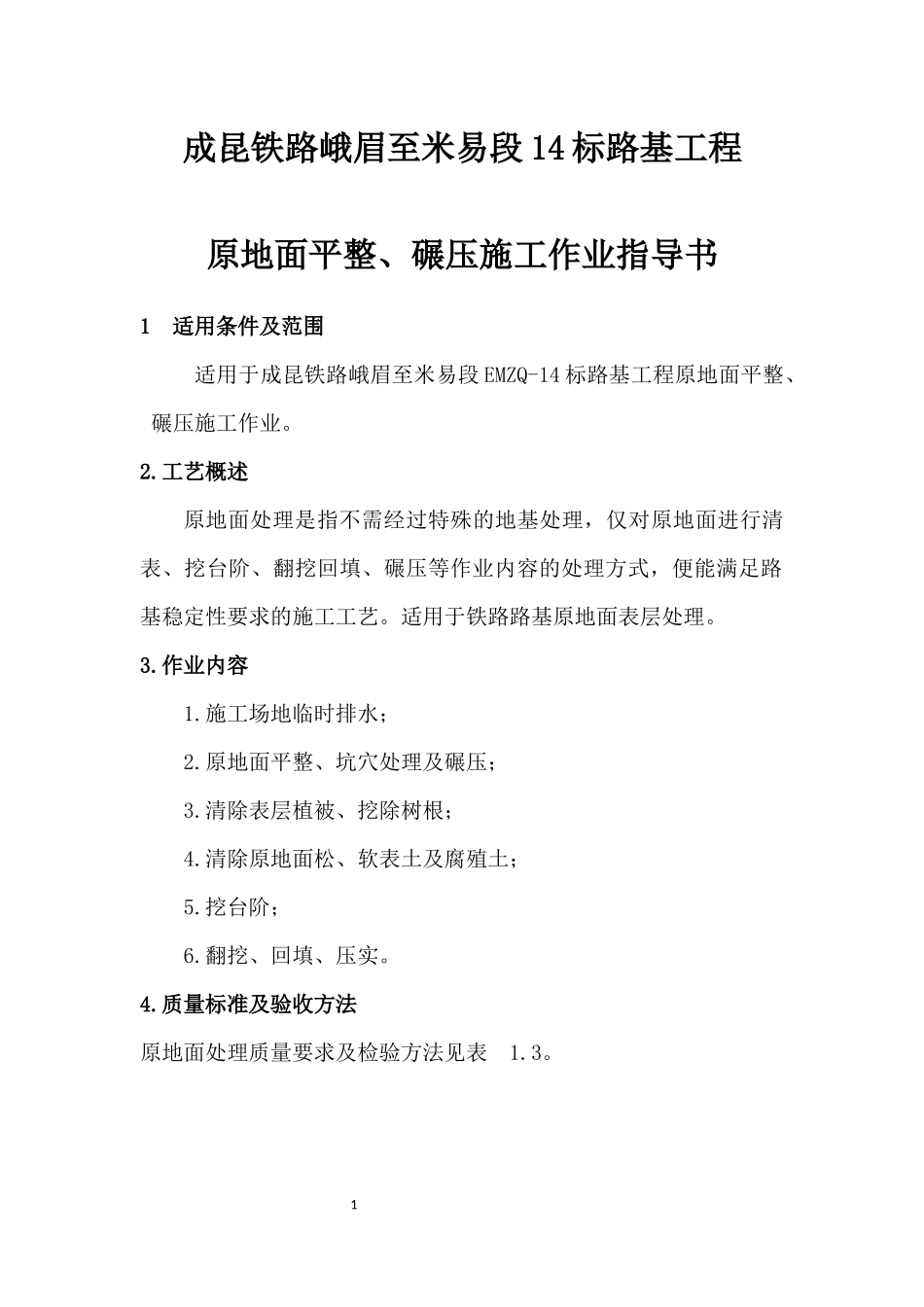

成昆铁路峨眉至米易段EMZQ-14标路基工程编号:011原地面平整、碾压施工作业指导书单位:中铁航空港集团编制:审核:批准:2016年9月26日发布2016年10月13日实施1成昆铁路峨眉至米易段14标路基工程原地面平整、碾压施工作业指导书1适用条件及范围适用于成昆铁路峨眉至米易段EMZQ-14标路基工程原地面平整、碾压施工作业
工艺概述原地面处理是指不需经过特殊的地基处理,仅对原地面进行清表、挖台阶、翻挖回填、碾压等作业内容的处理方式,便能满足路基稳定性要求的施工工艺
适用于铁路路基原地面表层处理
施工场地临时排水;2
原地面平整、坑穴处理及碾压;3
清除表层植被、挖除树根;4
清除原地面松、软表土及腐殖土;5
翻挖、回填、压实
质量标准及验收方法原地面处理质量要求及检验方法见表1
工艺流程图原地面处理施工工艺流程见图1
工序步骤及质量控制说明326
1施工准备1
施工场地(1)为了保证施工方便,行车安全和路基稳定,在正式施工前,必须做好清理原地面的工作
清理工作内容包括:砍伐和收集林木,拔掉树墩及树根、小树木、灌木丛、清除基底表面杂草、植被和腐蚀土、淤泥、疏松土壤
(2)修筑临时排水沟,疏干场内积水,使周边水不再进人场内,雨水、渗水随时排出
(3)完成现场便道及临时用水、用电工程
准备施工过程中使用的材料
机械设备进场、检修、维护、试运转,并购置备件、耗材
技术准备(1)编制原地面处理施工方案,经审批后向操作人员进行技术交底
(2)收集场地工程地质资料和水文地质资料
2测量放样根据设计提供的控制点,用全站仪准确测量路基用地范围桩及路基边桩
3临时排水施工前,应排除基底积水,在路基两侧挖临时排水沟,并与永久排水设施相结合
排出的水流,不得流人农田、耕地;亦不得引起水沟淤积和路基冲刷
水田、堰塘地段按
