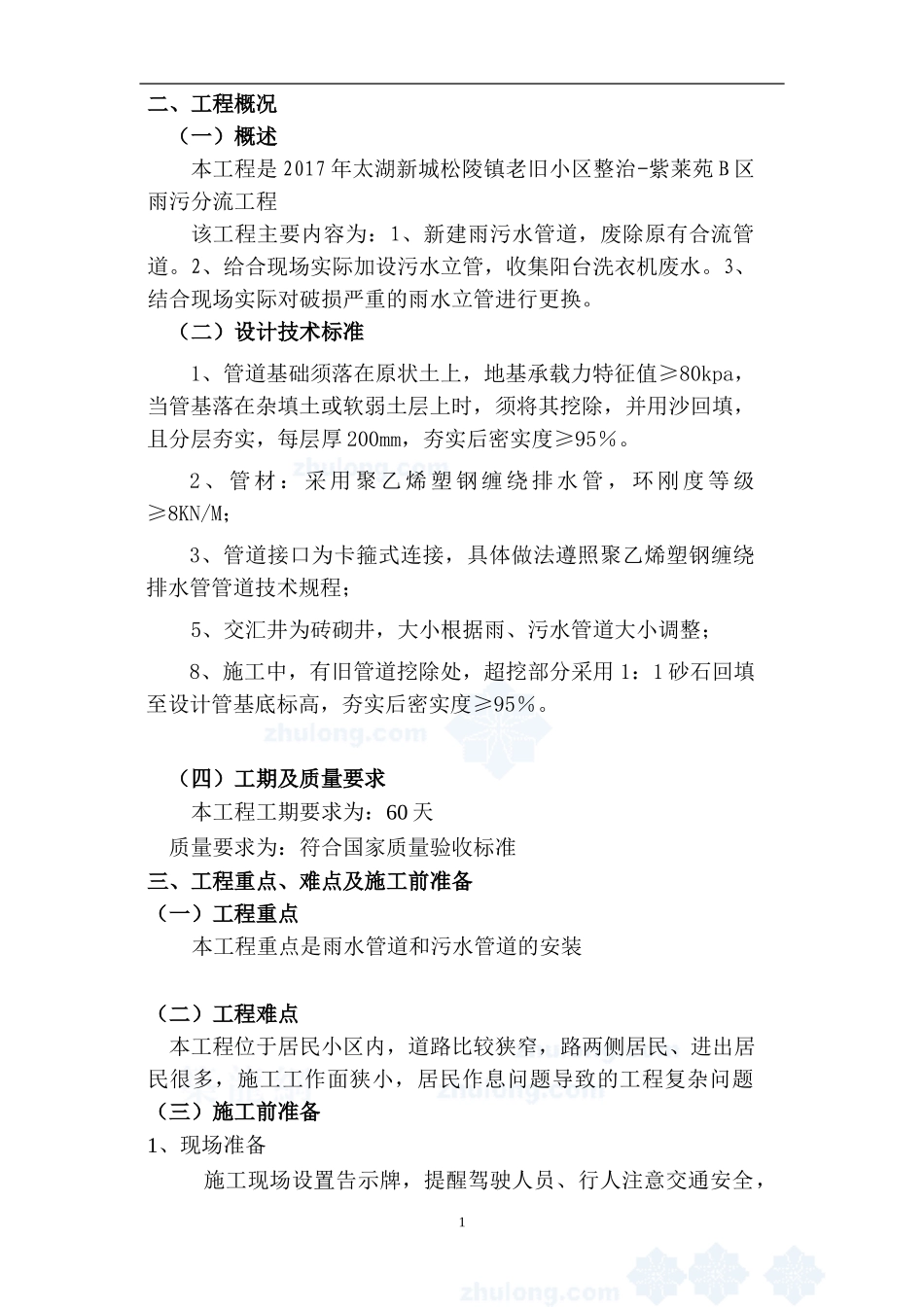

施工组织设计二、工程概况(一)概述本工程是2017年太湖新城松陵镇老旧小区整治-紫莱苑B区雨污分流工程该工程主要内容为:1、新建雨污水管道,废除原有合流管道
2、给合现场实际加设污水立管,收集阳台洗衣机废水
3、结合现场实际对破损严重的雨水立管进行更换
(二)设计技术标准1、管道基础须落在原状土上,地基承载力特征值≥80kpa,当管基落在杂填土或软弱土层上时,须将其挖除,并用沙回填,且分层夯实,每层厚200mm,夯实后密实度≥95%
2、管材:采用聚乙烯塑钢缠绕排水管,环刚度等级≥8KN/M;3、管道接口为卡箍式连接,具体做法遵照聚乙烯塑钢缠绕排水管管道技术规程;5、交汇井为砖砌井,大小根据雨、污水管道大小调整;8、施工中,有旧管道挖除处,超挖部分采用1:1砂石回填至设计管基底标高,夯实后密实度≥95%

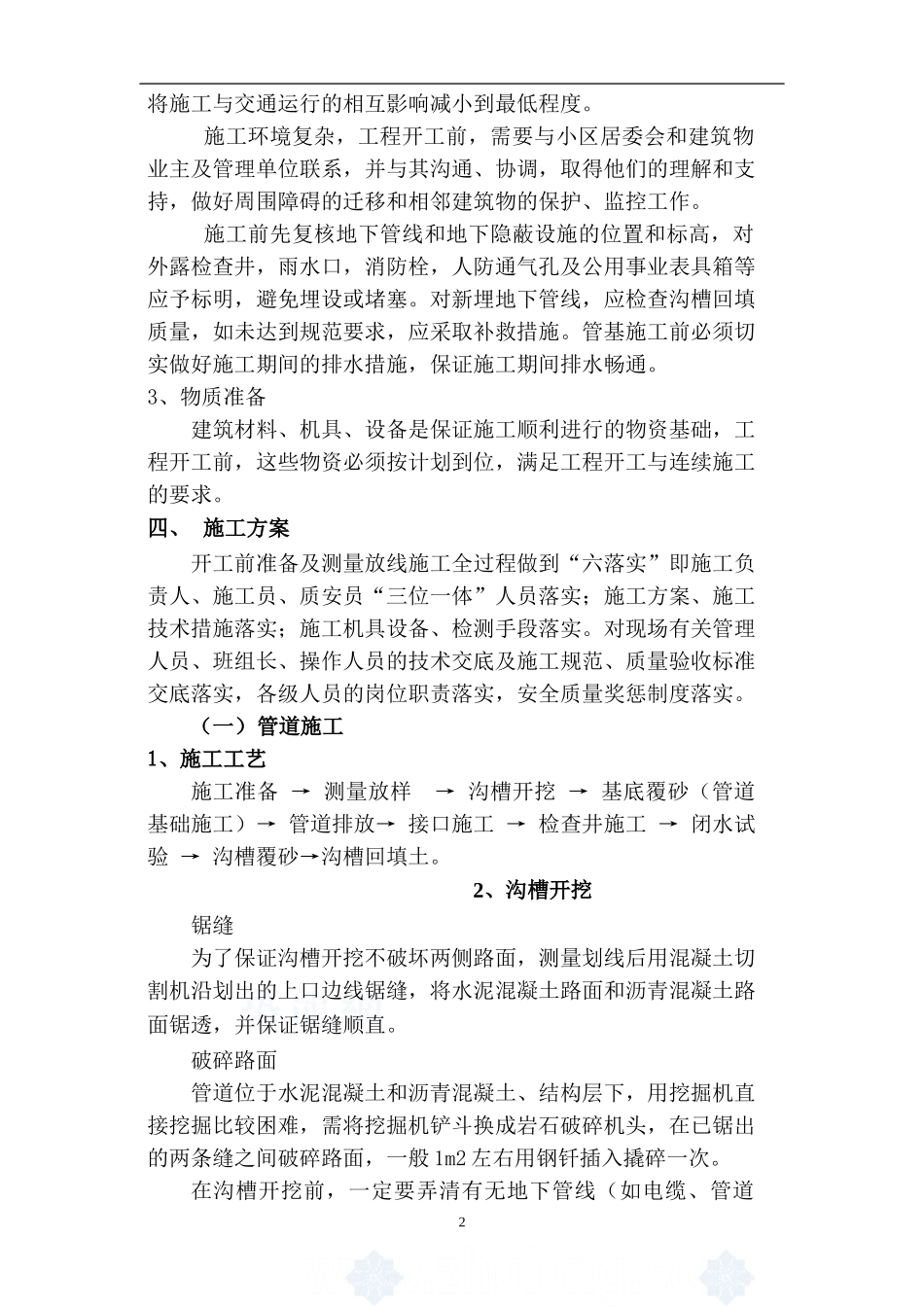

(四)工期及质量要求本工程工期要求为:60天质量要求为:符合国家质量验收标准三、工程重点、难点及施工前准备(一)工程重点本工程重点是雨水管道和污水管道的安装(二)工程难点本工程位于居民小区内,道路比较狭窄,路两侧居民、进出居民很多,施工工作面狭小,居民作息问题导致的工程复杂问题(三)施工前准备1、现场准备施工现场设置告示牌,提醒驾驶人员、行人注意交通安全,1将施工与交通运行的相互影响减小到最低程度
施工环境复杂,工程开工前,需要与小区居委会和建筑物业主及管理单位联系,并与其沟通、协调,取得他们的理解和支持,做好周围障碍的迁移和相邻建筑物的保护、监控工作
施工前先复核地下管线和地下隐蔽设施的位置和标高,对外露检查井,雨水口,消防栓,人防通气孔及公用事业表具箱等应予标明,避免埋设或堵塞
对新埋地下管线,应检查沟槽回填质量,如未达到规范要求,应采取补救措施
管基施工前必须切实做好施工期间的排水措施,保证施工期间排水畅通
3、物质准备建筑材料、机具、设备是保证施工顺利进行的物资基础
