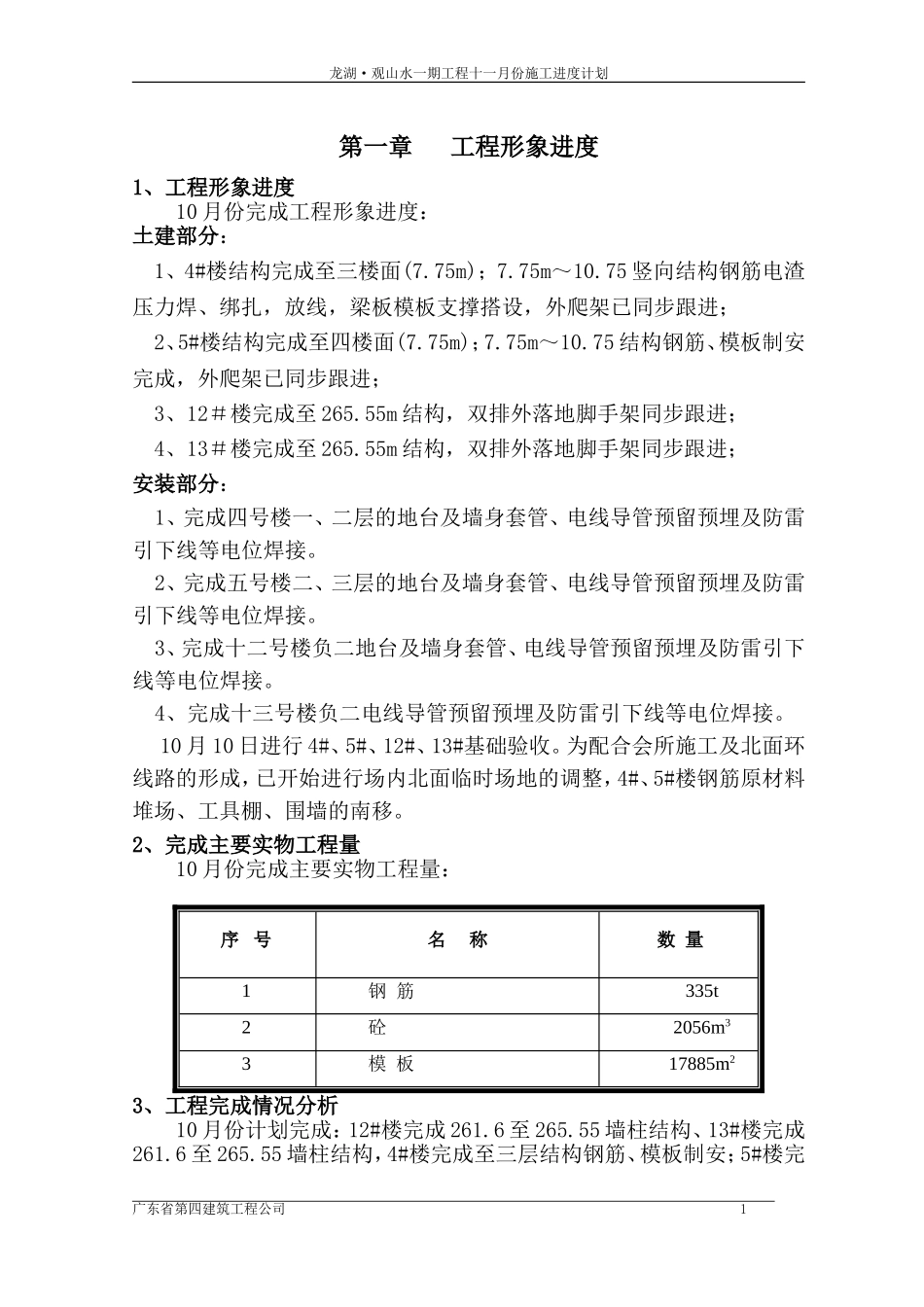

龙湖·观山水一期工程十一月份施工进度计划编制人:审核人:日期:广东省第四建筑工程公司龙湖观山水一期工程项目部二○○五年十月二十五日目录第一章工程形象进度........................................................................................11、工程形象进度.......................................................................................12、完成主要实物工程量...........................................................................13、工程完成情况分析...............................................................................2第二章本月施工进度计划................................................................................31、本月计划施工项目...............................................................................32、计划完成主要实物工程量...................................................................3第三章安全文明保障措施................................................................................3第四章质量保障措施........................................................................................5第五章资源保障措施........................................................................................6第六章需业主和监理解决的问题....................................................................7附1:11月份进度计划横道图附2:工程进度形象照片龙湖·观山水一期工程十一月份施工进度计划第一章工程形象进度1、工程形象进度10月份完成工程形象进度:土建部分:1、4#楼结构完成至三楼面(7.75m);7.75m~10.75竖向结构钢筋电渣压力焊、绑扎,放线,梁板模板支撑搭设,外爬架已同步跟进;2、5#楼结构完成至四楼面(7.75m);7.75m~10.75结构钢筋、模板制安完成,外爬架已同步跟进;3、12#楼完成至265.55m结构,双排外落地脚手架同步跟进;4、13#楼完成至265.55m结构,双排外落地脚手架同步跟进;安装部分:1、完成四号楼一、二层的地台及墙身套管、电线导管预留预埋及防雷引下线等电位焊接。2、完成五号楼二、三层的地台及墙身套管、电线导管预留预埋及防雷引下线等电位焊接。3、完成十二号楼负二地台及墙身套管、电线导管预留预埋及防雷引下线等电位焊接。4、完成十三号楼负二电线导管预留预埋及防雷引下线等电位焊接。10月10日进行4#、5#、12#、13#基础验收。为配合会所施工及北面环线路的形成,已开始进行场内北面临时场地的调整,4#、5#楼钢筋原材料堆场、工具棚、围墙的南移。2、完成主要实物工程量10月份完成主要实物工程量:序号名称数量1钢筋335t2砼2056m33模板17885m23、工程完成情况分析10月份计划完成:12#楼完成261.6至265.55墙柱结构、13#楼完成261.6至265.55墙柱结构,4#楼完成至三层结构钢筋、模板制安;5#楼完广东省第四建筑工程公司1龙湖·观山水一期工程十一月份施工进度计划成至五层楼面;现场12#、13#楼完成预期计划,4#、5#楼实际完成情况滞后约5天,主要有几方面原因:1、重庆市迎市长峰会期间基本停工(11日~14日);2、对前期4#、5#楼出现的如砼烂根、欠振、钢筋偏位等质量通病的质量整改;解决措施:1、对不合格劳务班组予以清退;2、对4#、5#楼项目部管理人员进行调整、在技术管理上增派人员进行加强;3、对出现的质量问题分析总结原因、制定整改、预防措施,并重新组织技术交底,现场进行样板点评;4、在以后的二~三层以完善措施、保证质量优先,在解决了质量问题后再恢复正常的施工速度。第二章本月施工进度计划1、本月计划施工项目详见11月份施工进度计划横道图。2、计划完成主要实物工程量序号名称数量1钢筋629t2砼5144m33模板44523m2第三章安全文明保障措施为配合下月建设部的质量、安全文明检查,在甲方、监理单位的协助下,我项目部已开始从内业资料到现场施工的全面整理,完善,并针对目前的实际情况进行工作总结:一、工程资料方面1、机构建设责任制的落实:已建立项目部的质量管理机构(见机构图...
