临时用电施工组织设计一、工程概况工程占地面积为17
9亩,在工地现场建临时用电配电间,现场内无高、低压线路通过,无电磁感应及静电存在
根据工程施工组织设计,本工程需要用电设备有:2HZS120型砼搅拌站一套、水泵一台、除此以外有照明用电,临时设施照明用电等
二、电源进线、配电室、总配电箱、分配电箱开关箱等的位置及线路走向工地电源进线由沪昆大临电工程35KV线路T接引出,采用三相五线制TN—S系统供电,工地配电室设置在建筑物的南向中间位置,整个现场分四路主供电
见施工用电平面布置图
主线采用3*120mm2+2*70mm2塑铜芯线,大型机械设备供电采用3*35mm2+2*10mm2塑铜线,各配电箱采用3*10mm2+2*6mm2塑铜芯线
所有施工用线均采用穿管埋地的方法走线,埋深600mm各位置及线路走向见附图
工地总配电室分四路配电到各分配电箱
三、估测负荷计算:工地设备用电量分别为:搅拌站(1×11
5+1×19
25)KW照明容量40KW临时照明量25KW按公式计算∑P计算负荷总容量=1
75×(50+1×11
5+1×19
25+2×3+7
5×2+110+100×0
7+3×19+2×4+2×5+2×1
5+2×3+4×1
5+20+25)=348
3KW四、导线截面和电器类型规格:根据工地负荷总容量,工地主供电线从配电室至工地配电箱,其他根据设备容量采用不同规格的导线,电器开关箱采用FX1—40B、FX1—250B、FX1—200B等几种开关箱,漏电断路器采用DZ47LE、DZ10LE、DZ15LE列,负荷开关,插头插座等均采用符合GB系列产品

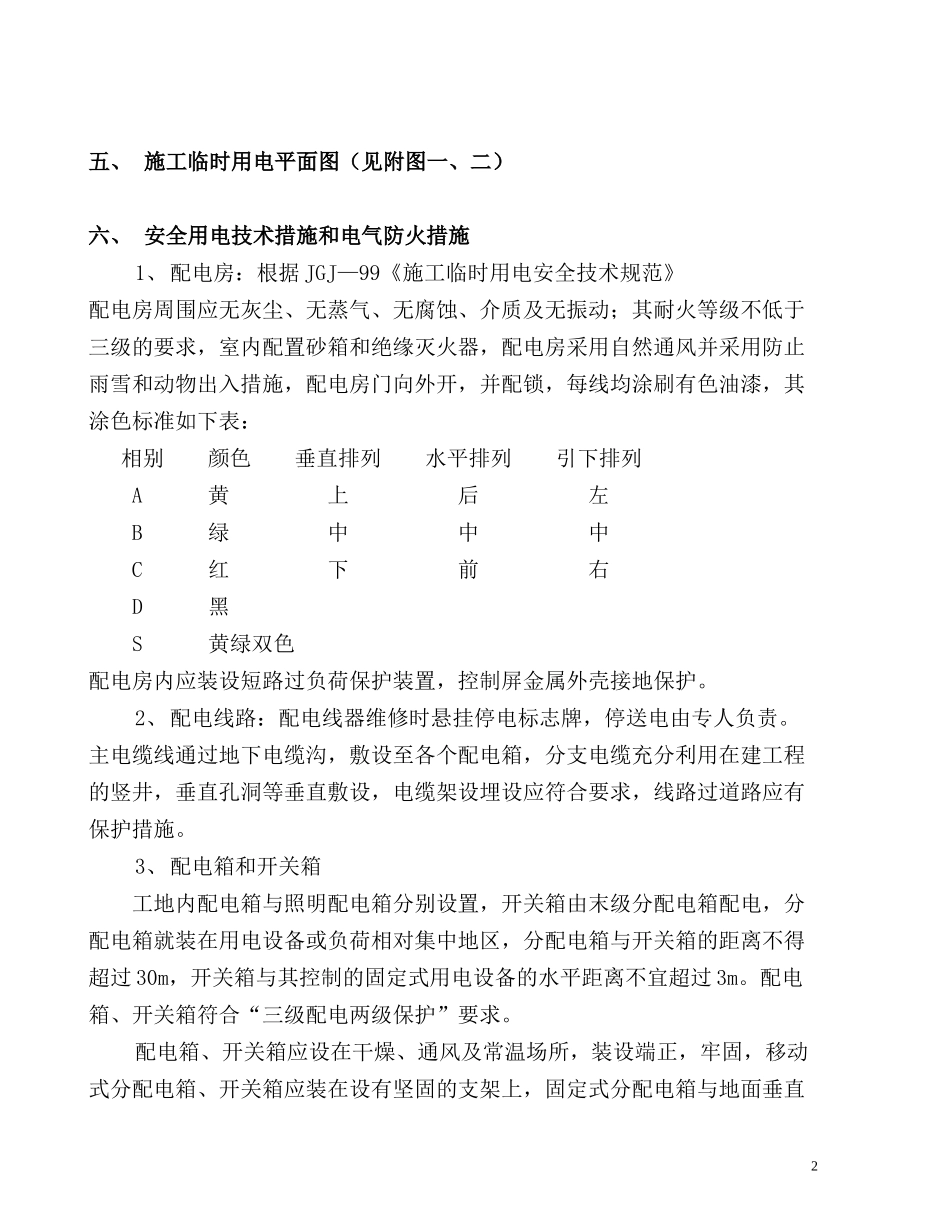

1五、施工临时用电平面图(见附图一、二)六、安全用电技术措施和电气防火措施1、配电房:根据JGJ—99《施工临时用电安全技术规范》配电房周围应无灰尘、无蒸气、无腐蚀、介质及无振动;其耐火等级不低于三级
