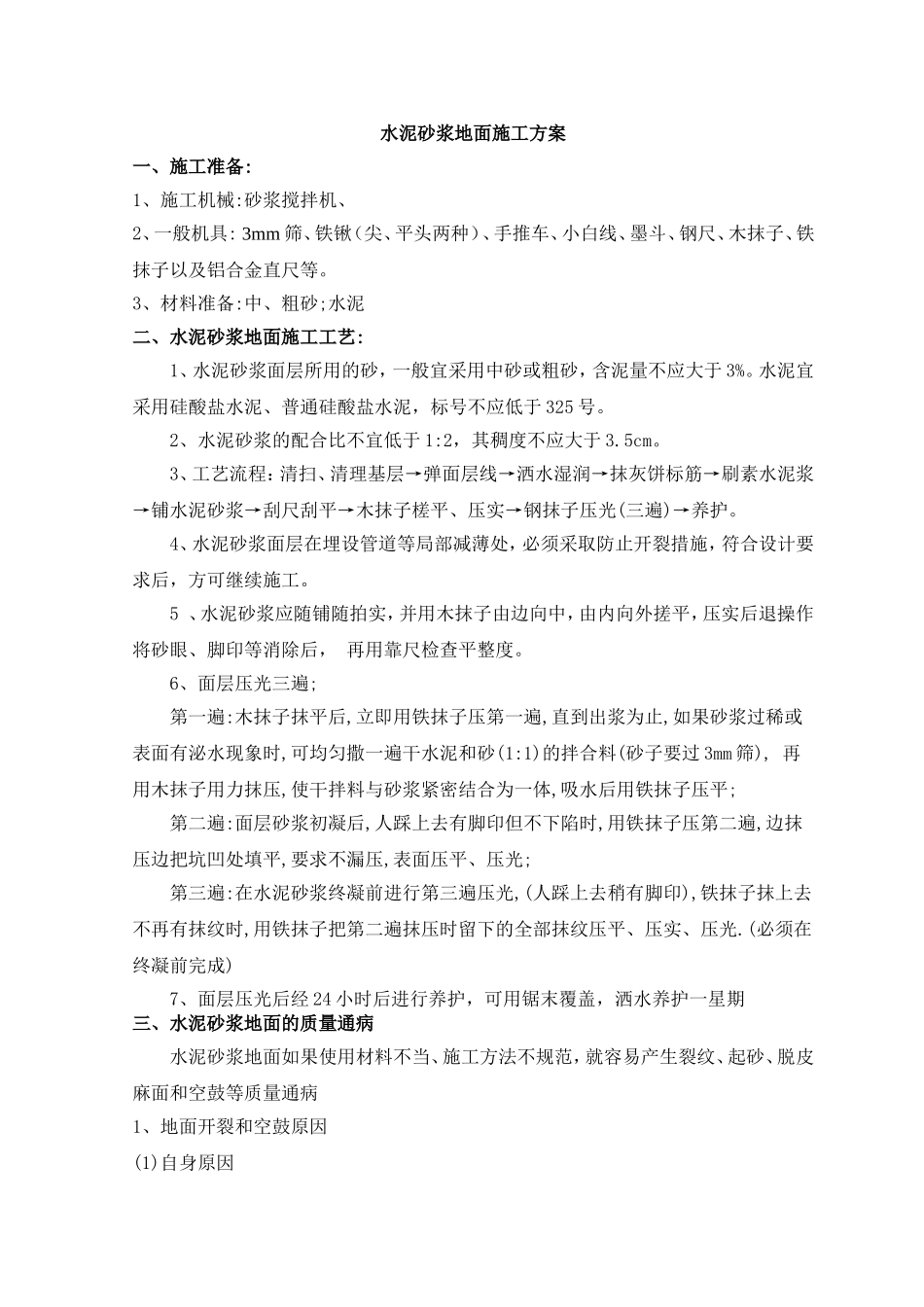

水泥砂浆地面施工方案一、施工准备:1、施工机械:砂浆搅拌机、2、一般机具:3mm筛、铁锹(尖、平头两种)、手推车、小白线、墨斗、钢尺、木抹子、铁抹子以及铝合金直尺等
3、材料准备:中、粗砂;水泥二、水泥砂浆地面施工工艺:1、水泥砂浆面层所用的砂,一般宜采用中砂或粗砂,含泥量不应大于3%
水泥宜采用硅酸盐水泥、普通硅酸盐水泥,标号不应低于325号
2、水泥砂浆的配合比不宜低于1:2,其稠度不应大于3
3、工艺流程:清扫、清理基层→弹面层线→洒水湿润→抹灰饼标筋→刷素水泥浆→铺水泥砂浆→刮尺刮平→木抹子槎平、压实→钢抹子压光(三遍)→养护
4、水泥砂浆面层在埋设管道等局部减薄处,必须采取防止开裂措施,符合设计要求后,方可继续施工
5、水泥砂浆应随铺随拍实,并用木抹子由边向中,由内向外搓平,压实后退操作将砂眼、脚印等消除后,再用靠尺检查平整度
6、面层压光三遍;第一遍:木抹子抹平后,立即用铁抹子压第一遍,直到出浆为止,如果砂浆过稀或表面有泌水现象时,可均匀撒一遍干水泥和砂(1:1)的拌合料(砂子要过3mm筛),再用木抹子用力抹压,使干拌料与砂浆紧密结合为一体,吸水后用铁抹子压平;第二遍:面层砂浆初凝后,人踩上去有脚印但不下陷时,用铁抹子压第二遍,边抹压边把坑凹处填平,要求不漏压,表面压平、压光;第三遍:在水泥砂浆终凝前进行第三遍压光,(人踩上去稍有脚印),铁抹子抹上去不再有抹纹时,用铁抹子把第二遍抹压时留下的全部抹纹压平、压实、压光

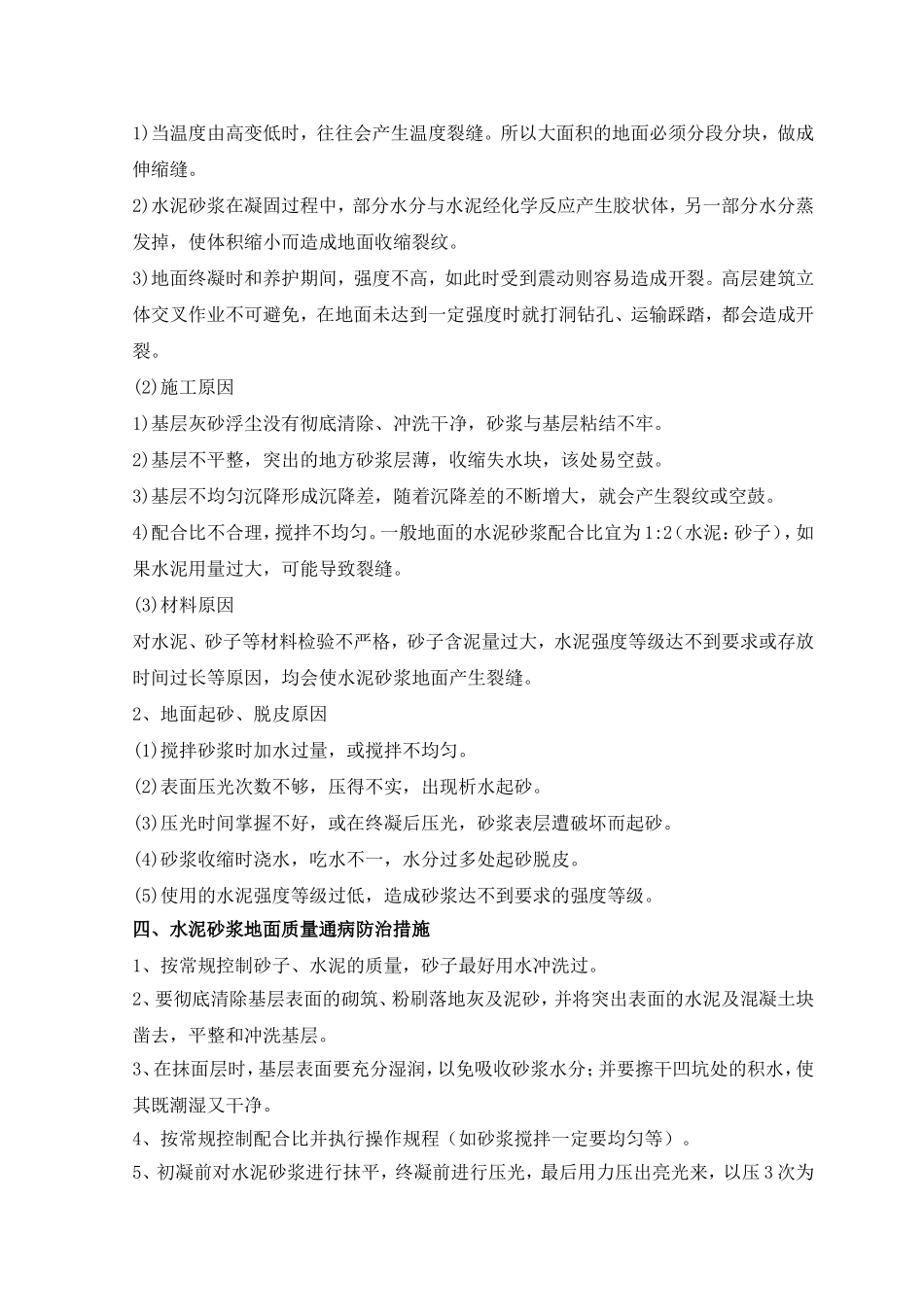

(必须在终凝前完成)7、面层压光后经24小时后进行养护,可用锯末覆盖,洒水养护一星期三、水泥砂浆地面的质量通病水泥砂浆地面如果使用材料不当、施工方法不规范,就容易产生裂纹、起砂、脱皮麻面和空鼓等质量通病1、地面开裂和空鼓原因(1)自身原因1)当温度由高变低时,往往会产生温度裂缝
所以大面积的地面必须分段分块,做成伸缩缝

2)水泥砂浆在凝固过程
