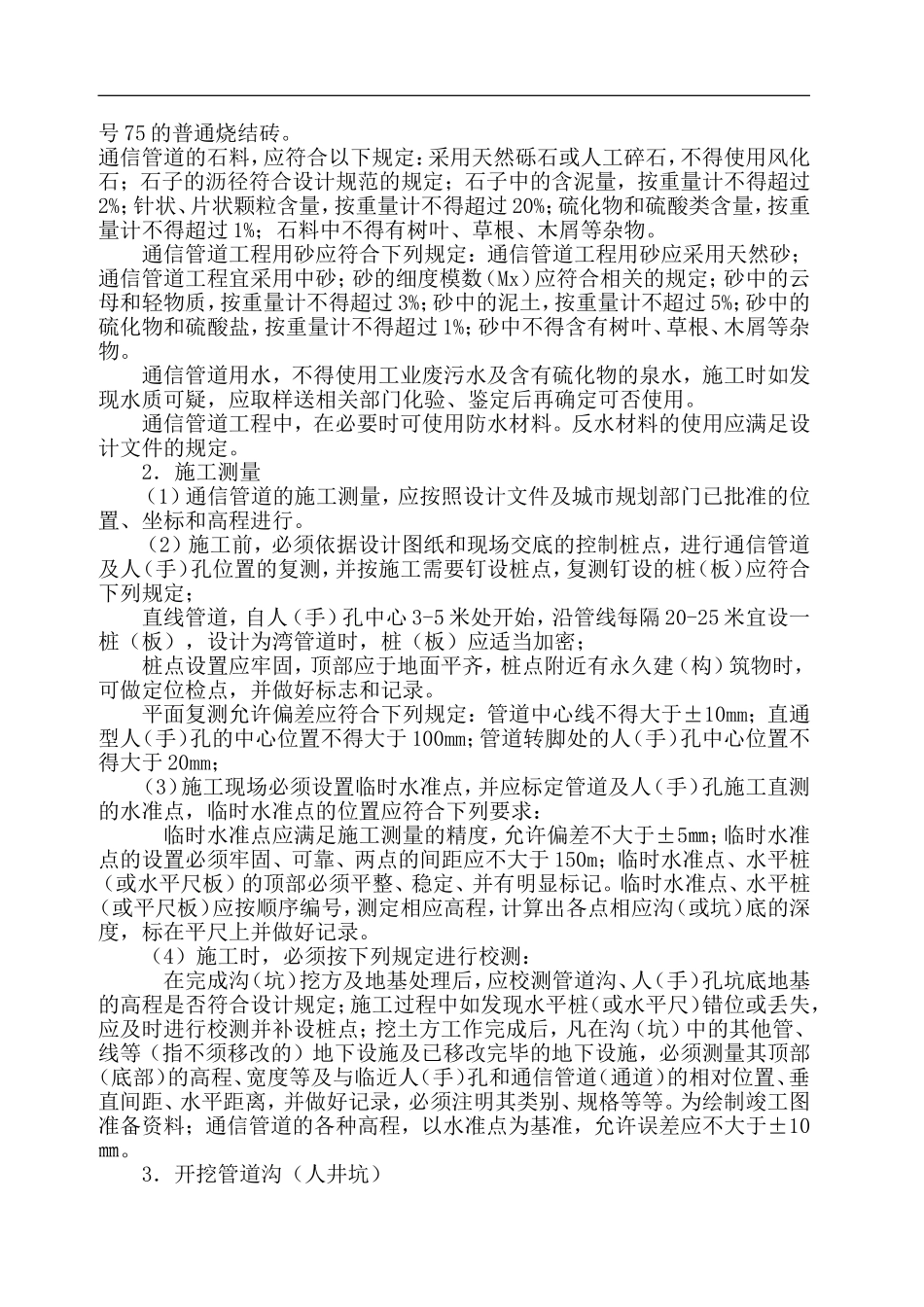

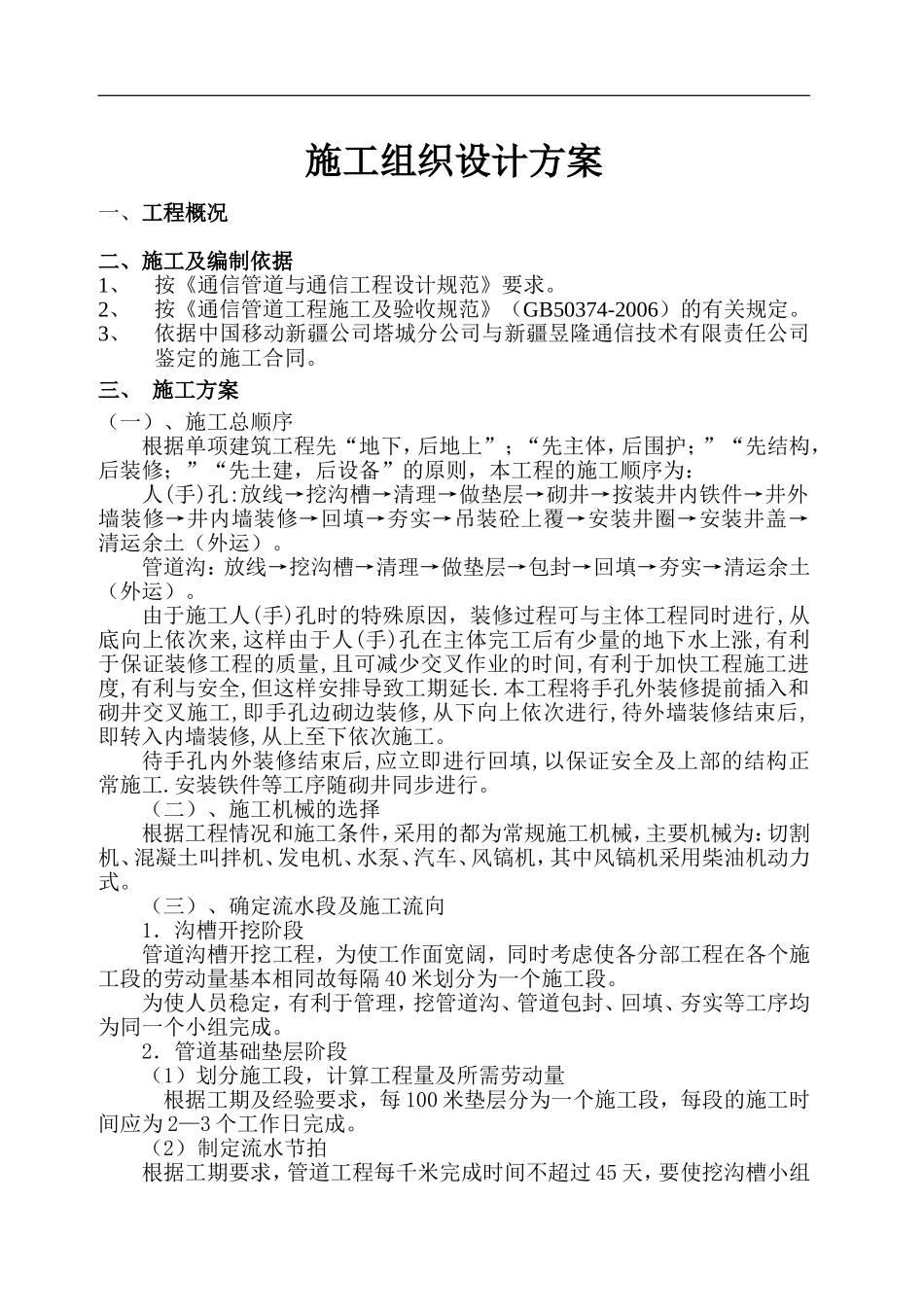

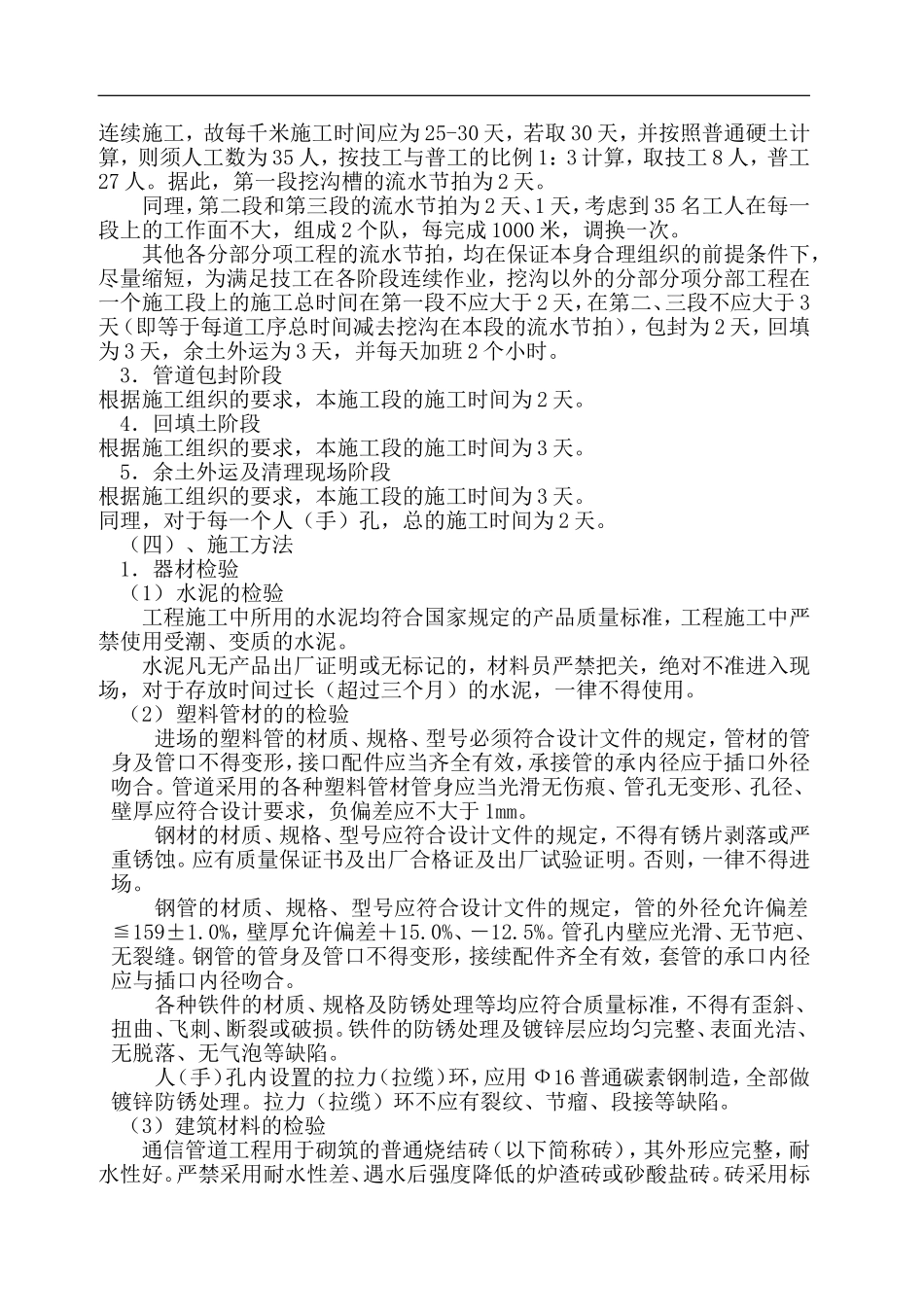

施工组织设计方案一、工程概况二、施工及编制依据1、按《通信管道与通信工程设计规范》要求
2、按《通信管道工程施工及验收规范》(GB50374-2006)的有关规定
3、依据中国移动新疆公司塔城分公司与新疆昱隆通信技术有限责任公司鉴定的施工合同
三、施工方案(一)、施工总顺序根据单项建筑工程先“地下,后地上”;“先主体,后围护;”“先结构,后装修;”“先土建,后设备”的原则,本工程的施工顺序为:人(手)孔:放线→挖沟槽→清理→做垫层→砌井→按装井内铁件→井外墙装修→井内墙装修→回填→夯实→吊装砼上覆→安装井圈→安装井盖→清运余土(外运)
管道沟:放线→挖沟槽→清理→做垫层→包封→回填→夯实→清运余土(外运)
由于施工人(手)孔时的特殊原因,装修过程可与主体工程同时进行,从底向上依次来,这样由于人(手)孔在主体完工后有少量的地下水上涨,有利于保证装修工程的质量,且可减少交叉作业的时间,有利于加快工程施工进度,有利与安全,但这样安排导致工期延长
本工程将手孔外装修提前插入和砌井交叉施工,即手孔边砌边装修,从下向上依次进行,待外墙装修结束后,即转入内墙装修,从上至下依次施工
待手孔内外装修结束后,应立即进行回填,以保证安全及上部的结构正常施工
安装铁件等工序随砌井同步进行
(二)、施工机械的选择根据工程情况和施工条件,采用的都为常规施工机械,主要机械为:切割机、混凝土叫拌机、发电机、水泵、汽车、风镐机,其中风镐机采用柴油机动力式
(三)、确定流水段及施工流向1.沟槽开挖阶段管道沟槽开挖工程,为使工作面宽阔,同时考虑使各分部工程在各个施工段的劳动量基本相同故每隔40米划分为一个施工段
为使人员稳定,有利于管理,挖管道沟、管道包封、回填、夯实等工序均为同一个小组完成
2.管道基础垫层阶段(1)划分施工段,计算工程量及所需劳动量根据工期及经验要求,每100米垫层分为一个施工段,每段的施工
